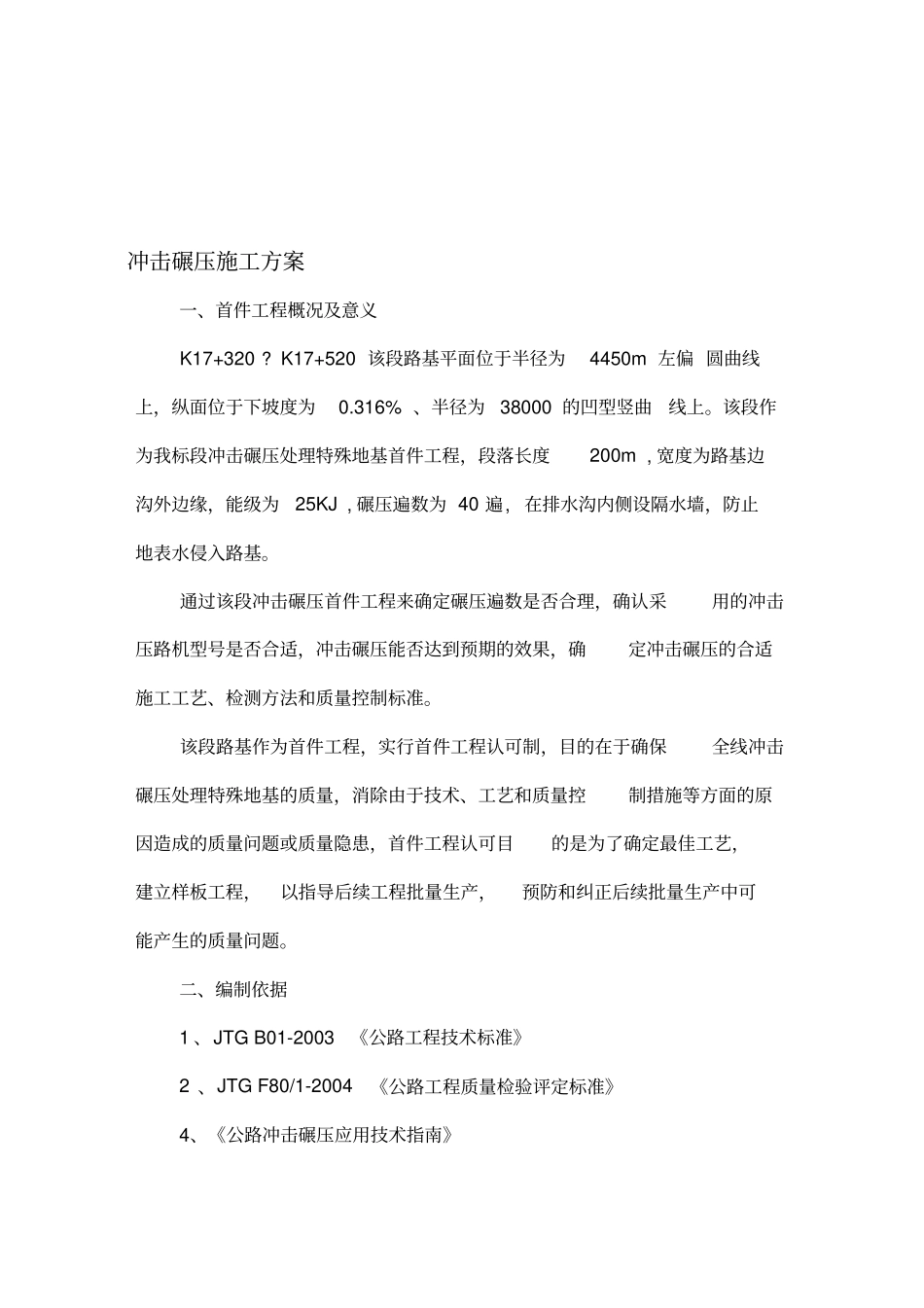

冲击碾压施工方案一、首件工程概况及意义K17+320
K17+520该段路基平面位于半径为4450m左偏圆曲线上,纵面位于下坡度为0
316%、半径为38000的凹型竖曲线上
该段作为我标段冲击碾压处理特殊地基首件工程,段落长度200m,宽度为路基边沟外边缘,能级为25KJ,碾压遍数为40遍,在排水沟内侧设隔水墙,防止地表水侵入路基
通过该段冲击碾压首件工程来确定碾压遍数是否合理,确认采用的冲击压路机型号是否合适,冲击碾压能否达到预期的效果,确定冲击碾压的合适施工工艺、检测方法和质量控制标准
该段路基作为首件工程,实行首件工程认可制,目的在于确保全线冲击碾压处理特殊地基的质量,消除由于技术、工艺和质量控制措施等方面的原因造成的质量问题或质量隐患,首件工程认可目的是为了确定最佳工艺,建立样板工程,以指导后续工程批量生产,预防和纠正后续批量生产中可能产生的质量问题

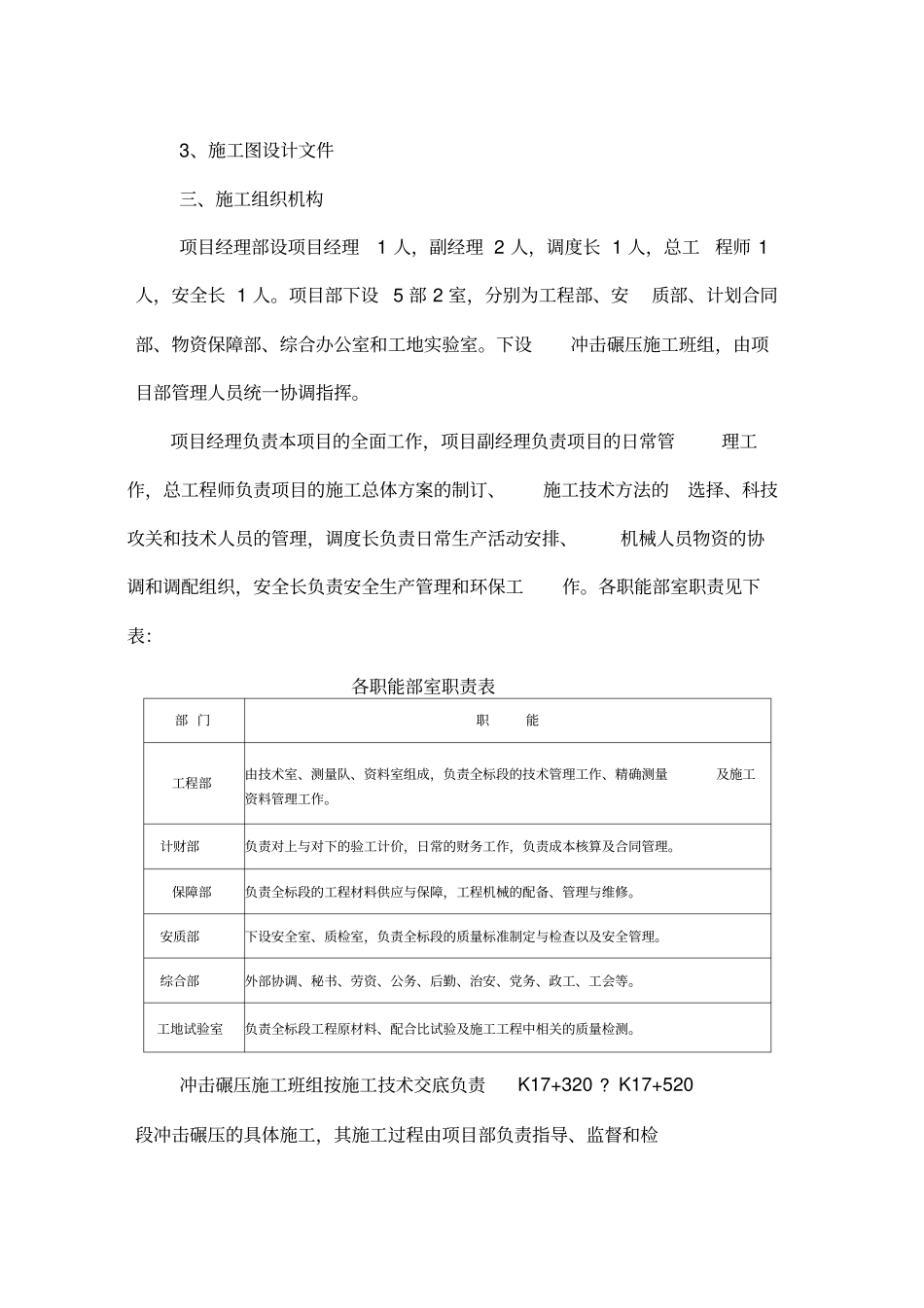

二、编制依据1、JTGB01-2003《公路工程技术标准》2、JTGF80/1-2004《公路工程质量检验评定标准》4、《公路冲击碾压应用技术指南》3、施工图设计文件三、施工组织机构项目经理部设项目经理1人,副经理2人,调度长1人,总工程师1人,安全长1人
项目部下设5部2室,分别为工程部、安质部、计划合同部、物资保障部、综合办公室和工地实验室
下设冲击碾压施工班组,由项目部管理人员统一协调指挥
项目经理负责本项目的全面工作,项目副经理负责项目的日常管理工作,总工程师负责项目的施工总体方案的制订、施工技术方法的选择、科技攻关和技术人员的管理,调度长负责日常生产活动安排、机械人员物资的协调和调配组织,安全长负责安全生产管理和环保工作
各职能部室职责见下表:各职能部室职责表部门职能工程部由技术室、测量队、资料室组成,负责全标段的技术管理工作、精确测量及施工资料管理工作
计财部负责对上与对下的验工计价,日常的财务工作,负责
