坝堤填筑施工试验段施工方案南水北调东线一期工程高唐县续建配套工程项目经理部2016年2月15日坝堤填筑试验施工方案一、工程概况高唐县南水北调续建配套工程主要建设内容包括输水工程、水库工程和供水工程三大部分

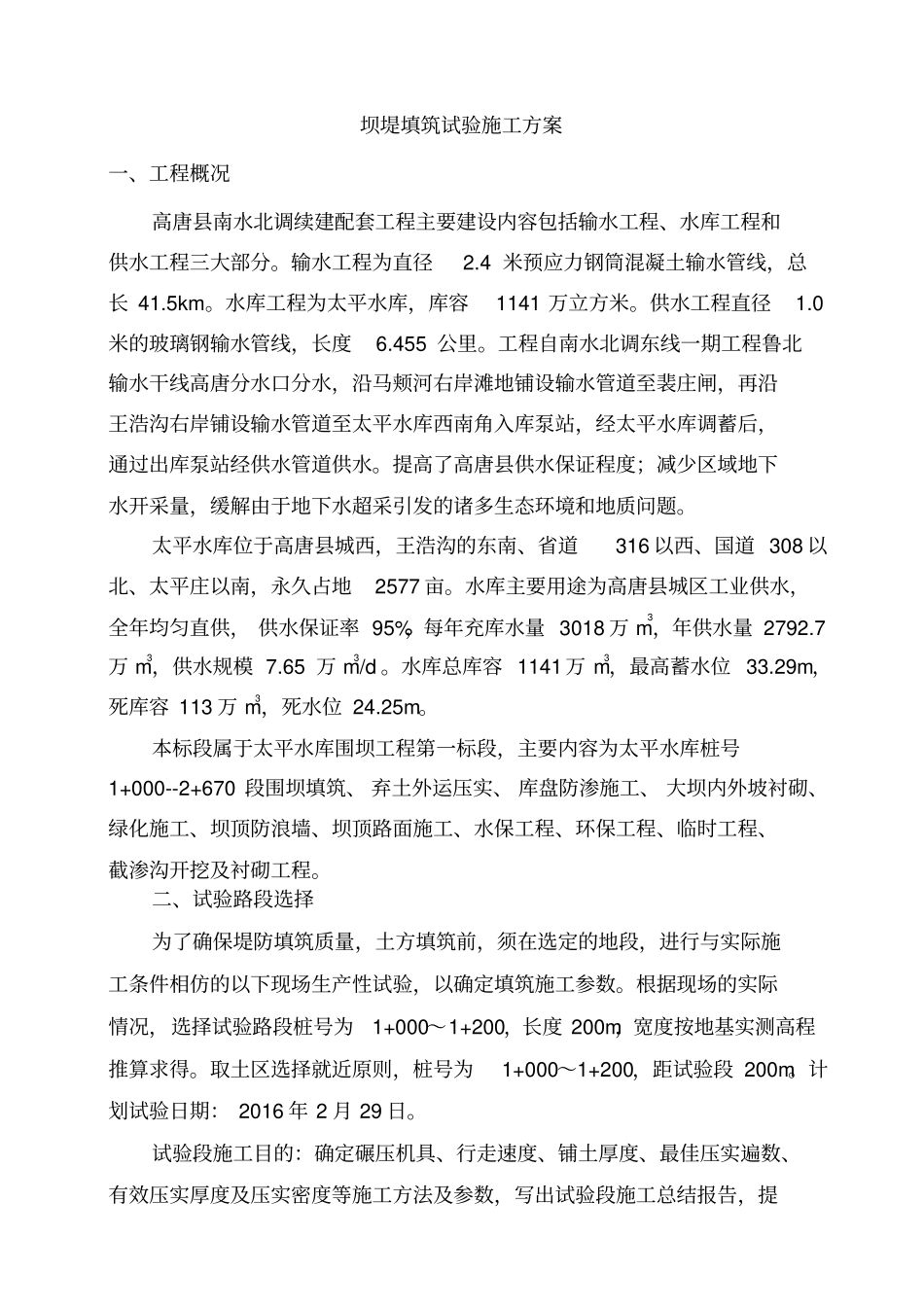

输水工程为直径2
4米预应力钢筒混凝土输水管线,总长41
水库工程为太平水库,库容1141万立方米
供水工程直径1
0米的玻璃钢输水管线,长度6
工程自南水北调东线一期工程鲁北输水干线高唐分水口分水,沿马颊河右岸滩地铺设输水管道至裴庄闸,再沿王浩沟右岸铺设输水管道至太平水库西南角入库泵站,经太平水库调蓄后,通过出库泵站经供水管道供水
提高了高唐县供水保证程度;减少区域地下水开采量,缓解由于地下水超采引发的诸多生态环境和地质问题
太平水库位于高唐县城西,王浩沟的东南、省道316以西、国道308以北、太平庄以南,永久占地2577亩
水库主要用途为高唐县城区工业供水,全年均匀直供,供水保证率95%,每年充库水量3018万m3,年供水量2792
7万m3,供水规模7
65万m3/d
水库总库容1141万m3,最高蓄水位33
29m,死库容113万m3,死水位24
本标段属于太平水库围坝工程第一标段,主要内容为太平水库桩号1+000--2+670段围坝填筑、弃土外运压实、库盘防渗施工、大坝内外坡衬砌、绿化施工、坝顶防浪墙、坝顶路面施工、水保工程、环保工程、临时工程、截渗沟开挖及衬砌工程
二、试验路段选择为了确保堤防填筑质量,土方填筑前,须在选定的地段,进行与实际施工条件相仿的以下现场生产性试验,以确定填筑施工参数
根据现场的实际情况,选择试验路段桩号为1+000~1+200,长度200m,宽度按地基实测高程推算求得
取土区选择就近原则,桩号为1+000~1+200,距试验段200m
计划试验日期:2016年2月29日
试验段施工目的:确定碾压机具、行走速
