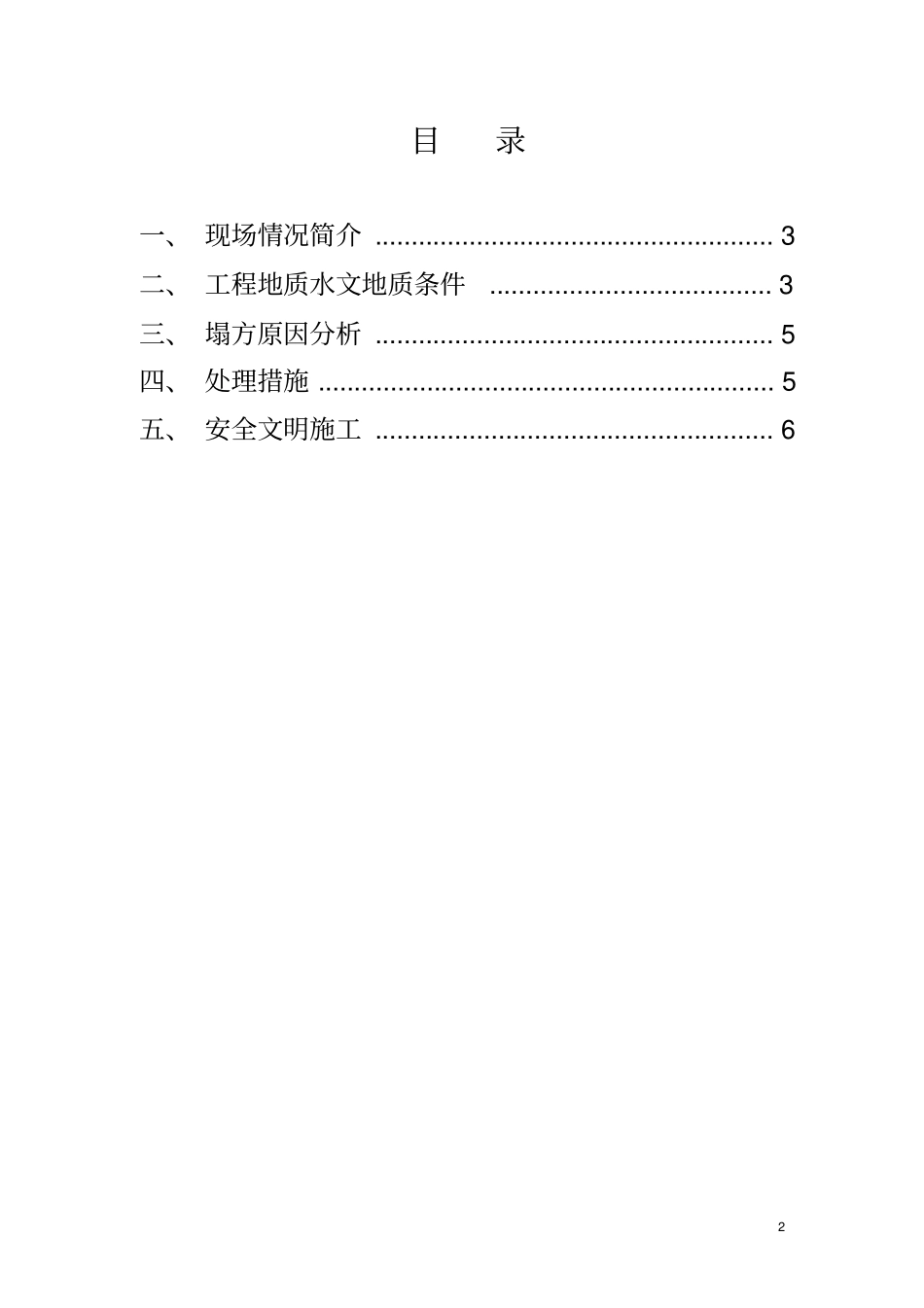

1房山区长阳镇起步区4号地03地块3#楼等8项及变配电室工程变配电室基坑塌方处理施工方案编制人:审核人:北京城建道桥建设集团有限公司2013年4月4日2目录一、现场情况简介
3二、工程地质水文地质条件
3三、塌方原因分析
5四、处理措施
5五、安全文明施工

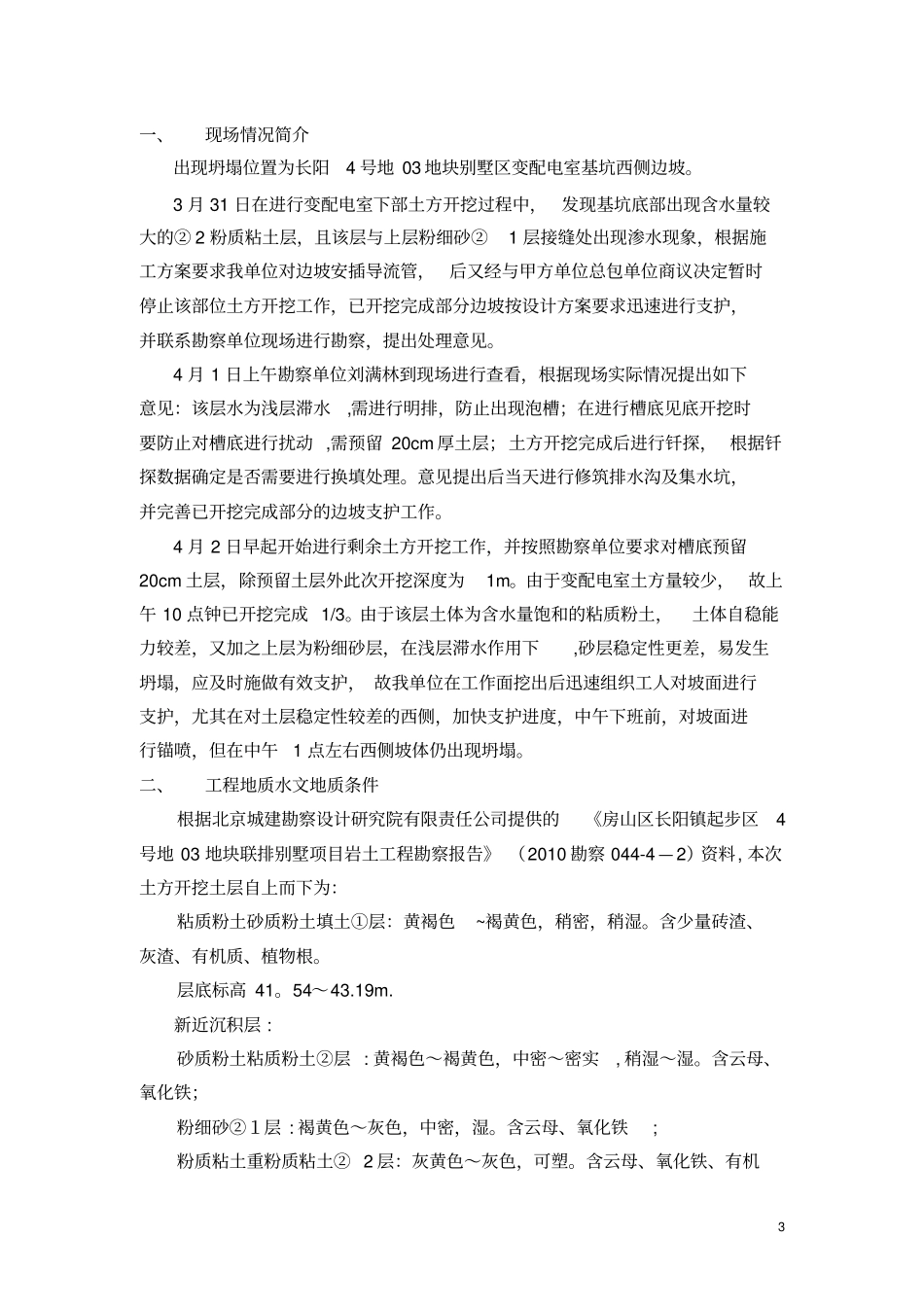

63一、现场情况简介出现坍塌位置为长阳4号地03地块别墅区变配电室基坑西侧边坡
3月31日在进行变配电室下部土方开挖过程中,发现基坑底部出现含水量较大的②2粉质粘土层,且该层与上层粉细砂②1层接缝处出现渗水现象,根据施工方案要求我单位对边坡安插导流管,后又经与甲方单位总包单位商议决定暂时停止该部位土方开挖工作,已开挖完成部分边坡按设计方案要求迅速进行支护,并联系勘察单位现场进行勘察,提出处理意见
4月1日上午勘察单位刘满林到现场进行查看,根据现场实际情况提出如下意见:该层水为浅层滞水,需进行明排,防止出现泡槽;在进行槽底见底开挖时要防止对槽底进行扰动,需预留20cm厚土层;土方开挖完成后进行钎探,根据钎探数据确定是否需要进行换填处理
意见提出后当天进行修筑排水沟及集水坑,并完善已开挖完成部分的边坡支护工作
4月2日早起开始进行剩余土方开挖工作,并按照勘察单位要求对槽底预留20cm土层,除预留土层外此次开挖深
