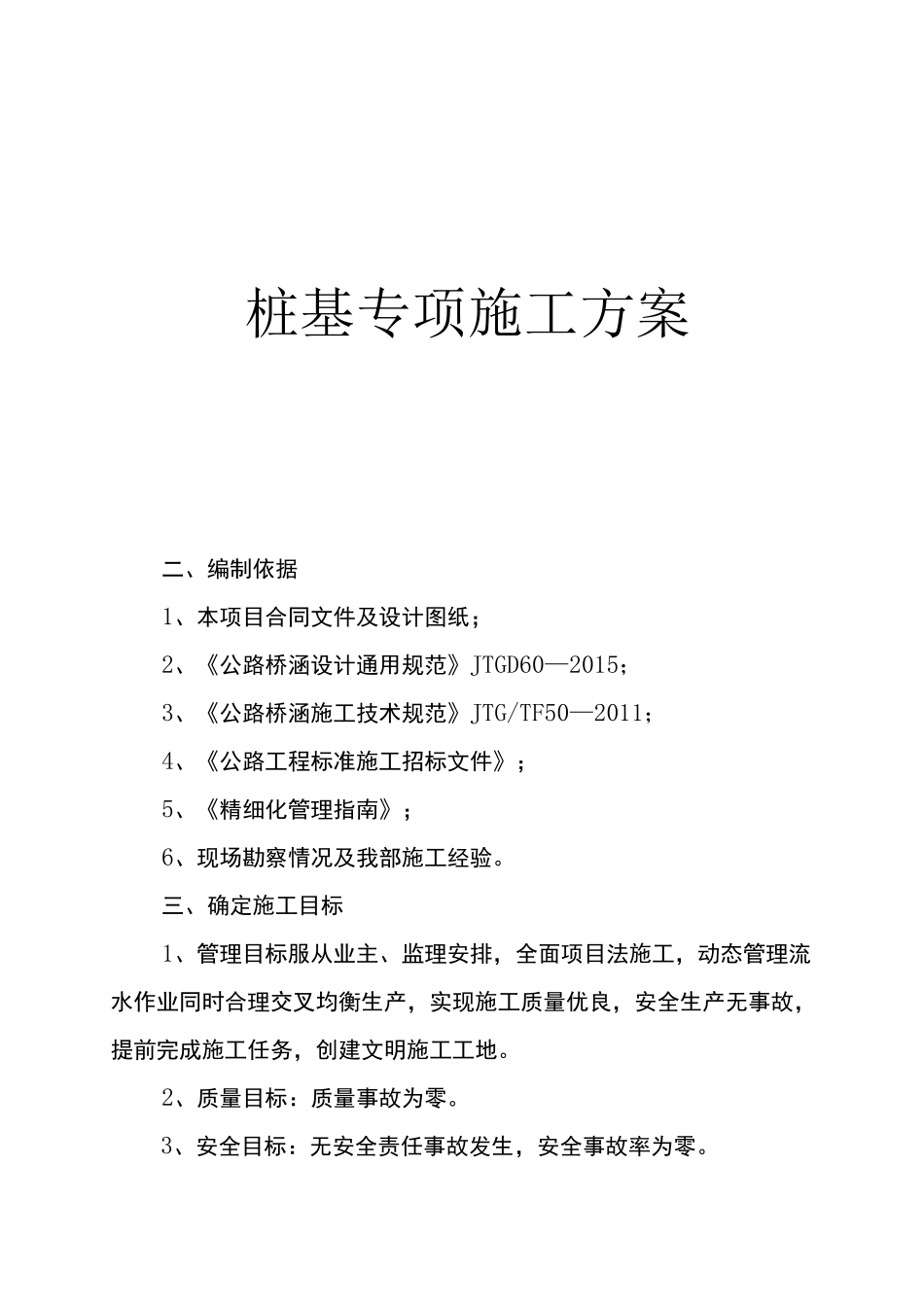

桩基专项施工方案二、编制依据1、本项目合同文件及设计图纸;2、《公路桥涵设计通用规范》JTGD60—2015;3、《公路桥涵施工技术规范》JTG/TF50—2011;4、《公路工程标准施工招标文件》;5、《精细化管理指南》;6、现场勘察情况及我部施工经验
三、确定施工目标1、管理目标服从业主、监理安排,全面项目法施工,动态管理流水作业同时合理交叉均衡生产,实现施工质量优良,安全生产无事故,提前完成施工任务,创建文明施工工地
2、质量目标:质量事故为零

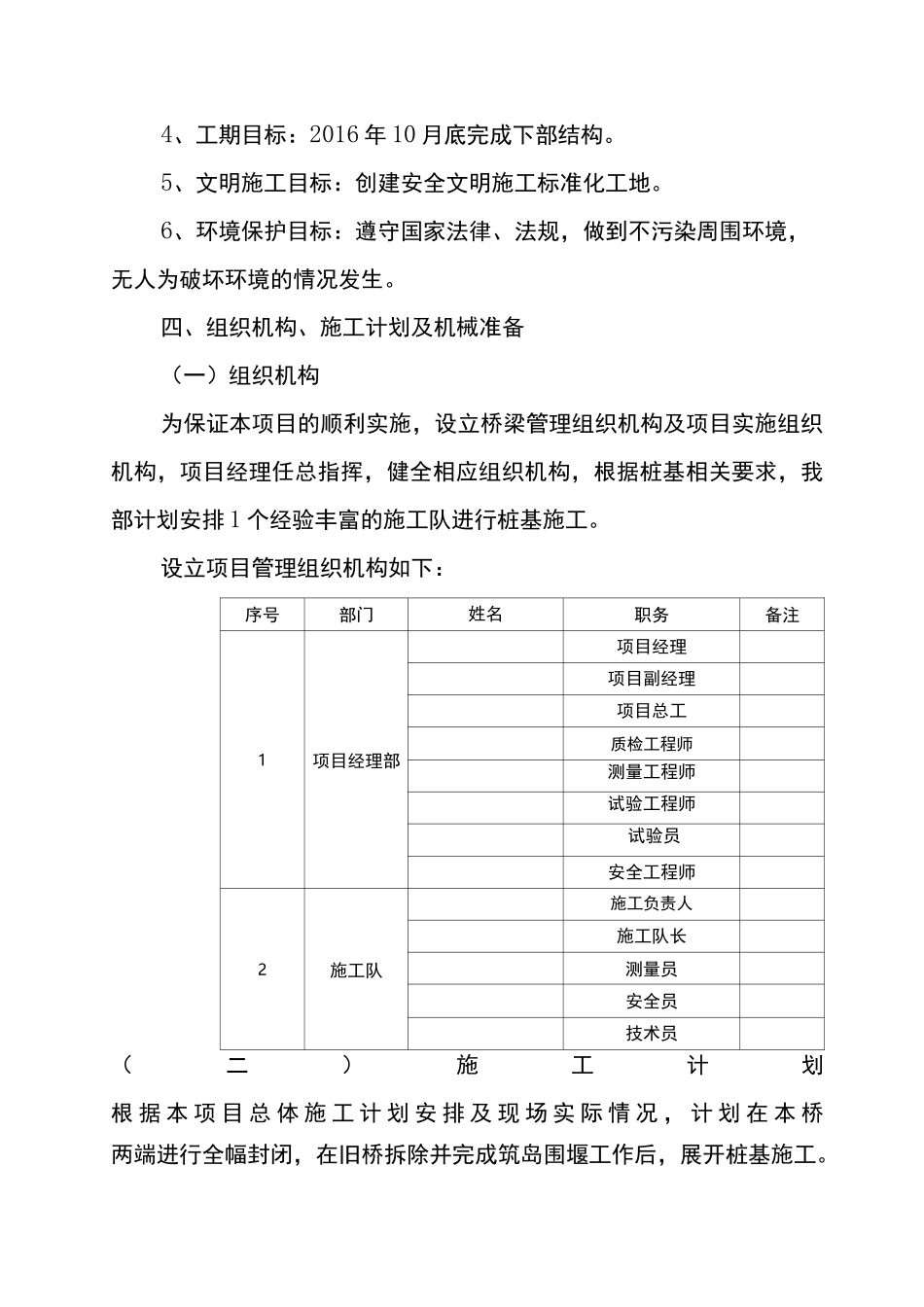

3、安全目标:无安全责任事故发生,安全事故率为零
4、工期目标:2016年10月底完成下部结构
5、文明施工目标:创建安全文明施工标准化工地
6、环境保护目标:遵守国家法律、法规,做到不污染周围环境,无人为破坏环境的情况发生
四、组织机构、施工计划及机械准备(一)组织机构为保证本项目的顺利实施,设立桥梁管理组织机构及项目实施组织机构,项目经理任总指挥,健全相应组织机构,根据桩基相关要求,我部计划安排1个经验丰富的施工队进行桩基施工
设立项目管理组织机构如下:序号部门姓名职务备注1项目经理部项目经理项目副经理项目总工质检工程师测量工程师试验工程师试验员安全工程师2施工队施工负责人施工队长测量员安全员技术员(二)施工计划根据本项目总体施工计划安排及现场实际情况,计划在本桥两端进行全幅封闭,在旧桥拆除并完成筑岛围堰工作后,展开桩基施工

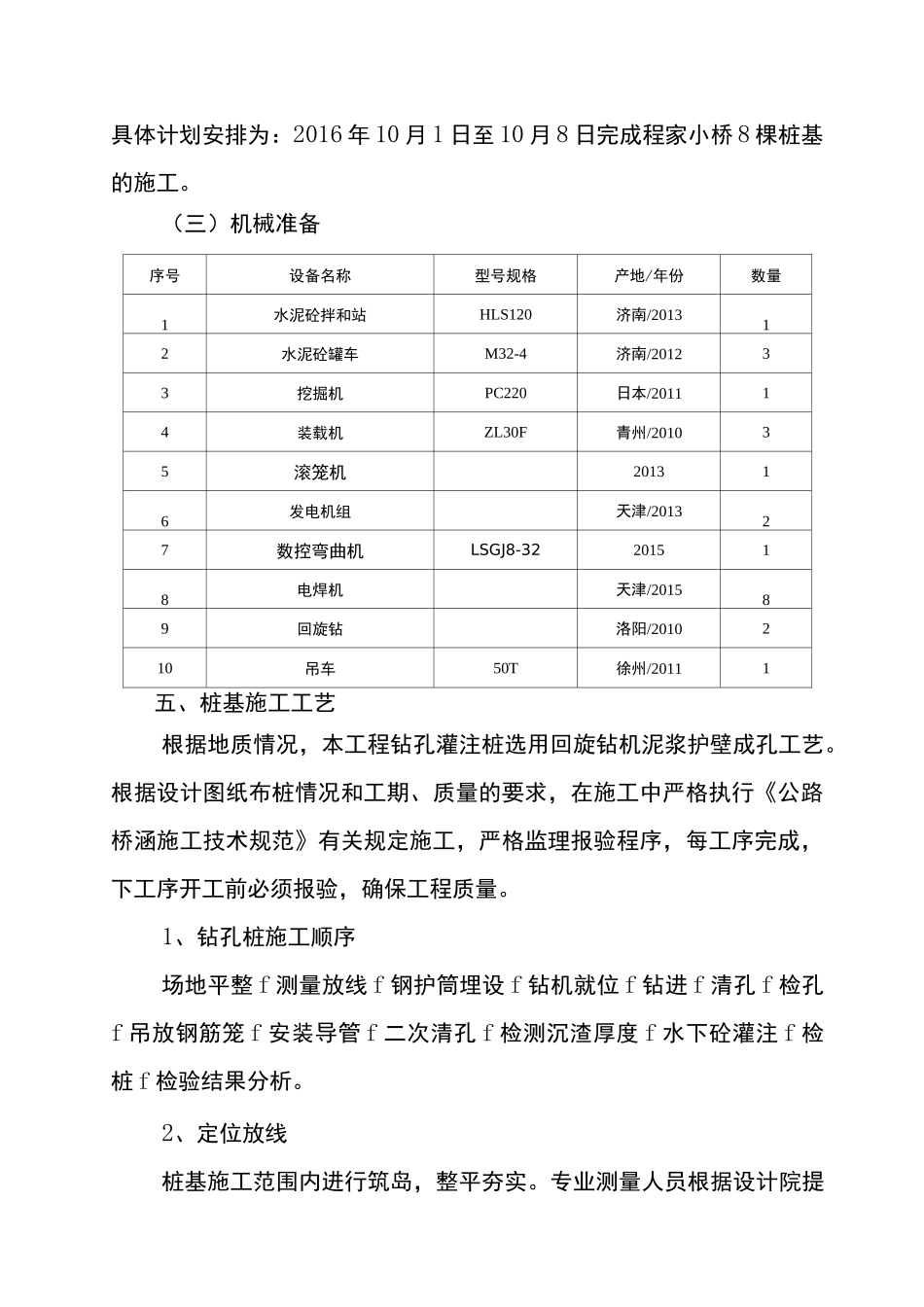

具体计划安排为:2016年10月1日至10月8日完成程家小桥8棵桩基的施工
(三)机械准备序号设备名称型号规格产地/年份数量1水泥砼拌和站HLS120济南/201312水泥砼罐车M32-4济南/201233挖掘机PC220日本/201114装载机ZL30F青州/201035滚笼机201316发电机组天津/201327数控弯曲机LSGJ8-32201518电焊机天津/201589回旋钻洛阳/201021
