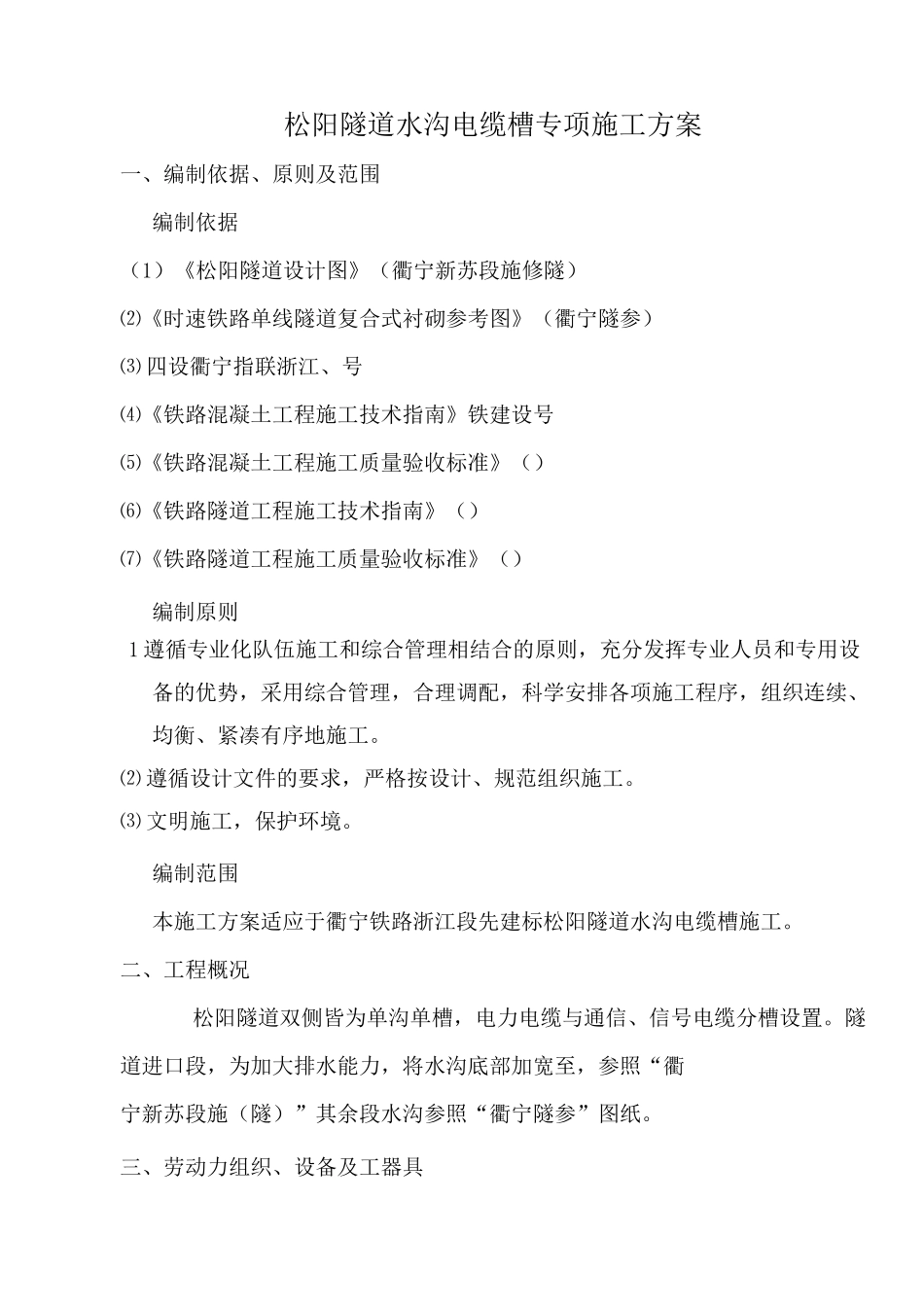

目录一、编制依据、原则及范围编制依据编制原则编制范围二、工程概况三、劳动力组织、设备及工器具四、施工方法五、施工步骤测量放线检查接地钢筋接地端子及标识凿毛基底清理、冲洗钢筋绑扎二衬侧壁泄水孔引出及排水管预埋接地端子设置及二衬预留接地钢筋接入过轨管设置模板、混凝土施工六、质量保证措施七、安全及环保要求松阳隧道水沟电缆槽专项施工方案一、编制依据、原则及范围编制依据(1)《松阳隧道设计图》(衢宁新苏段施修隧)⑵《时速铁路单线隧道复合式衬砌参考图》(衢宁隧参)⑶四设衢宁指联浙江、号⑷《铁路混凝土工程施工技术指南》铁建设号⑸《铁路混凝土工程施工质量验收标准》()⑹《铁路隧道工程施工技术指南》()⑺《铁路隧道工程施工质量验收标准》()编制原则1遵循专业化队伍施工和综合管理相结合的原则,充分发挥专业人员和专用设备的优势,采用综合管理,合理调配,科学安排各项施工程序,组织连续、均衡、紧凑有序地施工
⑵遵循设计文件的要求,严格按设计、规范组织施工
⑶文明施工,保护环境
编制范围本施工方案适应于衢宁铁路浙江段先建标松阳隧道水沟电缆槽施工
二、工程概况松阳隧道双侧皆为单沟单槽,电力电缆与通信、信号电缆分槽设置
隧道进口段,为加大排水能力,将水沟底部加宽至,参照“衢宁新苏段施(隧)”其余段水沟参照“衢宁隧参”图纸
三、劳动力组织、设备及工器具根据本工序的施工特点,结合各工种的技术水平及质量要求,一个工作面施工作业人员如下表表水沟电缆槽施工劳力安排表序号名称人数主要施工任务现场负责人现场安全质量全面负责技术负责人现场技术指导钢筋工钢筋绑扎混凝土工模板安装、混凝土灌筑、拆模等一个水沟电缆槽工作面需要的主要机械设备配置表见表表主要机械、设备表序号名称规格型号数量钢筋切割机钢筋调直机砼运输车3车手持电钻钢模板组合钢模米套振动棒风镐电焊机四、施工方法水沟电缆槽施工采用组合钢模单侧施工,每次浇筑长度为米环向施
