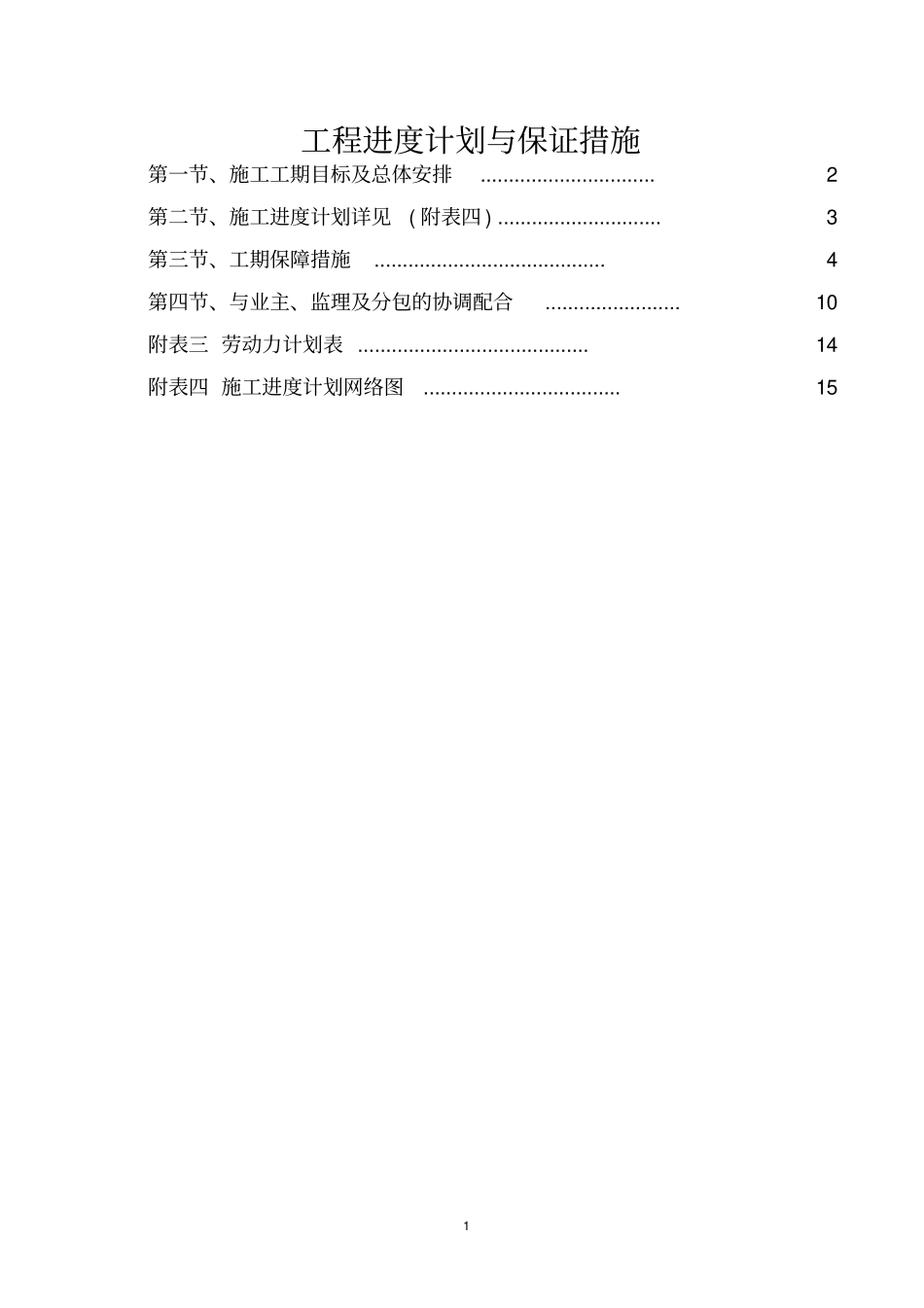

1工程进度计划与保证措施第一节、施工工期目标及总体安排
2第二节、施工进度计划详见(附表四)
3第三节、工期保障措施
4第四节、与业主、监理及分包的协调配合
10附表三劳动力计划表
14附表四施工进度计划网络图
152工程进度计划与保证措施第一节、施工工期目标及总体安排1

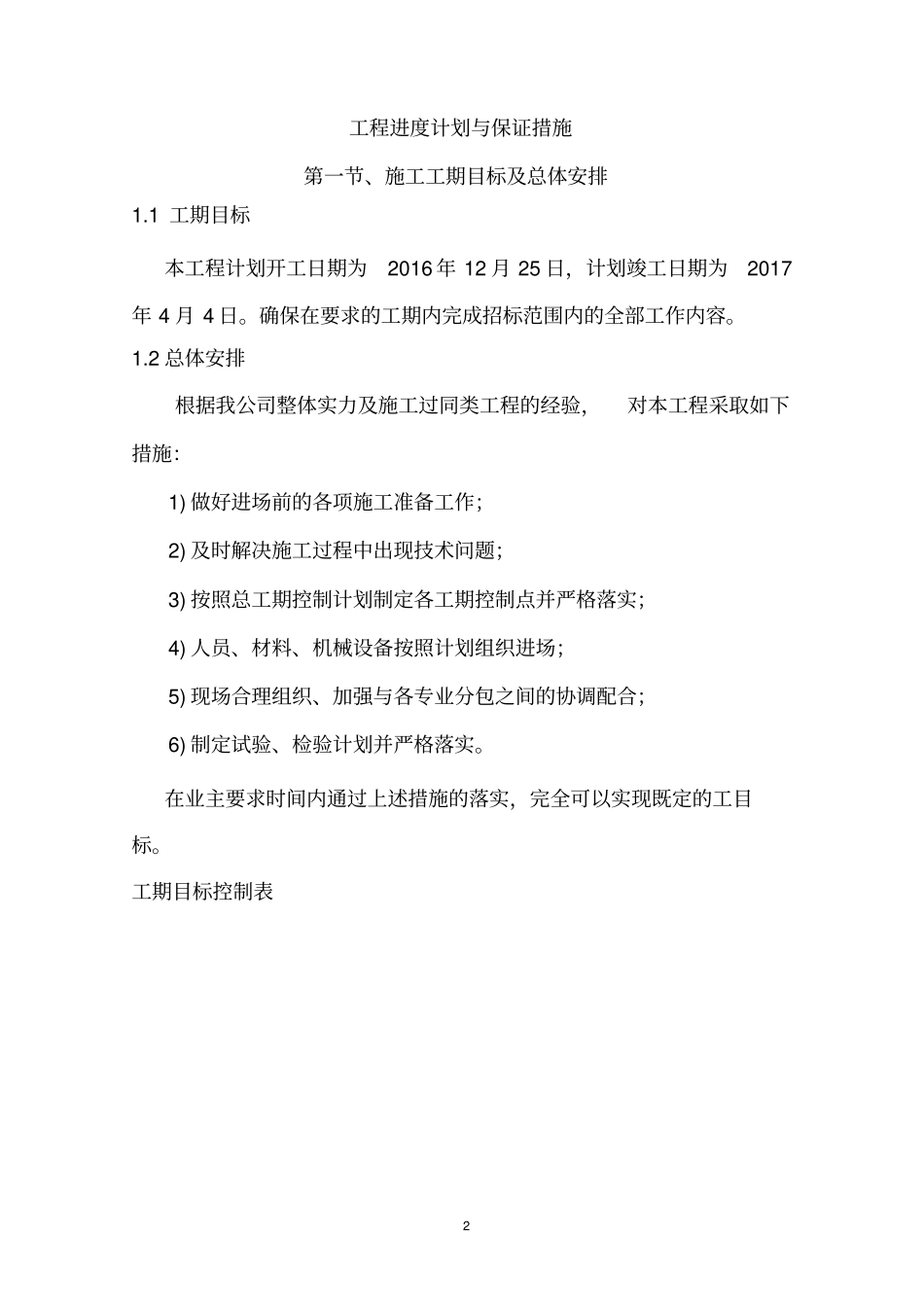

1工期目标本工程计划开工日期为2016年12月25日,计划竣工日期为2017年4月4日
确保在要求的工期内完成招标范围内的全部工作内容
2总体安排根据我公司整体实力及施工过同类工程的经验,对本工程采取如下措施:1)做好进场前的各项施工准备工作;2)及时解决施工过程中出现技术问题;3)按照总工期控制计划制定各工期控制点并严格落实;4)人员、材料、机械设备按照计划组织进场;5)现场合理组织、加强与各专业分包之间的协调配合;6)制定试验、检验计划并严格落实
在业主要求时间内通过上述措施的落实,完全可以实现既定的工目标

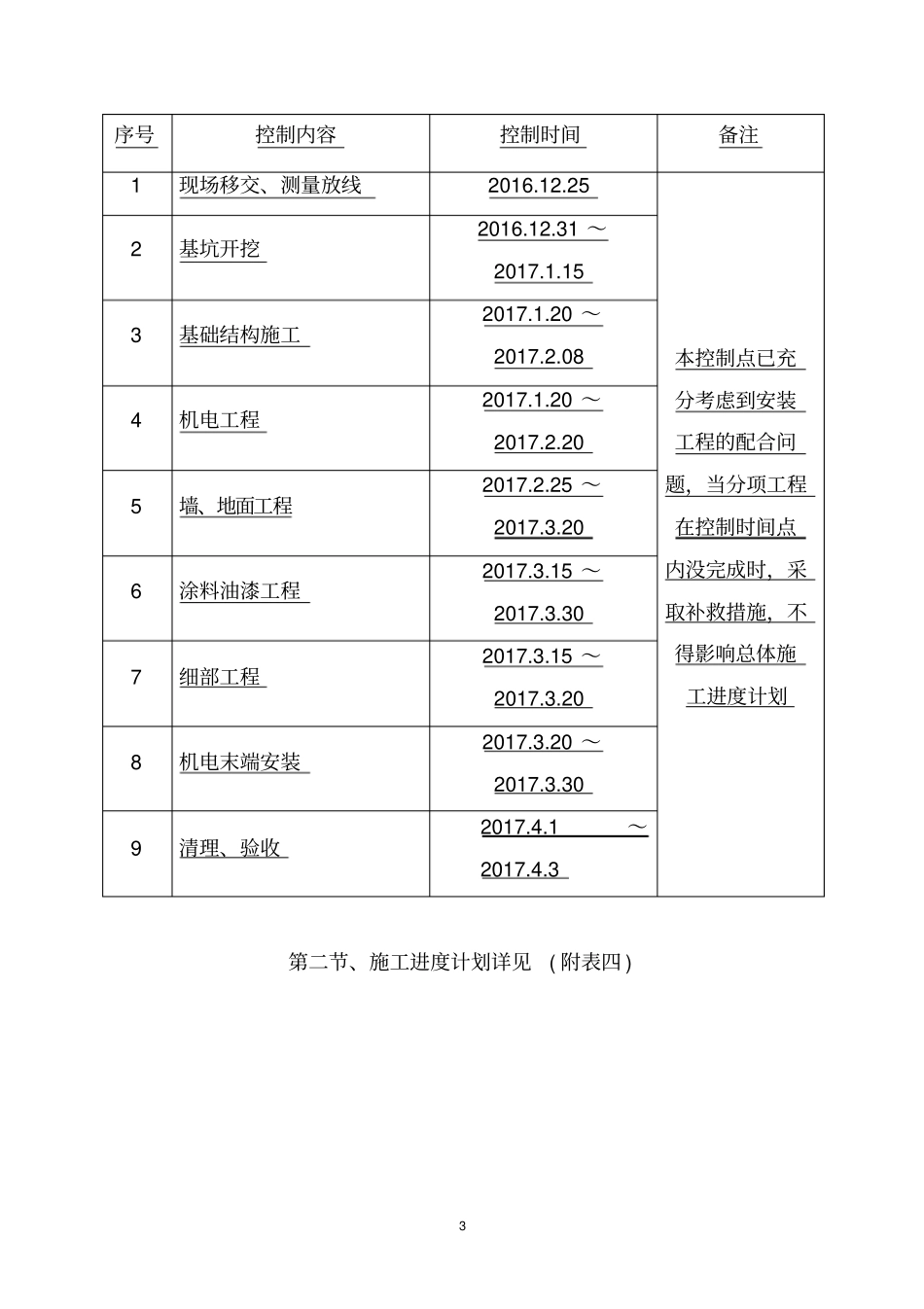

工期目标控制表3序号控制内容控制时间备注1现场移交、测量放线2016
25本控制点已充分考虑到安装工程的配合问题,当分项工程在控制时间点内没完成时,采取补救措施,不得影响总体施工进度计划2基坑开挖2016
31~2017
153基础结构施工2017
20~2017
084机电工程2017
20~2017
205墙、地面工程2017
25~2017
206涂料油漆工程201
