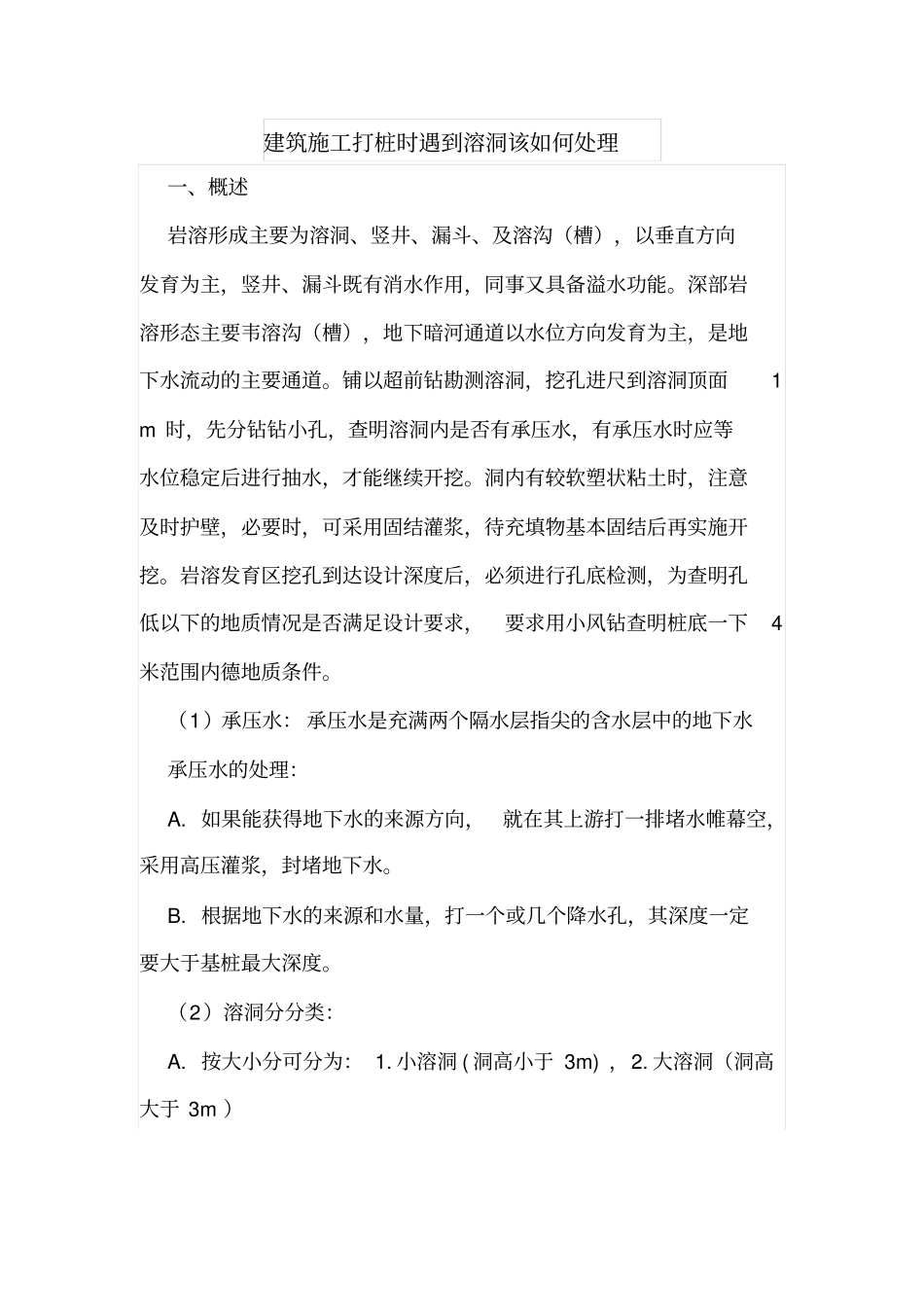

建筑施工打桩时遇到溶洞该如何处理一、概述岩溶形成主要为溶洞、竖井、漏斗、及溶沟(槽),以垂直方向发育为主,竖井、漏斗既有消水作用,同事又具备溢水功能
深部岩溶形态主要韦溶沟(槽),地下暗河通道以水位方向发育为主,是地下水流动的主要通道
铺以超前钻勘测溶洞,挖孔进尺到溶洞顶面1m时,先分钻钻小孔,查明溶洞内是否有承压水,有承压水时应等水位稳定后进行抽水,才能继续开挖
洞内有较软塑状粘土时,注意及时护壁,必要时,可采用固结灌浆,待充填物基本固结后再实施开挖
岩溶发育区挖孔到达设计深度后,必须进行孔底检测,为查明孔低以下的地质情况是否满足设计要求,要求用小风钻查明桩底一下4米范围内德地质条件
(1)承压水:承压水是充满两个隔水层指尖的含水层中的地下水承压水的处理:A
如果能获得地下水的来源方向,就在其上游打一排堵水帷幕空,采用高压灌浆,封堵地下水
根据地下水的来源和水量,打一个或几个降水孔,其深度一定要大于基桩最大深度
(2)溶洞分分类:A
按大小分可分为:1
小溶洞(洞高小于3m),2
大溶洞(洞高大于3m)B

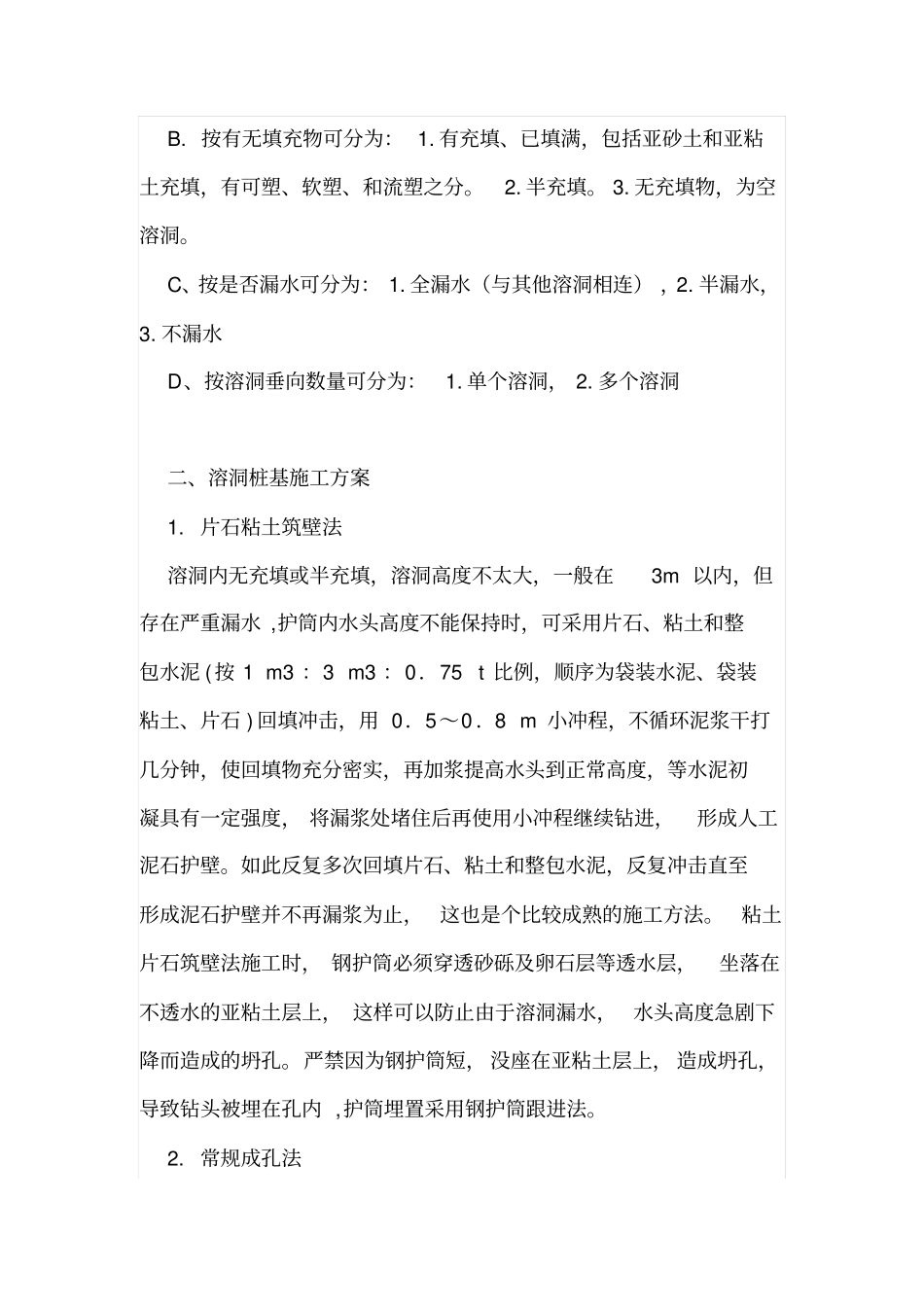

按有无填充物可分为:1
有充填、已填满,包括亚砂土和亚粘土充填,有可塑、软塑、和流塑之分
无充填物,为空溶洞
C、按是否漏水可分为:1
全漏水(与其他溶洞相连),2
不漏水D、按溶洞垂向数量可分为:1
单个溶洞,2
多个溶洞二、溶洞桩基施工方案1
片石粘土筑壁法溶洞内无充填或半充填,溶洞高度不太大,一般在3m以内,但存在严重漏水,护筒内水头高度不能保持时,可采用片石、粘土和整包水泥(按1m3:3m3:0.75t比例,顺序为袋装水泥、袋装粘土、片石)回填冲击,用0.5~0.8m小冲程,不循环泥浆干打几分钟,使回填物充分密实,再加浆提高水头到正常高度,等水泥初凝具有一定强度,将漏浆处堵住后再使用小冲程继续钻进,形成人工泥石护壁

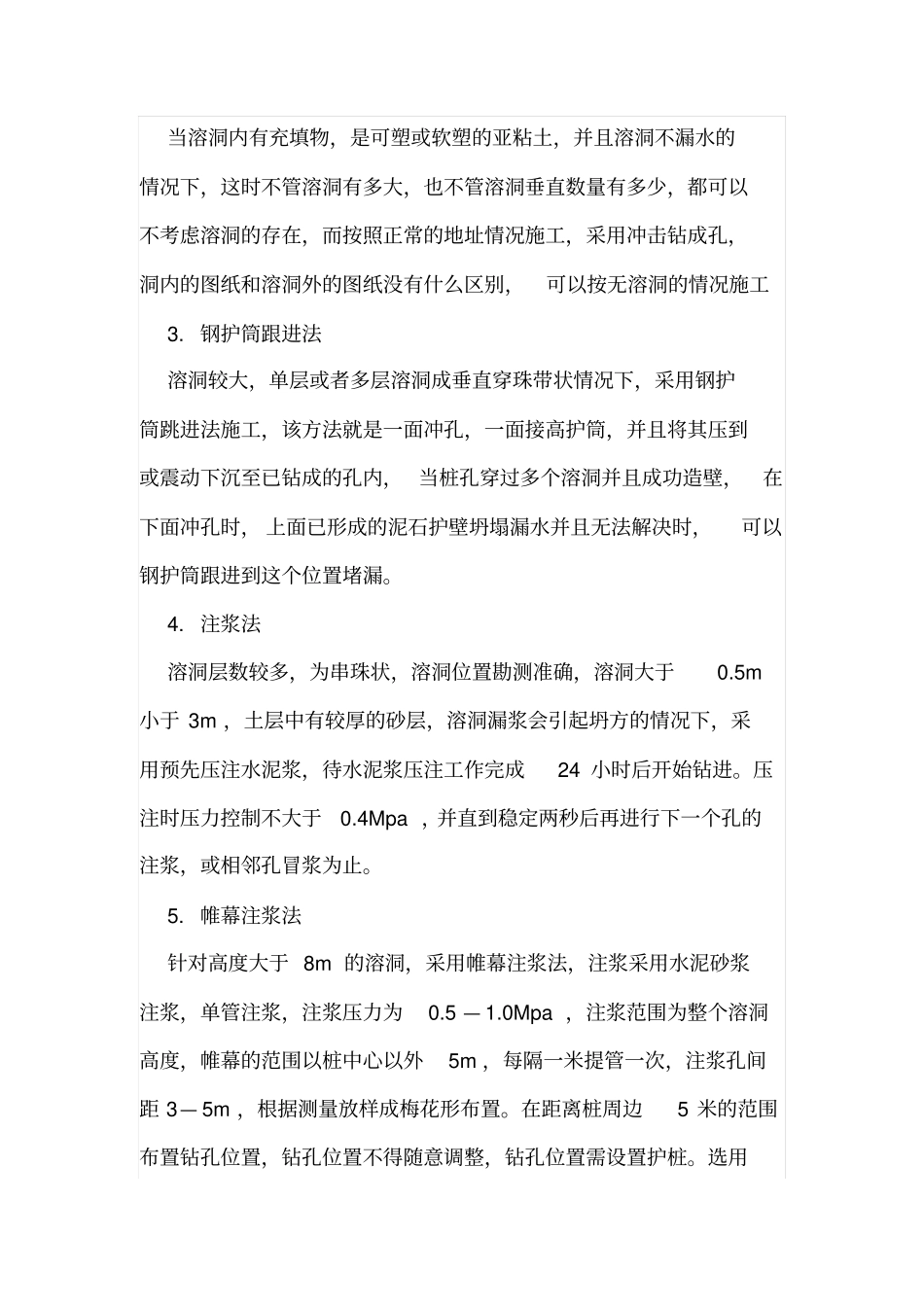

如此反复多次回
