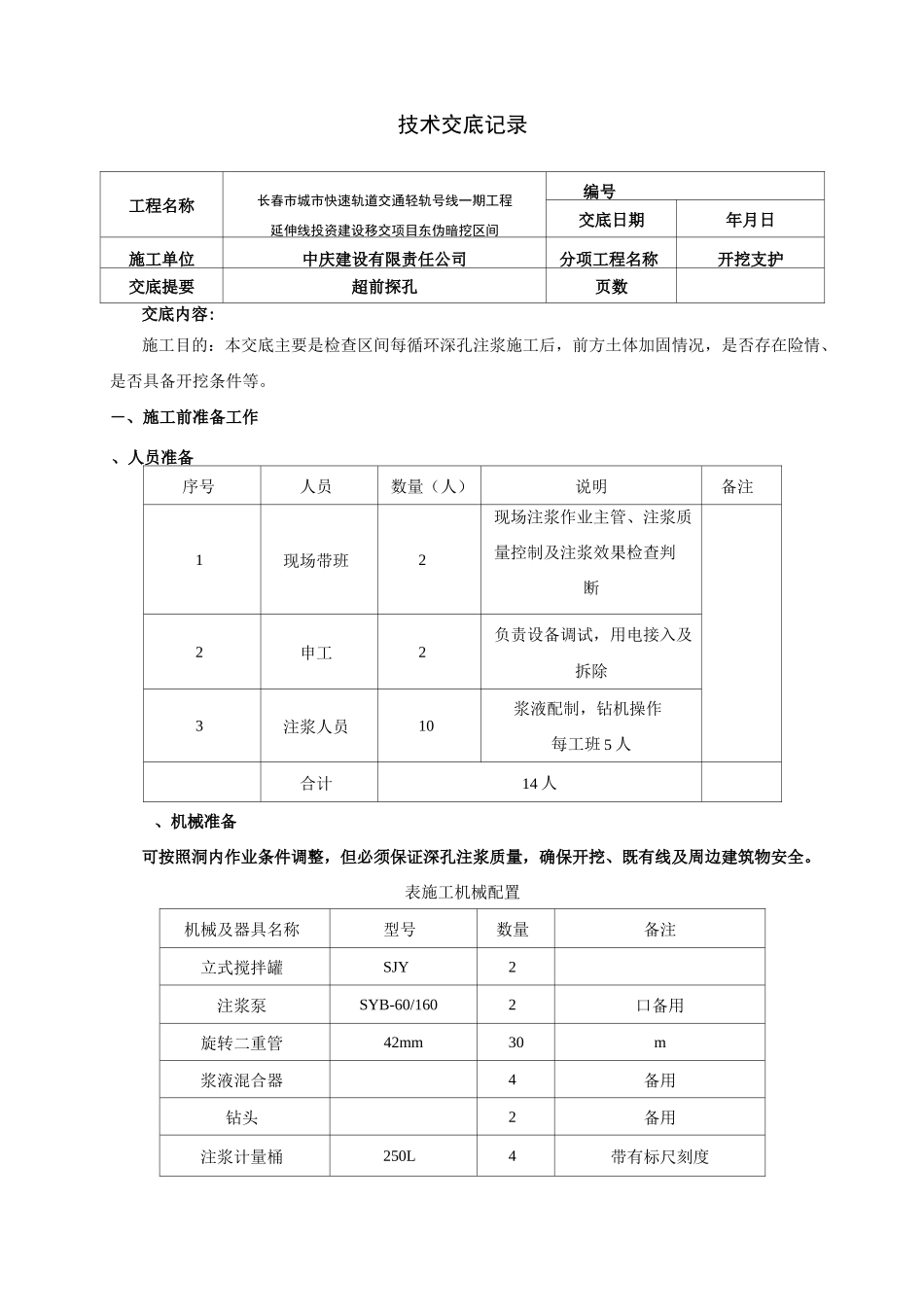

技术交底记录工程名称长春市城市快速轨道交通轻轨号线一期工程延伸线投资建设移交项目东伪暗挖区间编号交底日期年月日施工单位中庆建设有限责任公司分项工程名称开挖支护交底提要超前探孔页数交底内容:施工目的:本交底主要是检查区间每循环深孔注浆施工后,前方土体加固情况,是否存在险情、是否具备开挖条件等

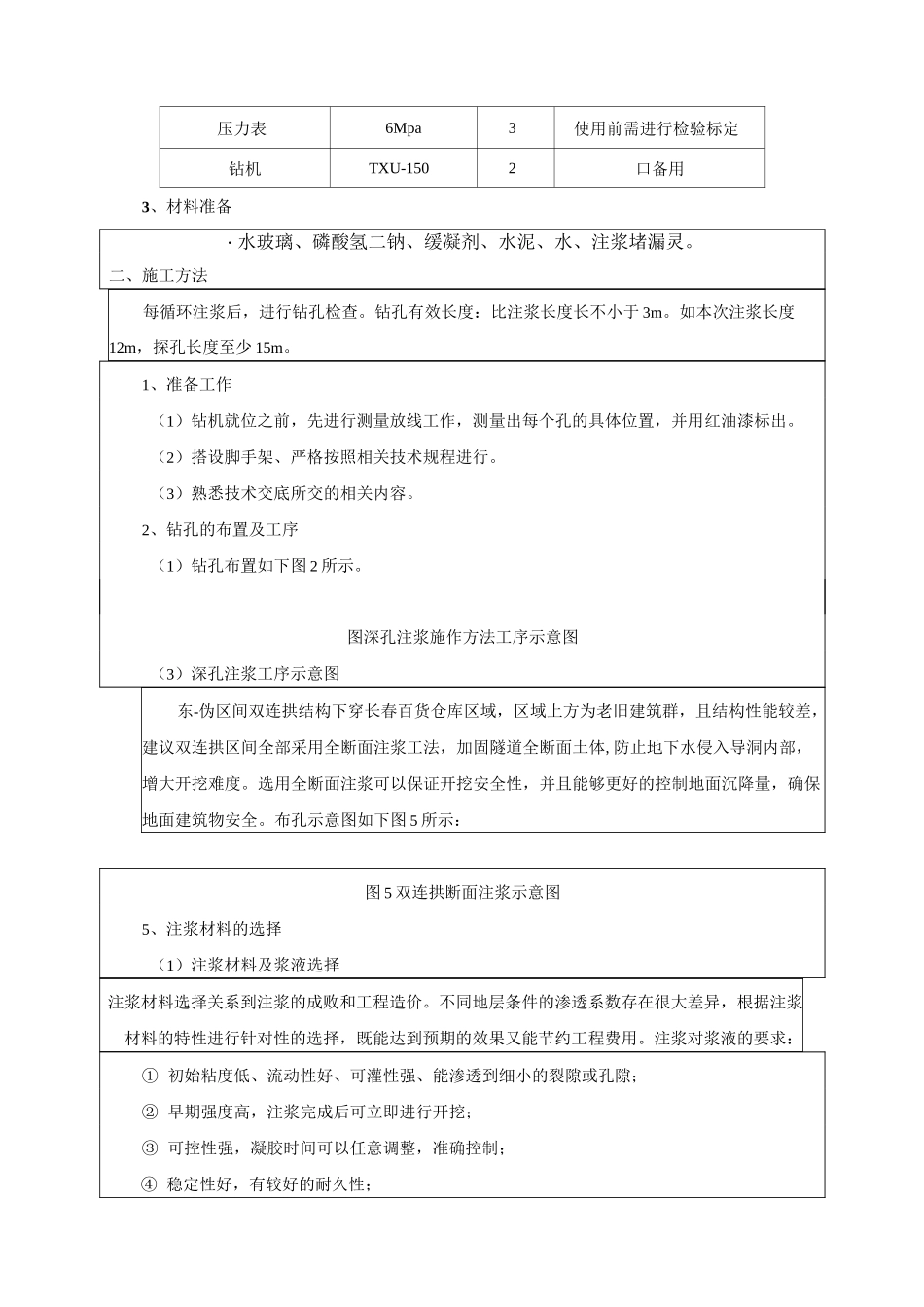

―、施工前准备工作、人员准备序号人员数量(人)说明备注1现场带班2现场注浆作业主管、注浆质量控制及注浆效果检查判断2申工2负责设备调试,用电接入及拆除3注浆人员10浆液配制,钻机操作每工班5人合计14人、机械准备可按照洞内作业条件调整,但必须保证深孔注浆质量,确保开挖、既有线及周边建筑物安全
表施工机械配置机械及器具名称型号数量备注立式搅拌罐SJY2注浆泵SYB-60/1602口备用旋转二重管42mm30m浆液混合器4备用钻头2备用注浆计量桶250L4带有标尺刻度压力表6Mpa3使用前需进行检验标定钻机TXU-1502口备用3、材料准备・水玻璃、磷酸氢二钠、缓凝剂、水泥、水、注浆堵漏灵
二、施工方法每循环注浆后,进行钻孔检查
钻孔有效长度:比注浆长度长不小于3m
如本次注浆长度12m,探孔长度至少15m
1、准备工作(1)钻机就位之前,先进行测量放线工作,测量出每个孔的具体位置,并用红油漆标出
(2)搭设脚手架、严格按照相关技术规程进行
(3)熟悉技术交底所交的相关内容
2、钻孔的布置及工序(1)钻孔布置如下图2所示
图深孔注浆施作方法工序示意图(3)深孔注浆工序示意图东-伪区间双连拱结构下穿长春百货仓库区域,区域上方为老旧建筑群,且结构性能较差,建议双连拱区间全部采用全断面注浆工法,加固隧道全断面土体,防止地下水侵入导洞内部,增大开挖难度
选用全断面注浆可以保证开挖安全性,并且能够更好的控制地面沉降量,确保地面建筑物安全

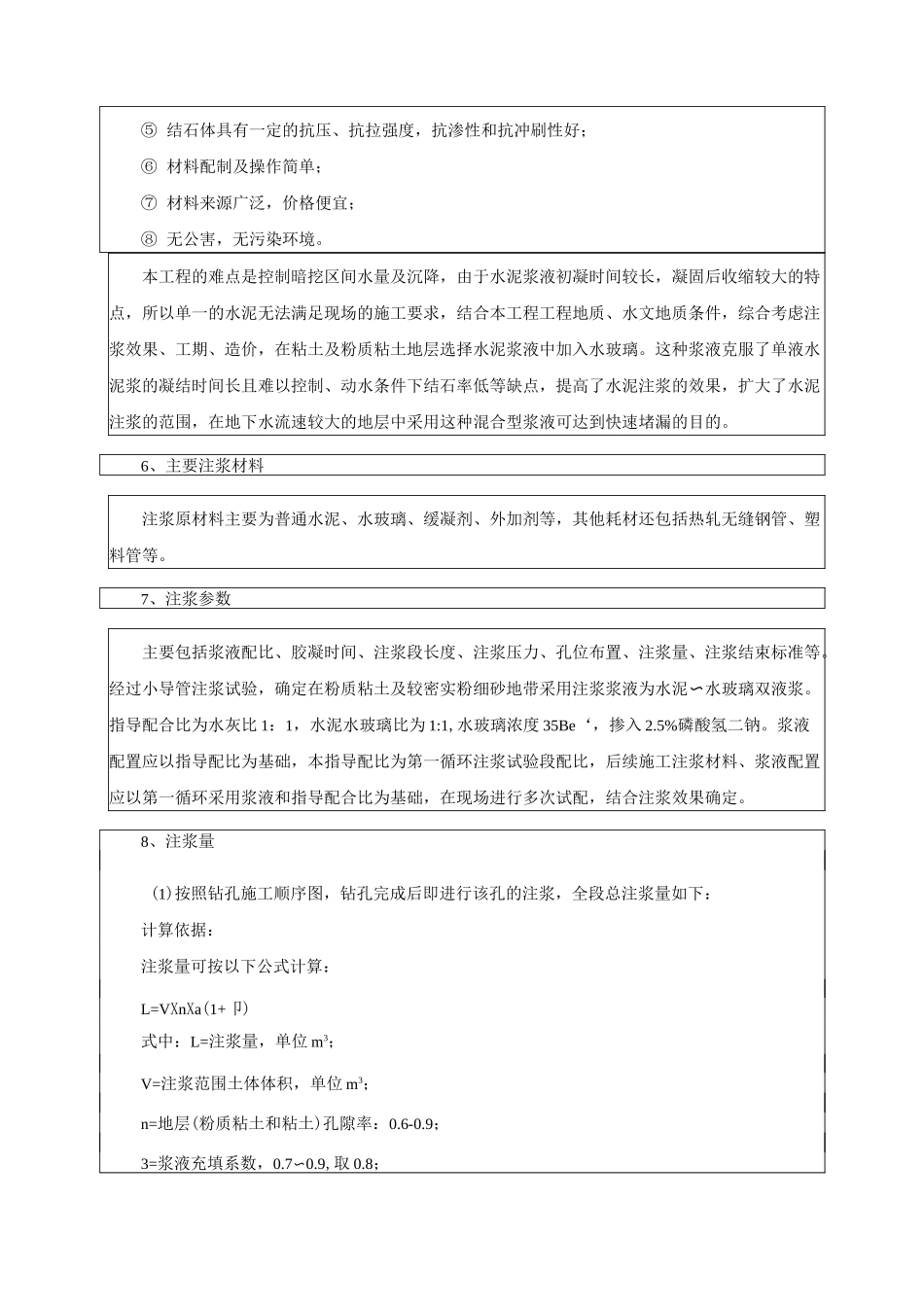

布孔示意图如下图5所示:图5双连拱断面注浆示意图5、注浆材料的选
