累加数列错位相减取大差法在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距
由于这种方法是由潘特考夫斯基首先提出的,故又称为潘特考夫斯基法
基本步骤:1
每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;2
将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;3
在差数列中取最大值即为这两个相邻施工过程的流水步距
例题1:某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍见表,试确定流水步距
施工过程(工序)施工段①②③④Ⅰ2321Ⅱ3242Ⅲ3422解:(1)求各施工过程流水节拍的累加数列(从第一个施工段开始累加至最后一个施工段):施工过程Ⅰ:2578施工过程Ⅱ:35911施工过程Ⅲ:37911(2)错位相减求得差数列:施工过程Ⅰ:2578施工过程Ⅱ:35911相减得:222-1-111/4施工过程Ⅱ:35911施工过程Ⅲ:37911相减得:3222-11(3)在求得的数列中取最大值求得流水步距:K1=max{2,2,2,-1,-11}=2K2=max{3,2,2,2,-11}=3表示:工序Ⅰ与工序Ⅱ之间的流水步距为2天,工序Ⅱ与工序Ⅲ之间的流水步距为3天

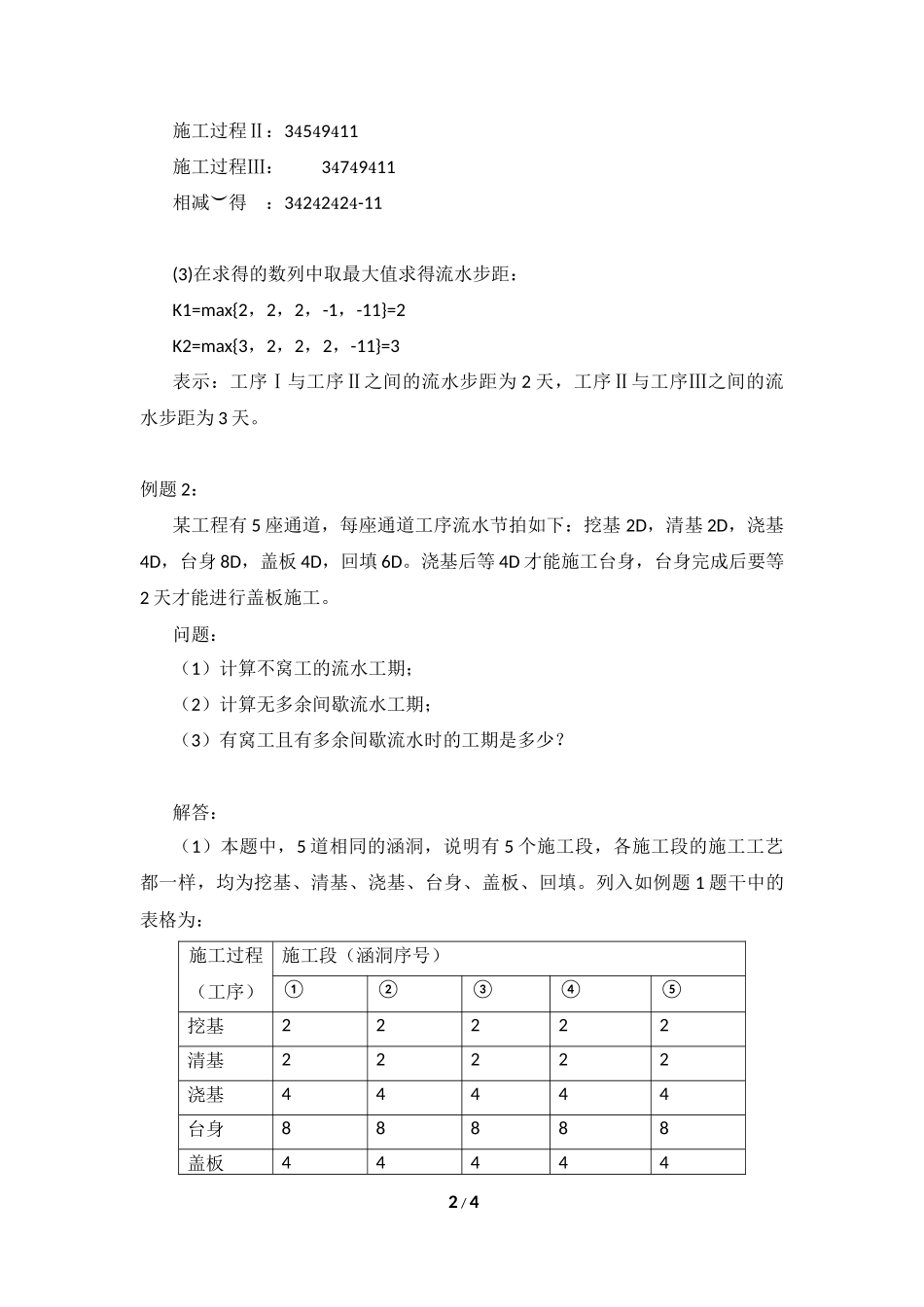

例题2:某工程有5座通道,每座通道工序流水节拍如下:挖基2D,清基2D,浇基4D,台身8D,盖板4D,回填6D
浇基后等4D才能施工台身,台身完成后要等2天才能进行盖板施工
问题:(1)计算不窝工的流水工期;(2)计算无多余间歇流水工期;(3)有窝工且有多余间歇流水时的工期是多少
解答:(1)本题中,5道相同的涵洞,说明有5个施工段,各施工段的施工工艺都一样,均为挖基、清基、浇基、台身、盖板、回填
列入如例题1题干中的表格为:施工过程(工序)施工段(涵洞序号)①②③④⑤挖基222
