第一章、路基工程质量验收标准一、验收程序及单元划分(一)验收程序和组织;1
单位工程验收是在分部,分项工程验收合格的基础上进行的
本次验收执行TB10414-2003《铁路路基工程施工质量验收标准》2

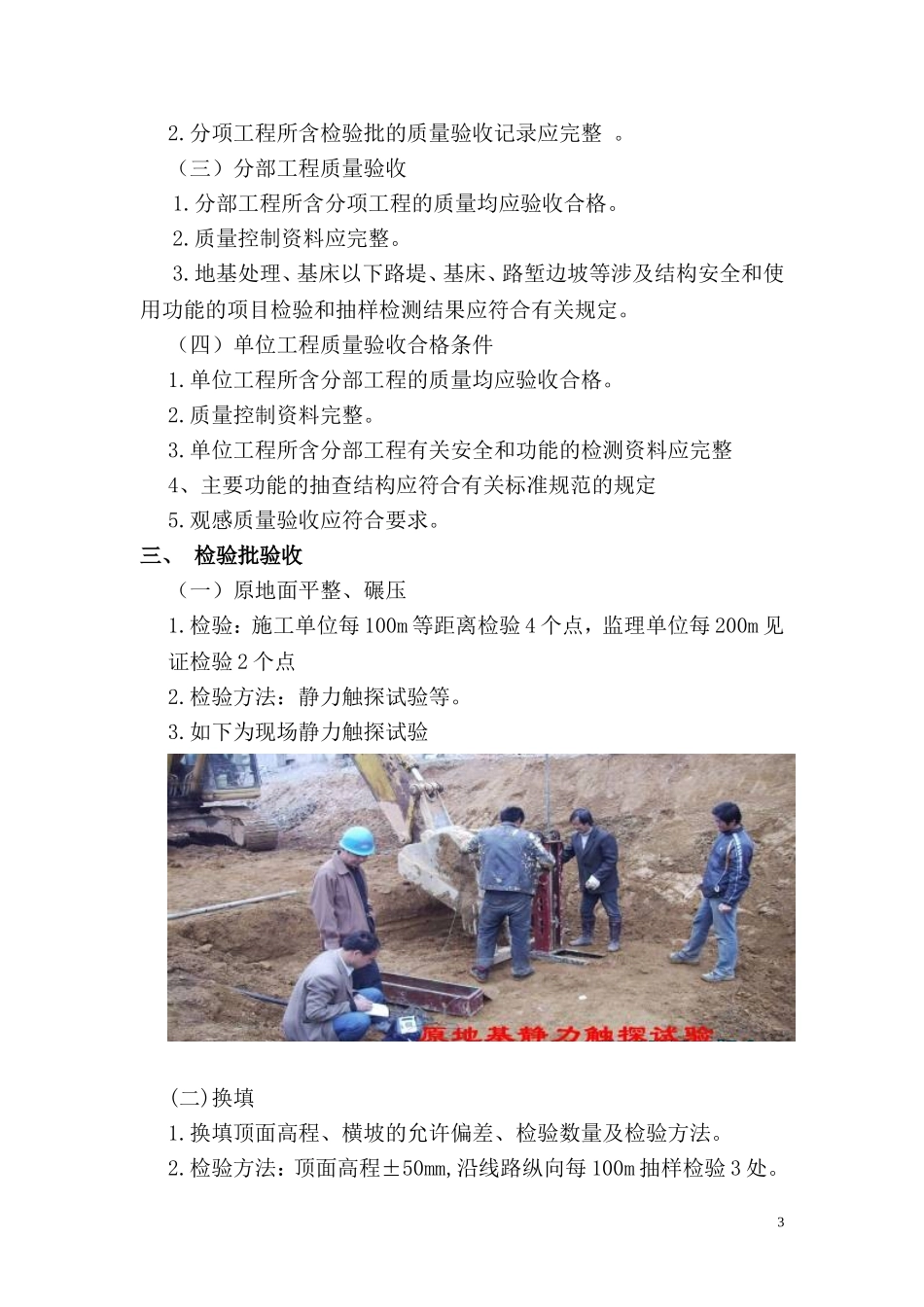

检验批应由施工单位自检合格后报监理单位,由监理工程师组织施工单位专职质量检查员等进行验收
分项工程应由监理工程师组织施工单位分项工程技术负责人等进行验收
分部工程应由监理工程师组织施工单位项目负责人和技术、质量负责人等进行验收
(二)工程质量验收单元划分;1
单位工程应按一个完整工程或一个相当规模的施工范围划分,并按下列原则确定:2
一段区间路基或一个车站的正线路基为一个单位工程
一个施工单位担负的路基施工长度为一个单位工程
特别大型的支挡结构可作为一个单位工程
分部工程应按一个完整部位或主要结构及施工阶段划分
分项工程应按工种、工序、材料、施工工艺等划分
检验批可依据施工及质量控制和验收需要按施工段或部位等划分
(三)地基处理检验批划分;1.原地面处理:单线连续长度≤300m、双线连续长度≤200m
2.换填:单线连续长度≤300m、双线连续长度≤200m
堆载预压:单线连续长度≤300m、双线连续长度≤200m
洞穴处理:每个洞穴、陷穴(四)基床以下路堤;1
普通填料填筑:单线连续长度≤300m、双线连续长度≤200m;每1检测层2
路堤边坡:单线连续长度≤300m、双线连续长度≤200m;(双侧边坡)每检测层(五)过渡段;1
过渡段基底处理:每个过渡段
基坑回填:每个过渡段
(六)路堑路堑:单线连续长度≤300m、双线连续长度≤200m;每检测层(七)基床1.基床底层:单线连续长度≤300m、双线连续长度≤200m;每检测层2.基床表层:单线连续长度≤300m、双线连续长度≤200m;每检测层3.路基面:单线连续长度≤300m、双
