质量管理体系工作规程文件编号:JD/QW7512-1(14)主题:建筑给水排水工程施工管理规程版本/修改A/O页码:第3页共3页建筑给水排水工程施工管理规程文件编号:JD/QW7512-1(14)修改状态:管理状态:分发号:编制:日期:审核:日期:批准:日期:发布日期:实施日期:1
编制目的用于指导工程管理人员对建筑给水排水工程进行全面质量控制,确保建筑给质量管理体系工作规程文件编号:JD/QW7512-1(14)主题:建筑给水排水工程施工管理规程版本/修改A/O页码:第3页共3页水排水工程施工全过程处于受控状态

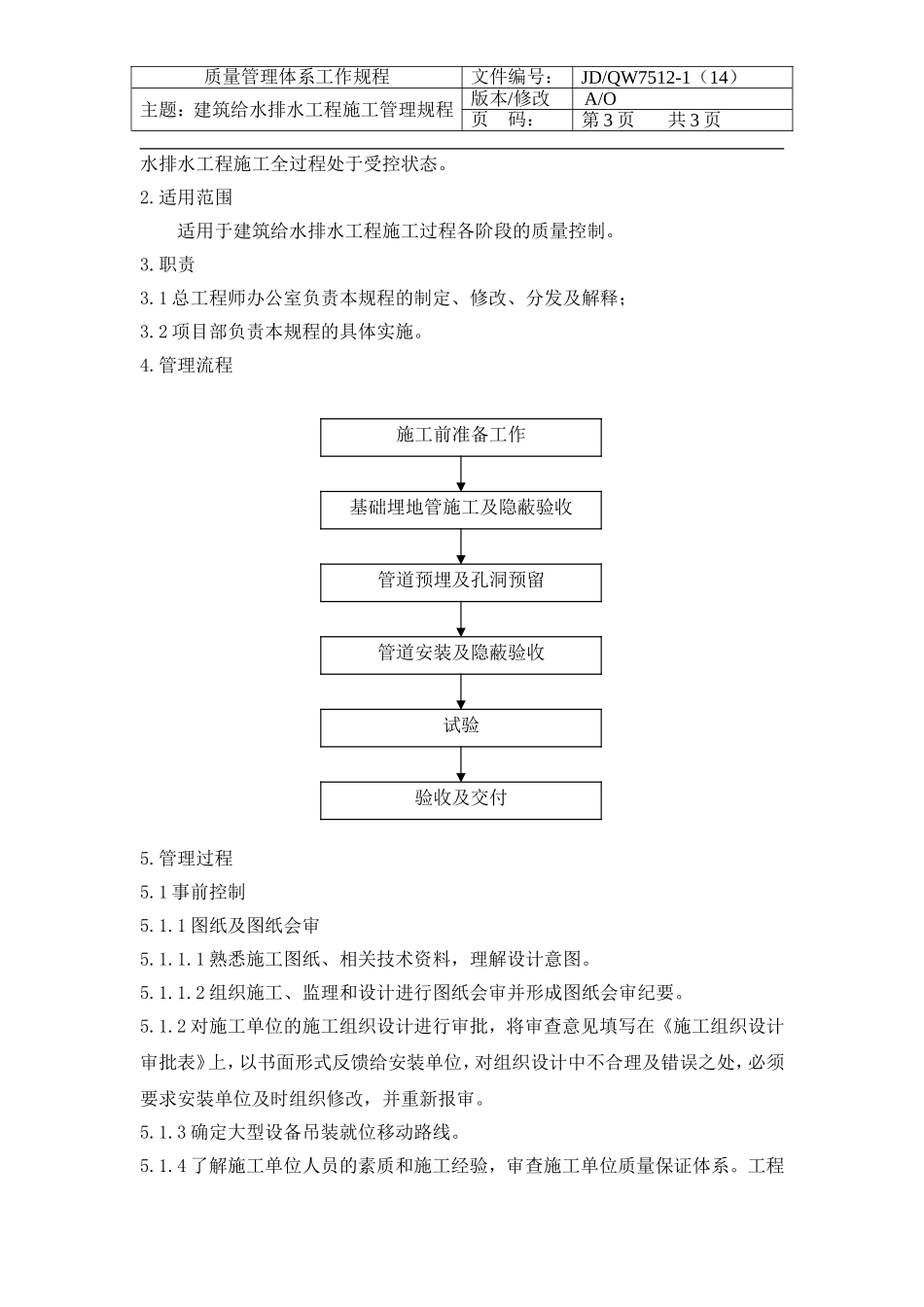

适用范围适用于建筑给水排水工程施工过程各阶段的质量控制
1总工程师办公室负责本规程的制定、修改、分发及解释;3
2项目部负责本规程的具体实施
1事前控制5
1图纸及图纸会审5
1熟悉施工图纸、相关技术资料,理解设计意图
2组织施工、监理和设计进行图纸会审并形成图纸会审纪要
2对施工单位的施工组织设计进行审批,将审查意见填写在《施工组织设计审批表》上,以书面形式反馈给安装单位,对组织设计中不合理及错误之处,必须要求安装单位及时组织修改,并重新报审
3确定大型设备吊装就位移动路线
4了解施工单位人员的素质和施工经验,审查施工单位质量保证体系

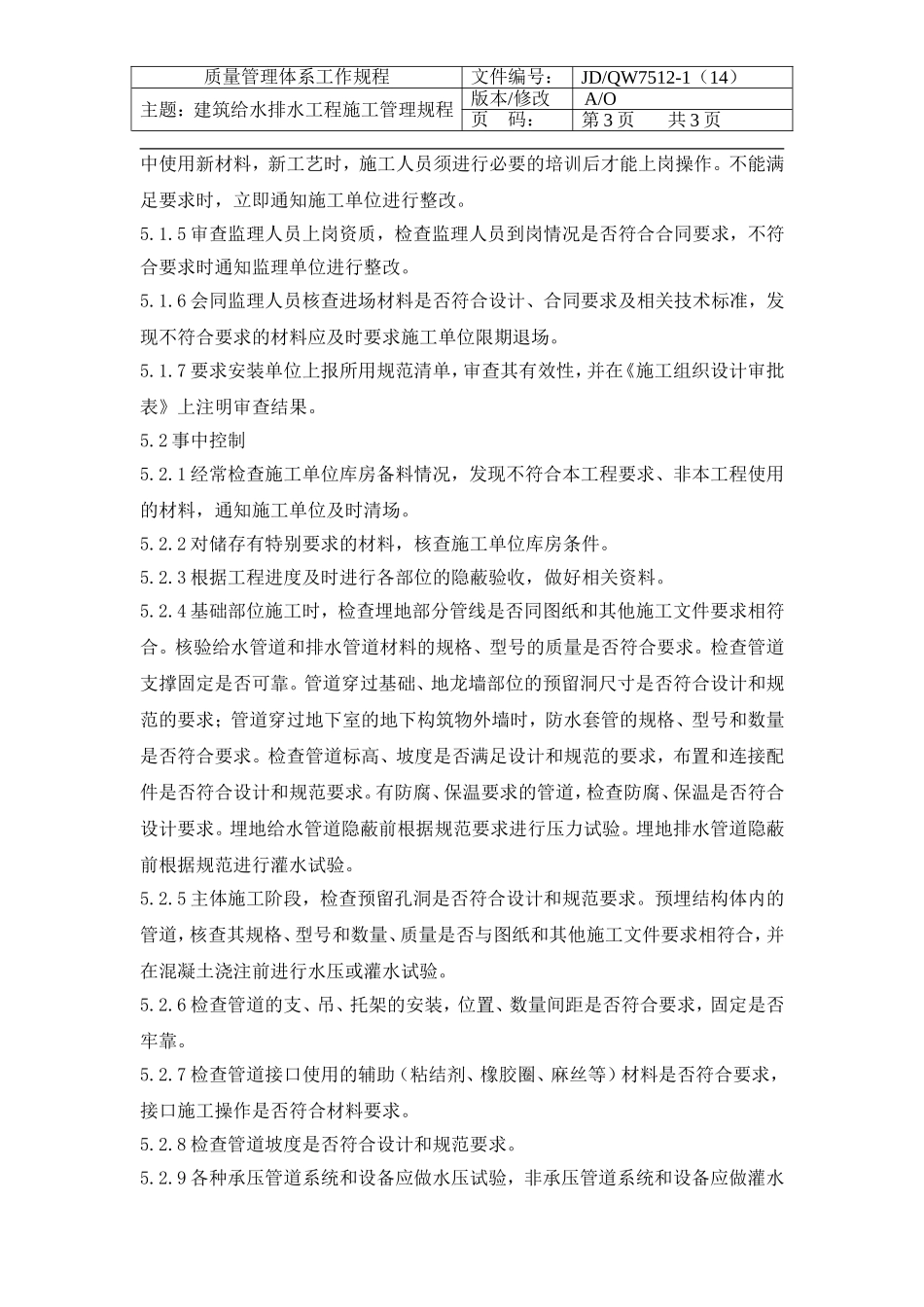

工程施工前准备工作基础埋地管施工及隐蔽验收管道预埋及孔洞预留管道安装及隐蔽验收试验验收及交付质量管理体系工作规程文件编号:JD/QW7512-1(14)主题:建筑给水排水工程施工管理规程版本/修改A/O页码:第3页共3页中使用新材料,新工艺时,施工人员须进行必要的培训后才能上岗操作
不能满足要求时,立即通知施工单位进行整改
5审查监理人员上岗资质,检查监理人员到岗情况是否符合合同要求,不符合要求时通知监理单位进行整改
