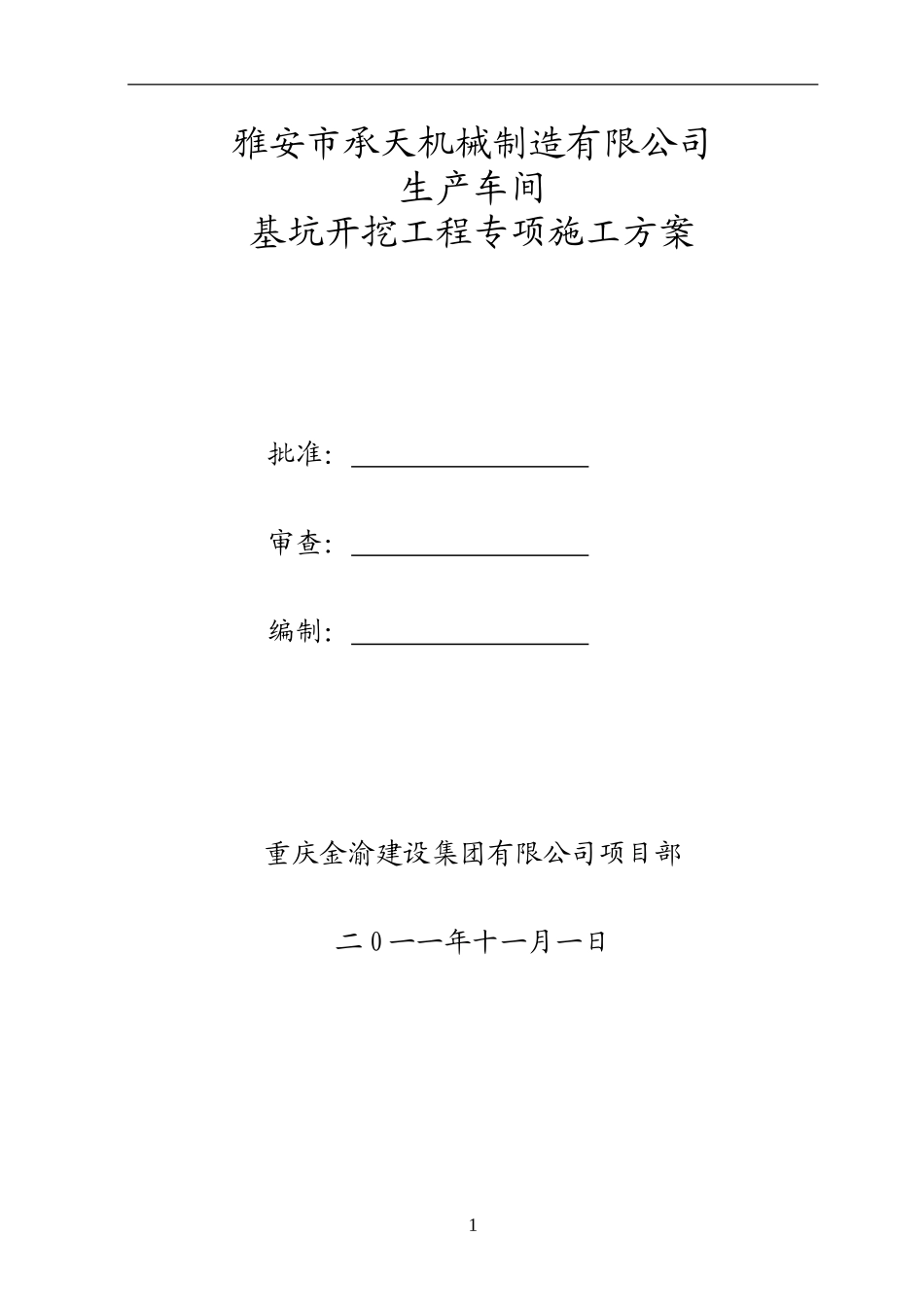

雅安市承天机械制造有限公司生产车间基坑开挖工程专项施工方案批准:审查:编制:重庆金渝建设集团有限公司项目部二0一一年十一月一日1基坑土方开挖施工方案一、工程概况:本工程承天机械制造有限公司生产车间项目位于雅安市
本工程建筑面积为5209
75平方米,本工程建筑结构安全等级为二级,地基基础设计等级为二级
抗震设防烈度7度,设计地震分组为第二组
建筑抗震设防丙类,设计使用年限50年
结构类型为钢结构结构,层高10
本工程程采用独立基础,基础持力层拟采用振冲碎石桩法加固上部的中等液化砂土层及松散卵石层作为持力层,处理后的基础承载力特征值fak170kPa
本工程计划采用集水井降水;由于地基比较软故地下室土方开挖原则上采用1台大挖土机与1台小挖机相互配合进行开挖

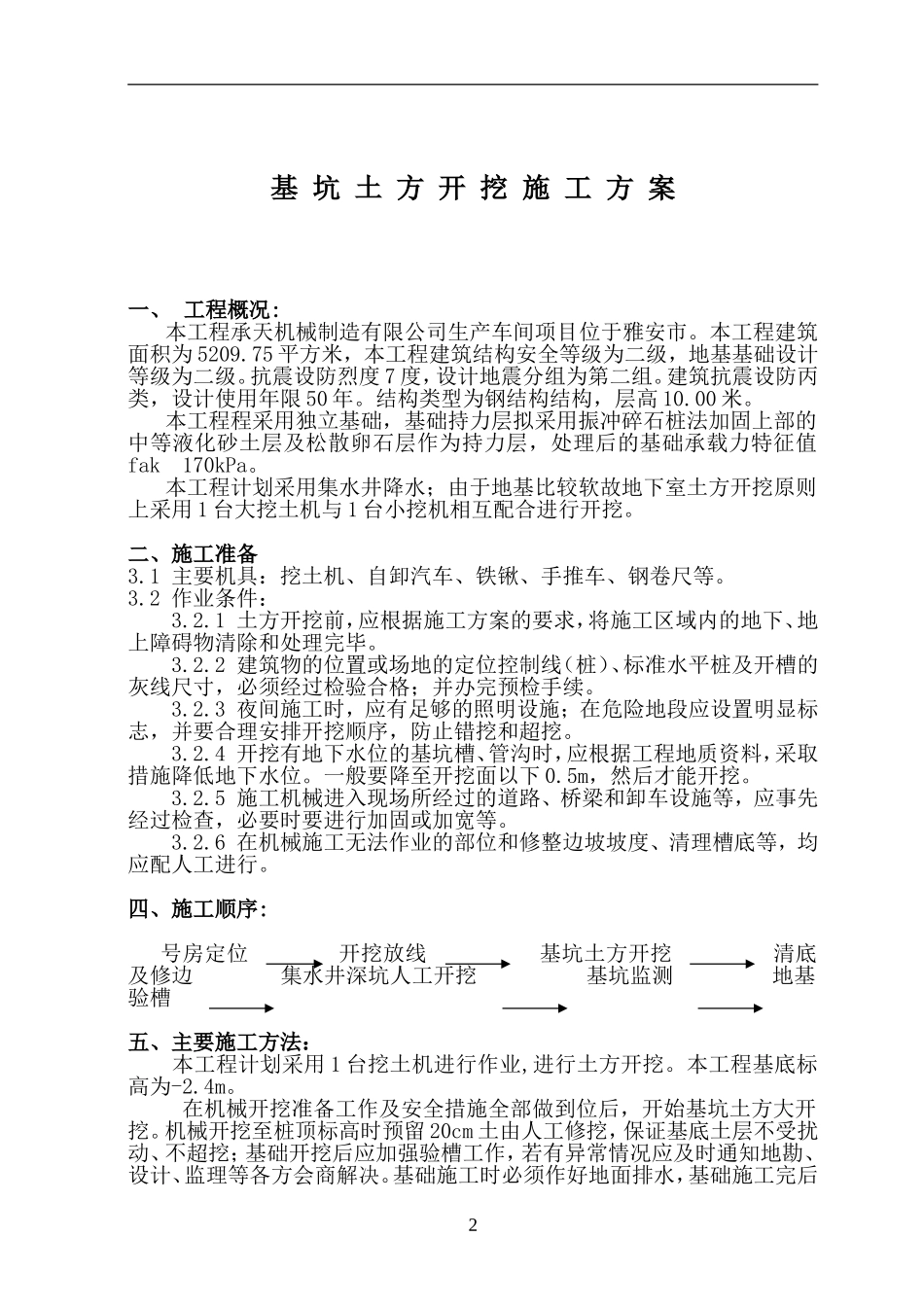

二、施工准备3
1主要机具:挖土机、自卸汽车、铁锹、手推车、钢卷尺等
2作业条件:3
1土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
2建筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖和超挖
4开挖有地下水位的基坑槽、管沟时,应根据工程地质资料,采取措施降低地下水位
一般要降至开挖面以下0
5m,然后才能开挖
5施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等
6在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配人工进行

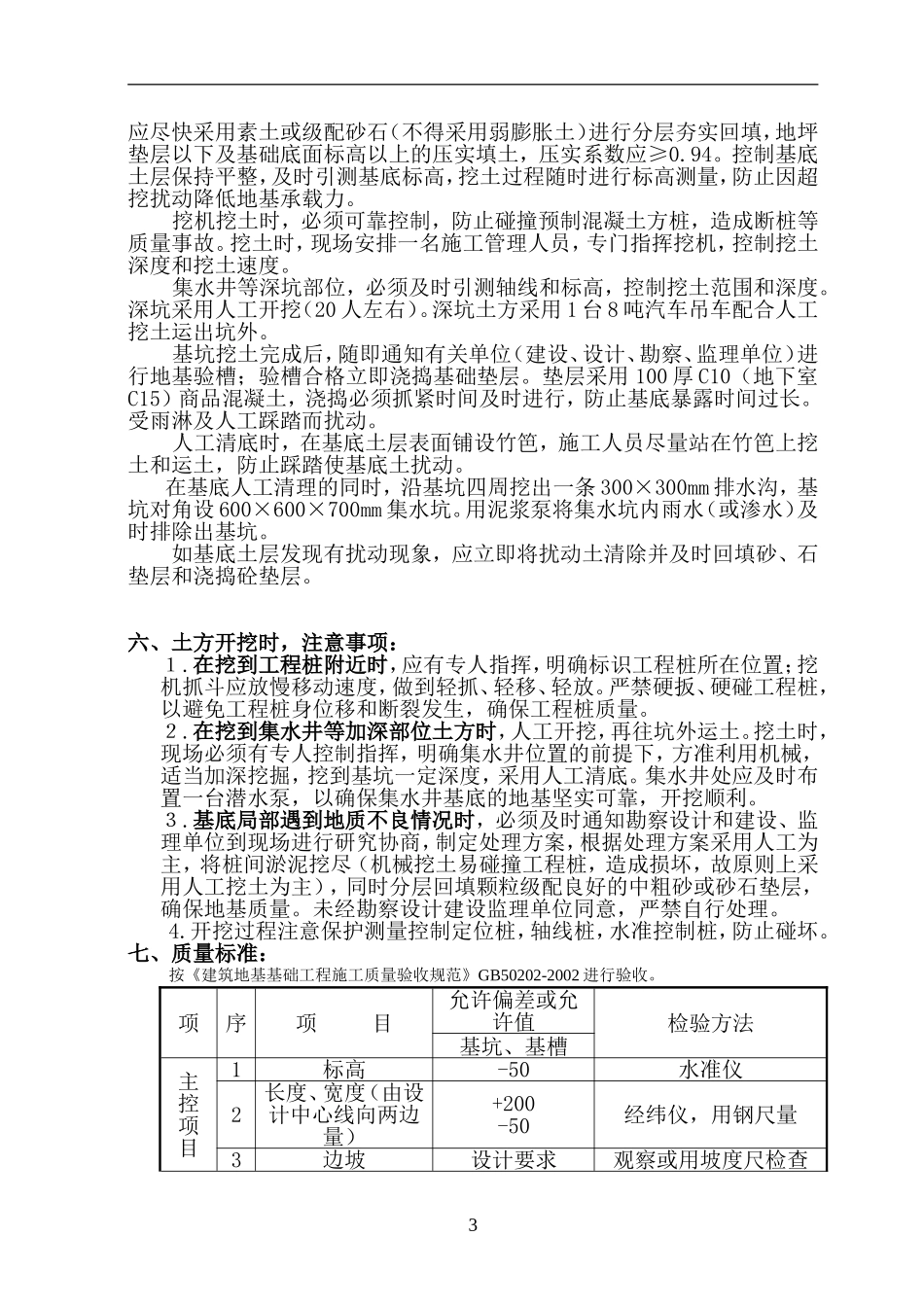

四、施工顺序:号房定位开挖放线基坑土方开挖清底及修边集水井深坑人工开挖基坑监测地基验槽五、主要施工方法:本工程计划采用1台挖土机进行作业,进行土方开挖
本工程基底标高为-2
在机械开挖准备工作及安全措施全部做到位后,开始基坑
