三电迁改及临电安装施工实施细则1、编制目的为了加强我标段在临电安装、电力迁改施工中的质量控制,切实有效的实施强制性工艺工序、标准
特制订本施工实施细则,明确施工的工艺流程、技术措施与相应的工艺标准,指导与规范临电安装、电力迁改作业施工,为质量控制提供参考
2、编制依据2
1现场初步调查结果
2《山西铁路局铁路营业线施工安全管理实施细则》2
3《建设系统营业线施工安全管理实施办法》2
4总体《实施性施工组织设计》
5山西中南部铁路通道指挥部年度施工进度要求
3、适用范围本三电迁改及临电安装施工实施细则适用于向山西中南部铁路通道ZNTJ-13标三电迁改及临电安装的施工工程
4、术语、定义本三电迁改及临电安装施工实施细则是施工单位现场施工三电迁改及临电安装的操作性文件;由施工单位根据现场实际情况进行编制;施工实施细则中的指标参数、不齐全或与设计规范验标不一致时应以设计、规范、验标文件为准
5、三电迁改及临电安装工艺流程及技术要求5
1组织机构5
2施工方案5
1施工工序及方式由一个架子队所辖3个作业工班并分别配置劳务工进行施工,工程的施工顺序按照其施工工艺流程进行,分项工程采用流水作业
制约全线同步完成的工序为:电力、通信迁改及临电安装
现场调查及选址(临电场地选择)计算用电量选择适合施工所用变压器及迁改电压等级与管辖内的供电商联系中铁二十一局1材料负责人:待定技术负责人:陈辉电力架子队施工负责人:袁明杰质量负责人:马靖波安全负责人:冉军敏防护负责人:待定协商签订用电协议及迁改方案协助供电局安装临电及进行迁改对变压器、配电箱进行保护措施

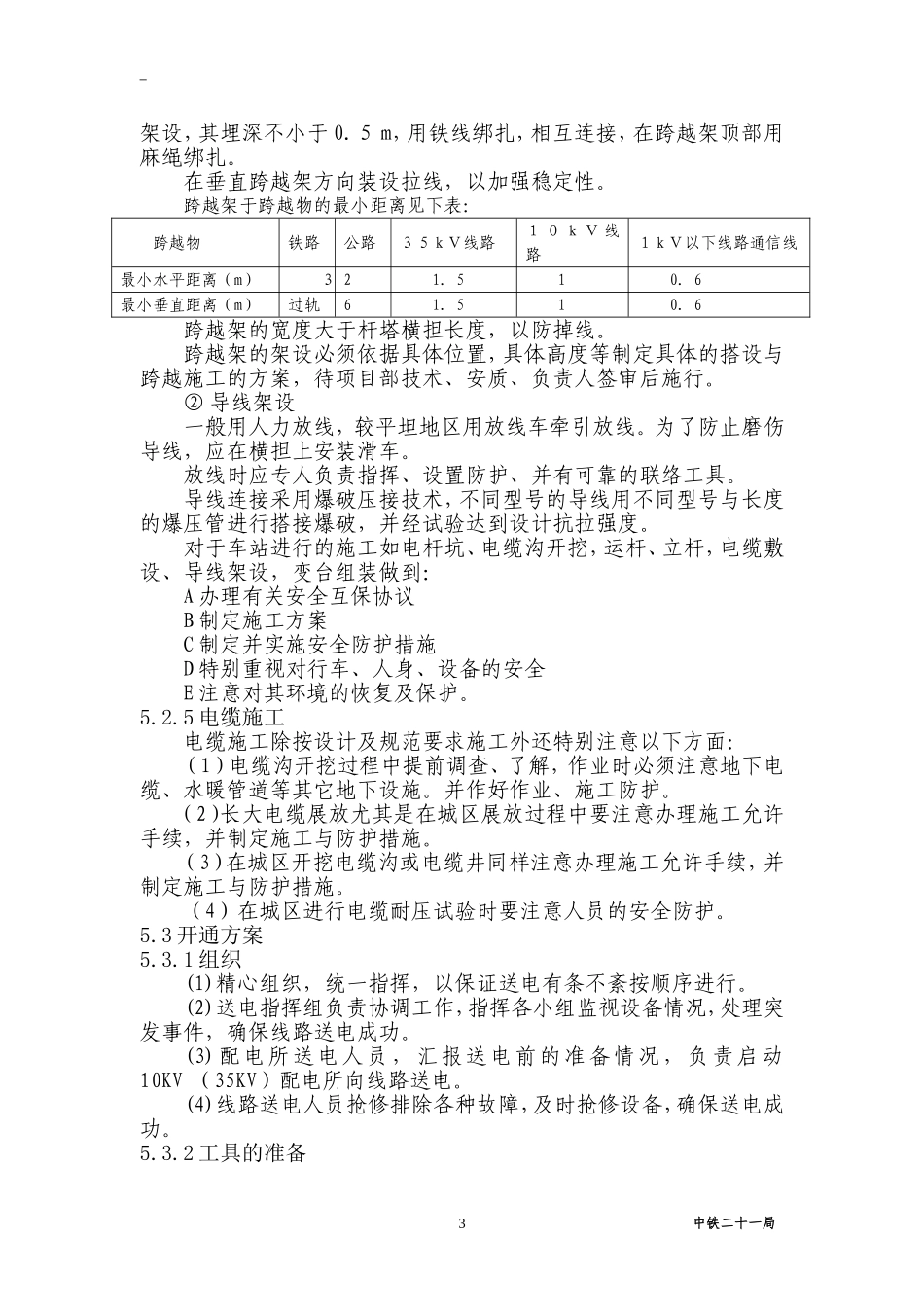

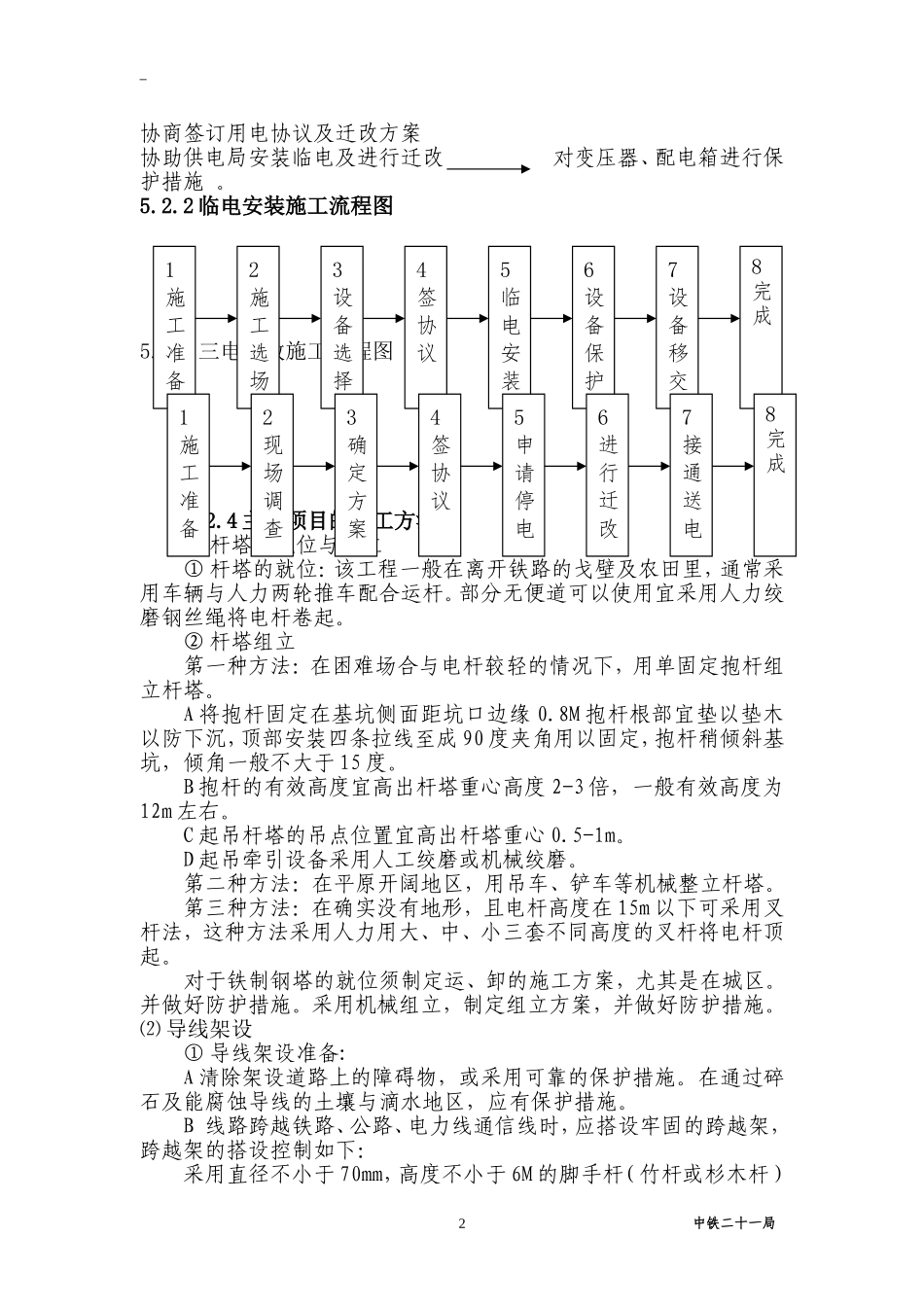

2临电安装施工流程图5
3三电迁改施工流程图5
4主要项目的施工方法⑴杆塔的就位与组立①杆塔的就位:该工程一般在离开铁路的戈壁及农田里,通常采用车辆与人力两轮推车配合运杆
部分无便道可以使用宜采用人力绞磨钢丝绳将电杆卷
