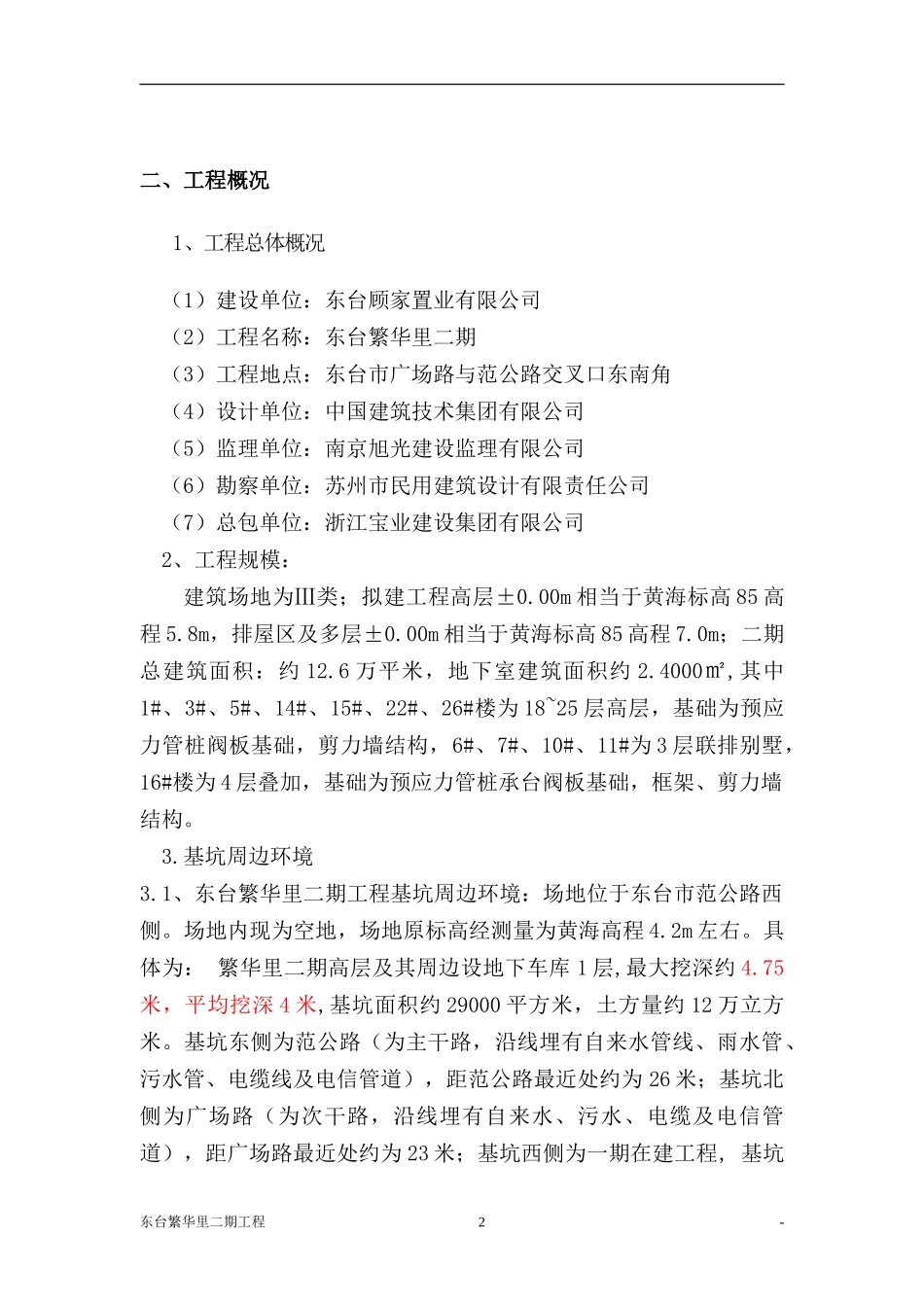

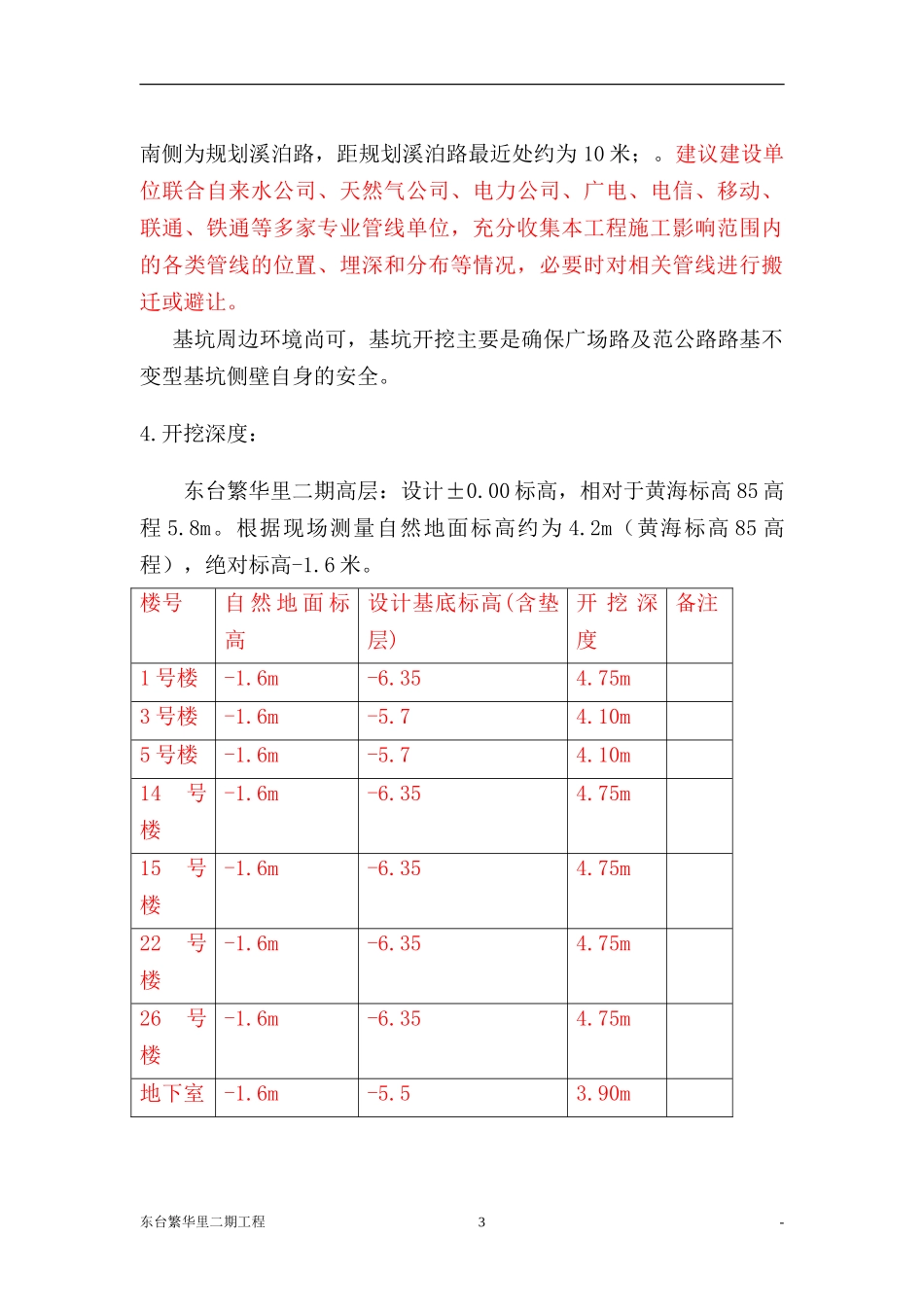

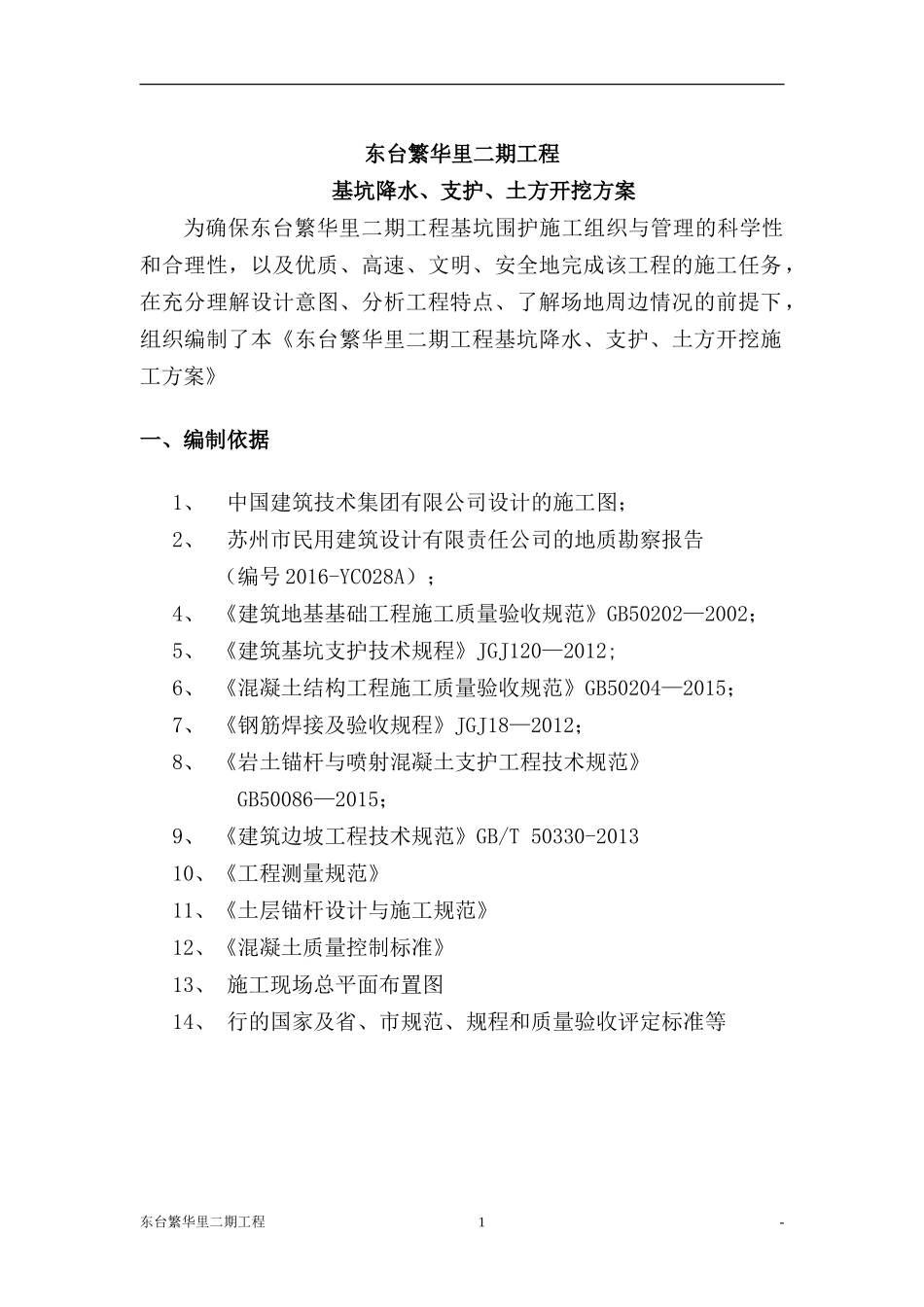

东台繁华里二期工程基坑降水、支护、土方开挖方案为确保东台繁华里二期工程基坑围护施工组织与管理的科学性和合理性,以及优质、高速、文明、安全地完成该工程的施工任务,在充分理解设计意图、分析工程特点、了解场地周边情况的前提下,组织编制了本《东台繁华里二期工程基坑降水、支护、土方开挖施工方案》一、编制依据1、中国建筑技术集团有限公司设计的施工图;2、苏州市民用建筑设计有限责任公司的地质勘察报告(编号2016-YC028A);4、《建筑地基基础工程施工质量验收规范》GB50202—2002;5、《建筑基坑支护技术规程》JGJ120—2012;6、《混凝土结构工程施工质量验收规范》GB50204—2015;7、《钢筋焊接及验收规程》JGJ18—2012;8、《岩土锚杆与喷射混凝土支护工程技术规范》GB50086—2015;9、《建筑边坡工程技术规范》GB/T50330-201310、《工程测量规范》11、《土层锚杆设计与施工规范》12、《混凝土质量控制标准》13、施工现场总平面布置图14、行的国家及省、市规范、规程和质量验收评定标准等东台繁华里二期工程1-二、工程概况1、工程总体概况(1)建设单位:东台顾家置业有限公司(2)工程名称:东台繁华里二期(3)工程地点:东台市广场路与范公路交叉口东南角(4)设计单位:中国建筑技术集团有限公司(5)监理单位:南京旭光建设监理有限公司(6)勘察单位:苏州市民用建筑设计有限责任公司(7)总包单位:浙江宝业建设集团有限公司2、工程规模:建筑场地为Ⅲ类;拟建工程高层±0
00m相当于黄海标高85高程5
8m,排屋区及多层±0
00m相当于黄海标高85高程7
0m;二期总建筑面积:约12
6万平米,地下室建筑面积约2
4000㎡,其中1#、3#、5#、14#、15#、22#、26#楼为18~25层高层,基础为预应力管桩阀板基础,剪力墙结构,6#、7#、1
