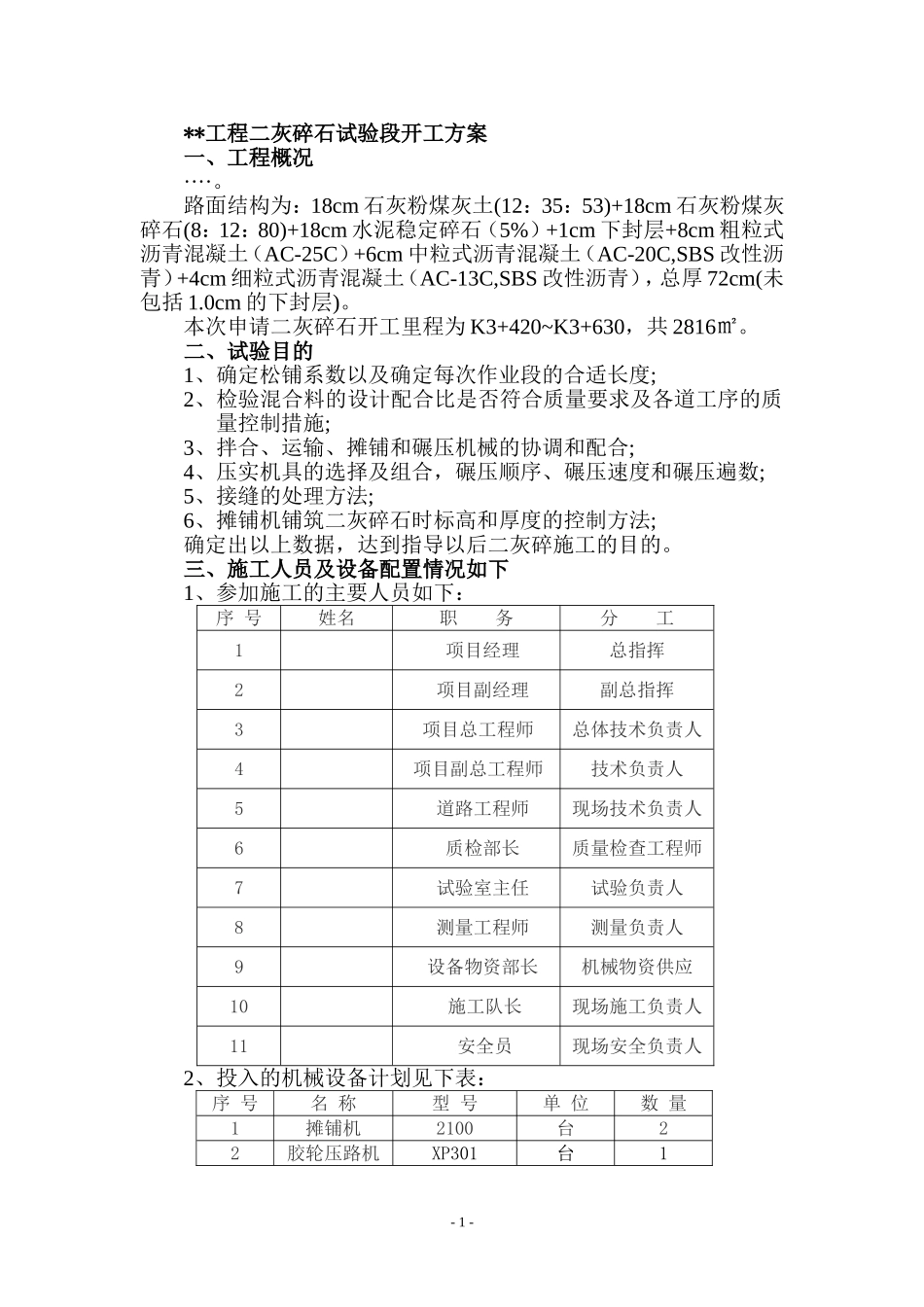

**工程二灰碎石试验段开工方案一、工程概况····
路面结构为:18cm石灰粉煤灰土(12:35:53)+18cm石灰粉煤灰碎石(8:12:80)+18cm水泥稳定碎石(5%)+1cm下封层+8cm粗粒式沥青混凝土(AC-25C)+6cm中粒式沥青混凝土(AC-20C,SBS改性沥青)+4cm细粒式沥青混凝土(AC-13C,SBS改性沥青),总厚72cm(未包括1
0cm的下封层)
本次申请二灰碎石开工里程为K3+420~K3+630,共2816㎡
二、试验目的1、确定松铺系数以及确定每次作业段的合适长度;2、检验混合料的设计配合比是否符合质量要求及各道工序的质量控制措施;3、拌合、运输、摊铺和碾压机械的协调和配合;4、压实机具的选择及组合,碾压顺序、碾压速度和碾压遍数;5、接缝的处理方法;6、摊铺机铺筑二灰碎石时标高和厚度的控制方法;确定出以上数据,达到指导以后二灰碎施工的目的
三、施工人员及设备配置情况如下1、参加施工的主要人员如下:序号姓名职务分工1项目经理总指挥2项目副经理副总指挥3项目总工程师总体技术负责人4项目副总工程师技术负责人5道路工程师现场技术负责人6质检部长质量检查工程师7试验室主任试验负责人8测量工程师测量负责人9设备物资部长机械物资供应10施工队长现场施工负责人11安全员现场安全负责人2、投入的机械设备计划见下表:序号名称型号单位数量1摊铺机2100台22胶轮压路机XP301台1-1-3轻型压路机YZ22+1台14重型压路机YZ222J+1台25三轮压路机18t台16洒水车8m3辆27自卸车辆188抽水泵台49全站仪SOUTH—NTS352台110水准仪DSZS台1113米直尺3M根112灌砂筒150cm套2三、材料及配合比1、材料的选取二灰碎的原材料主要是石灰、粉煤灰和级配碎石,对原材料质量严格把关是保证二灰土质量的重要环节,料源就近进料,保证材料
