施工方案报审表工程名称:建设新村
新景楼工程致:建设监理公司我方根据施工合同的有关规定,完成了建设新村
新景楼工程土方开挖施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查
附件:土方开挖施工专项方案承包单位:新林建筑公司项目经理:日期:监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构:总监理工程师:日期:建设新村

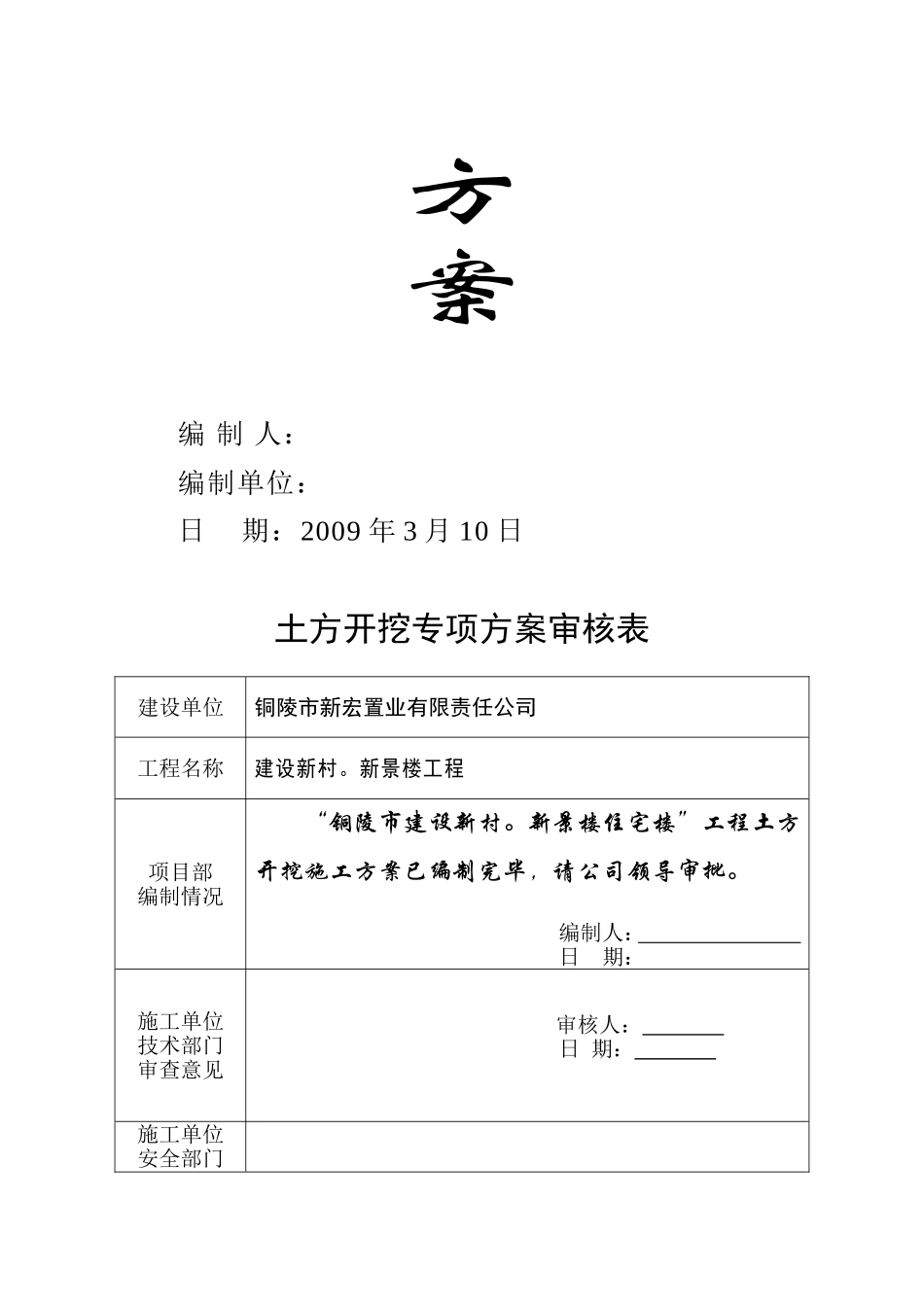

新景楼土方开挖工程施工方案编制人:编制单位:日期:2009年3月10日土方开挖专项方案审核表建设单位铜陵市新宏置业有限责任公司工程名称建设新村
新景楼工程项目部编制情况“铜陵市建设新村
新景楼住宅楼”工程土方开挖施工方案已编制完毕,请公司领导审批

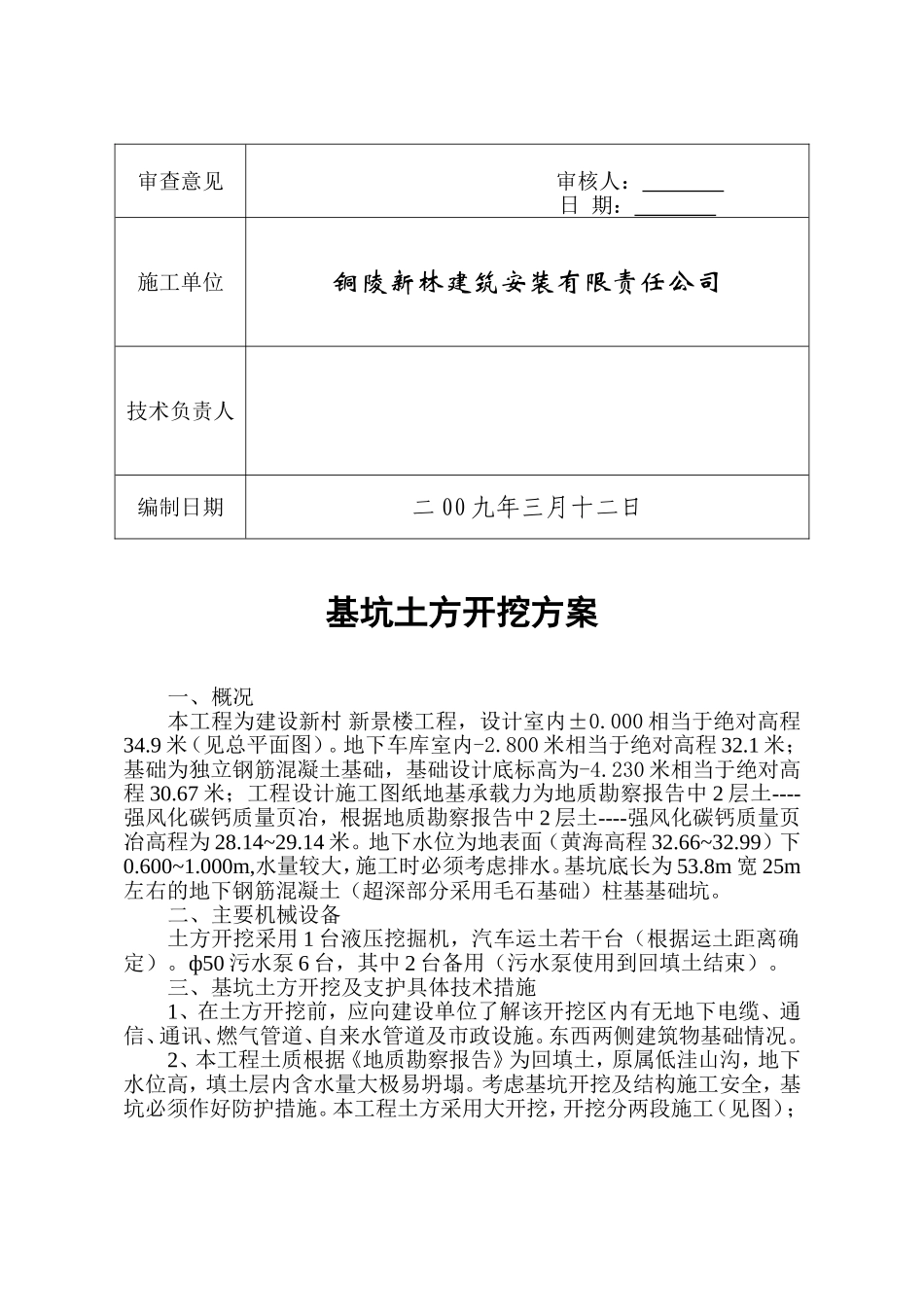

编制人:日期:施工单位技术部门审查意见审核人:日期:施工单位安全部门审查意见审核人:日期:施工单位铜陵新林建筑安装有限责任公司技术负责人编制日期二00九年三月十二日基坑土方开挖方案一、概况本工程为建设新村新景楼工程,设计室内±0
000相当于绝对高程34
9米(见总平面图)
地下车库室内-2
800米相当于绝对高程32
1米;基础为独立钢筋混凝土基础,基础设计底标高为-4
230米相当于绝对高程30
67米;工程设计施工图纸地基承载力为地质勘察报告中2层土----强风化碳钙质量页冶,根据地质勘察报告中2层土----强风化碳钙质量页冶高程为28
地下水位为地表面(黄海高程32
000m,水量较大,施工时必须考虑排水
基坑底长为53
8m宽25m左右的地下钢筋混凝土(超深部分采用毛石基础)柱基基础坑
二、主要机械设备土方开挖采用1台液压挖掘机,汽车运土若干台(根据运土距离确定)
ф50污水泵6台,其中2台备用(污水泵使用到回填土结束)
三、基坑土方开挖及支护具体技术措施1、在土方开挖前,应向建设单位了解该开挖区内有无地下电缆、通信
