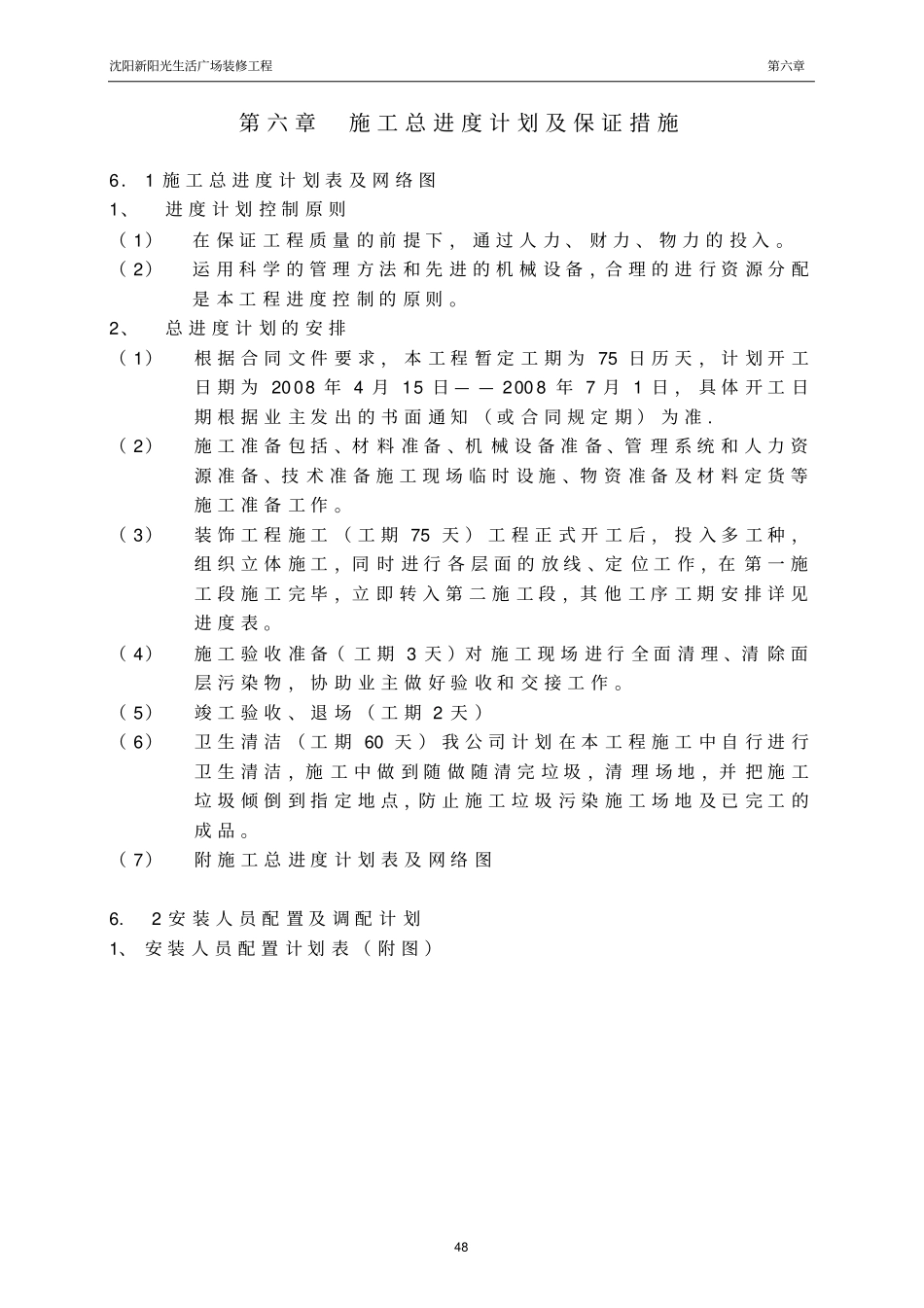

沈阳新阳光生活广场装修工程第六章48第六章施工总进度计划及保证措施6.1施工总进度计划表及网络图1、进度计划控制原则(1)在保证工程质量的前提下,通过人力、财力、物力的投入
(2)运用科学的管理方法和先进的机械设备,合理的进行资源分配是本工程进度控制的原则
2、总进度计划的安排(1)根据合同文件要求,本工程暂定工期为75日历天,计划开工日期为2008年4月15日——2008年7月1日,具体开工日期根据业主发出的书面通知(或合同规定期)为准
(2)施工准备包括、材料准备、机械设备准备、管理系统和人力资源准备、技术准备施工现场临时设施、物资准备及材料定货等施工准备工作
(3)装饰工程施工(工期75天)工程正式开工后,投入多工种,组织立体施工,同时进行各层面的放线、定位工作,在第一施工段施工完毕,立即转入第二施工段,其他工序工期安排详见进度表
(4)施工验收准备(工期3天)对施工现场进行全面清理、清除面层污染物,协助业主做好验收和交接工作
(5)竣工验收、退场(工期2天)(6)卫生清洁(工期60天)我公司计划在本工程施工中自行进行卫生清洁,施工中做到随做随清完垃圾,清理场地,并把施工垃圾倾倒到指定地点,防止施工垃圾污染施工场地及已完工的成品
(7)附施工总进度计划表及网络图6

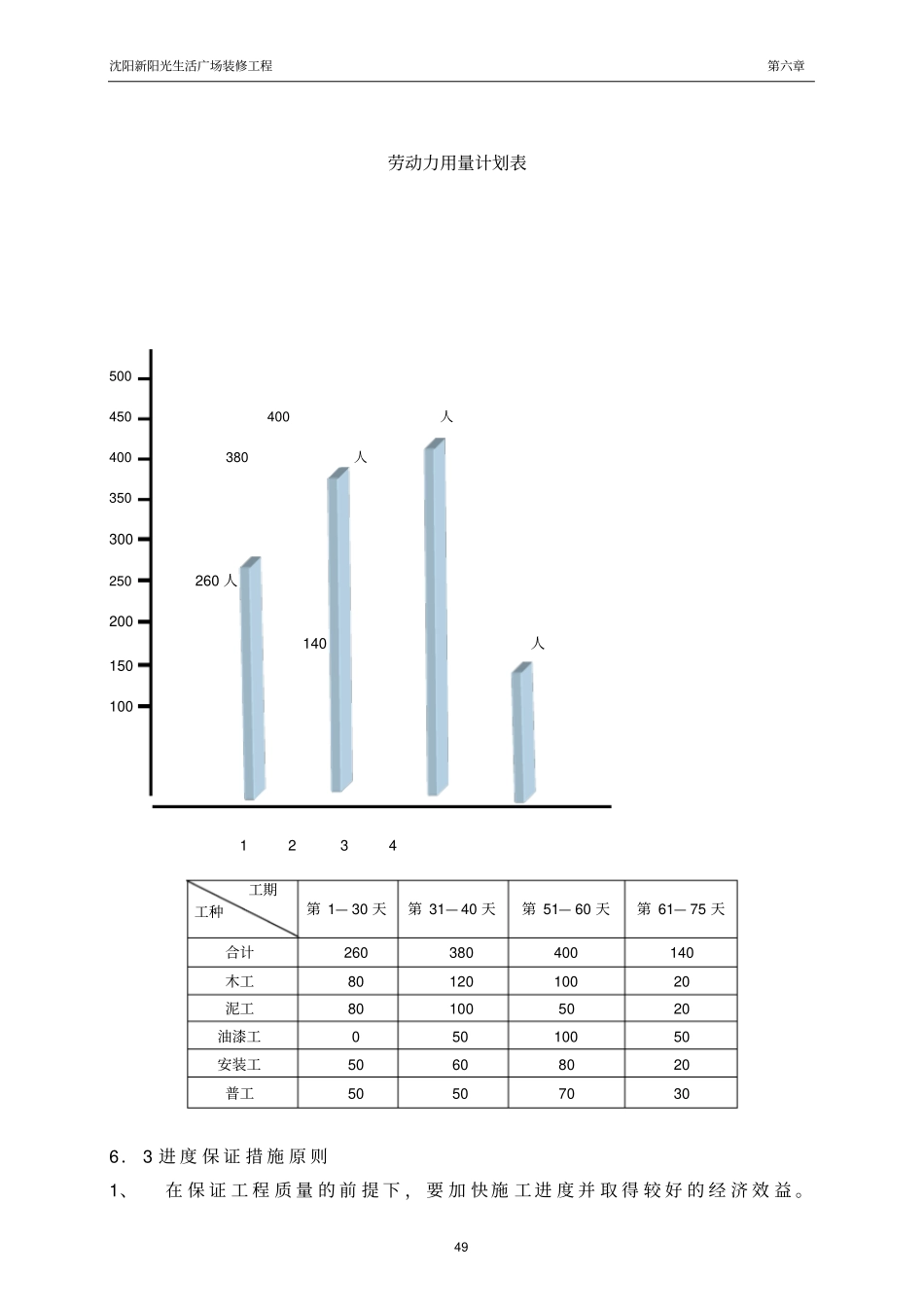

2安装人员配置及调配计划1、安装人员配置计划表(附图)沈阳新阳光生活广场装修工程第六章49劳动力用量计划表500450400人400380人350300250260人200140人15010012346.3进度保证措施原则1、在保证工程质量的前提下,要加快施工进度并取得较好的经济效益

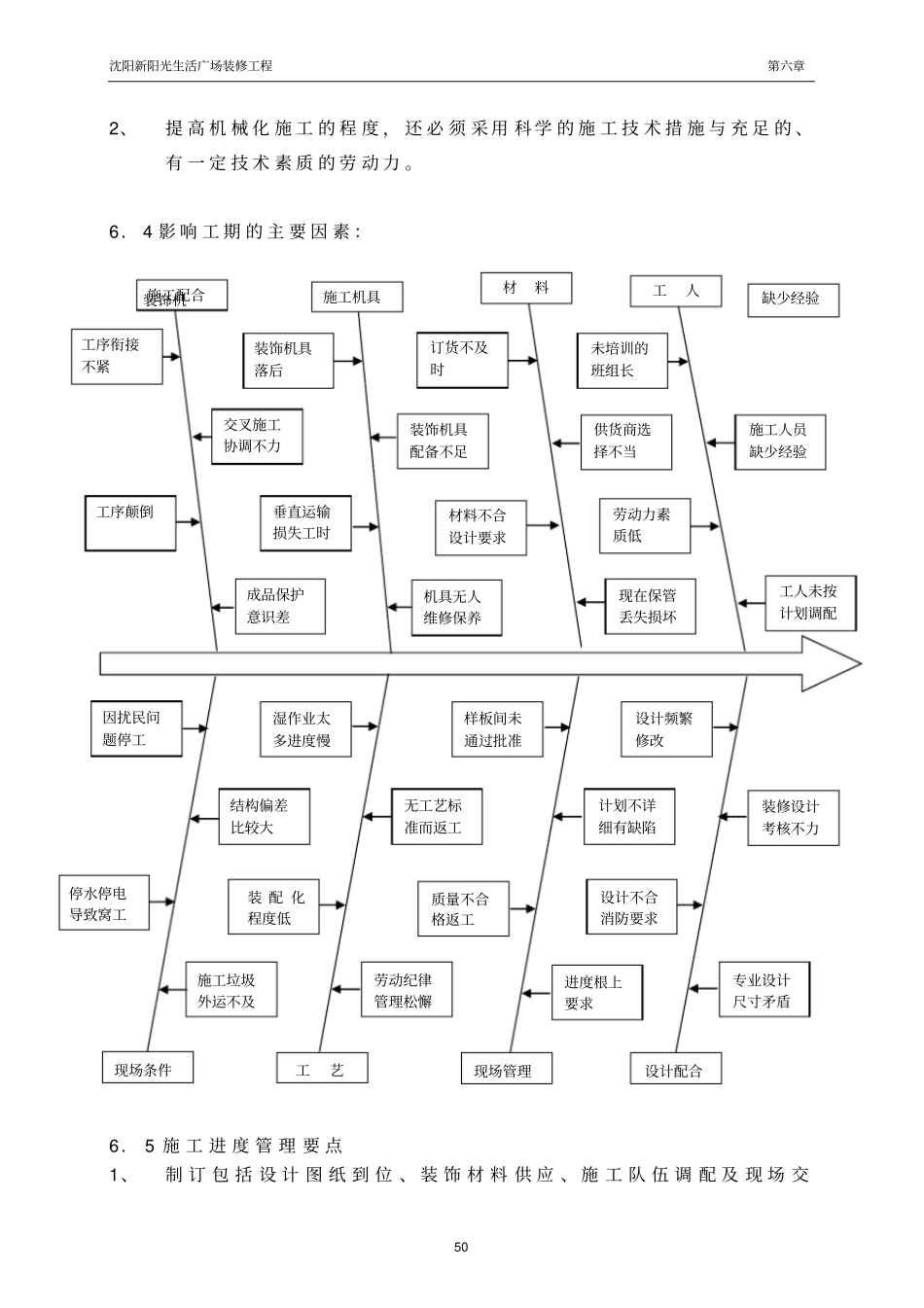

工期工种第1—30天第31—40天第51—60天第61—75天合计260380400140木工8012010020泥工801005020油漆工05010050安装工50608020普工50507030沈阳新阳光生活广场装修工程
