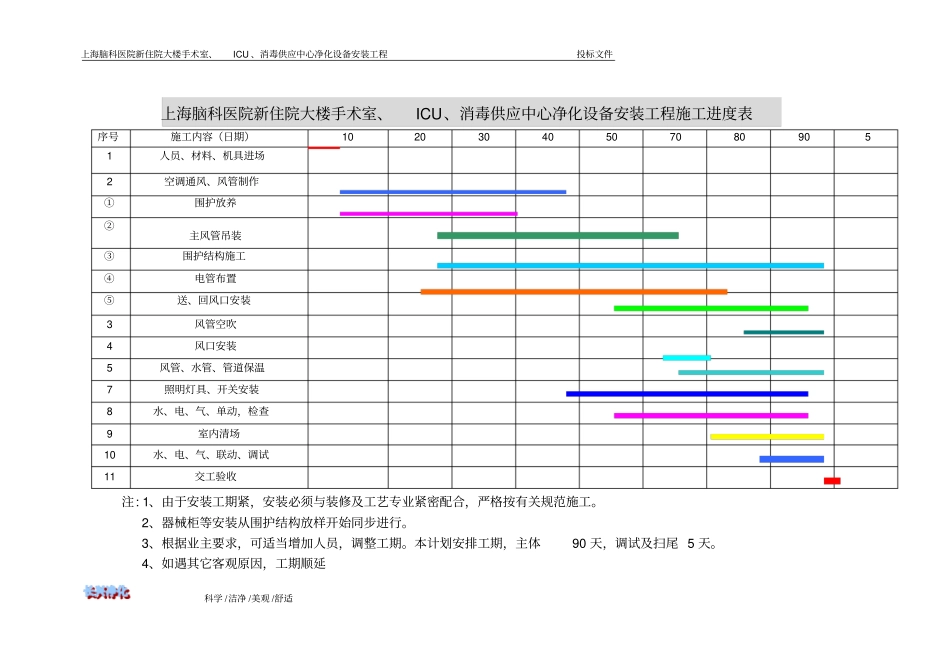

上海脑科医院新住院大楼手术室、ICU、消毒供应中心净化设备安装工程投标文件科学/洁净/美观/舒适二、施工进度及工期保证措施一、施工进度表上海脑科医院新住院大楼手术室、ICU、消毒供应中心净化设备安装工程投标文件科学/洁净/美观/舒适上海脑科医院新住院大楼手术室、ICU、消毒供应中心净化设备安装工程施工进度表序号施工内容(日期)102030405070809051人员、材料、机具进场2空调通风、风管制作①围护放养②主风管吊装③围护结构施工④电管布置⑤送、回风口安装3风管空吹4风口安装5风管、水管、管道保温7照明灯具、开关安装8水、电、气、单动,检查9室内清场10水、电、气、联动、调试11交工验收注:1、由于安装工期紧,安装必须与装修及工艺专业紧密配合,严格按有关规范施工
2、器械柜等安装从围护结构放样开始同步进行
3、根据业主要求,可适当增加人员,调整工期
本计划安排工期,主体90天,调试及扫尾5天
4、如遇其它客观原因,工期顺延上海脑科医院新住院大楼手术室、ICU、消毒供应中心净化设备安装工程投标文件科学/洁净/美观/舒适A
施工进度编制及保证措施如我公司中标,我公司将本着全心全意为客户服务的宗旨,在人员组织、施工工艺、设备投入、材料供应等方面精心策划,承诺保证在预定目标工期的期限内完成招标文件规定的全部工程内容

具体措施如下:一、组织措施:1
在项目班子中设置施工进度控制专门人员,具体调度、控制安排施工,必要时合理安排夜间施工;2
施工前,进行分析并进行项目分解,并建立编码体系;3
编制形象进度计划网络图,确定进度协调工作制度,对影响进度目标实现的干扰和风险因素进行分析并加以排除;4
加强现场文明施工及成品的保护,防止不必要的返工,缩短竣工收尾的工作时间
加强与各方面的协调、配合工作,保证各项目的及时开工
加强现场管理,由项目部统一协调,在互不影响的情况下有条不紊的进
