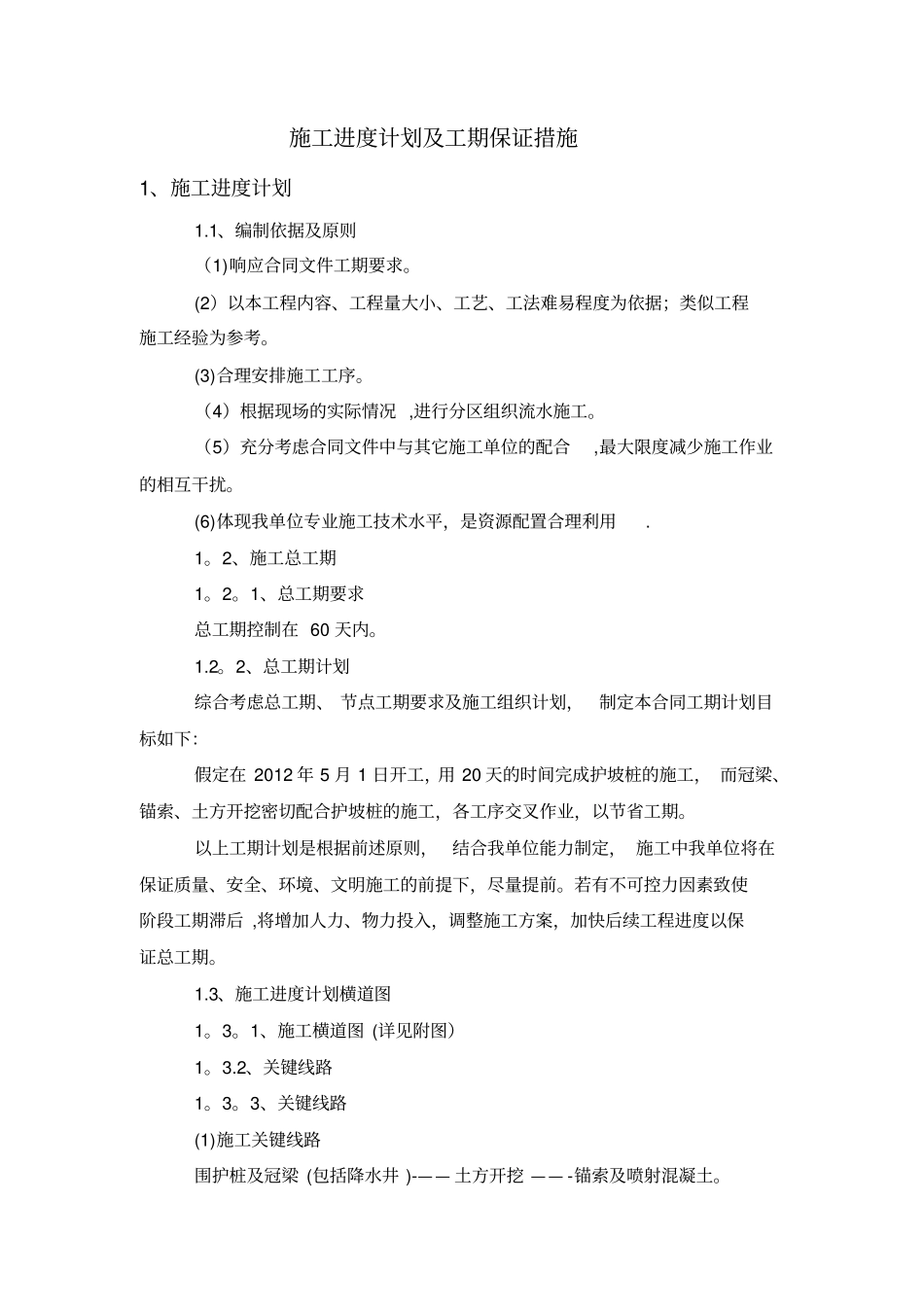

施工进度计划及工期保证措施1、施工进度计划1
1、编制依据及原则(1)响应合同文件工期要求
(2)以本工程内容、工程量大小、工艺、工法难易程度为依据;类似工程施工经验为参考
(3)合理安排施工工序
(4)根据现场的实际情况,进行分区组织流水施工
(5)充分考虑合同文件中与其它施工单位的配合,最大限度减少施工作业的相互干扰
(6)体现我单位专业施工技术水平,是资源配置合理利用
2、施工总工期1
1、总工期要求总工期控制在60天内
2、总工期计划综合考虑总工期、节点工期要求及施工组织计划,制定本合同工期计划目标如下:假定在2012年5月1日开工,用20天的时间完成护坡桩的施工,而冠梁、锚索、土方开挖密切配合护坡桩的施工,各工序交叉作业,以节省工期
以上工期计划是根据前述原则,结合我单位能力制定,施工中我单位将在保证质量、安全、环境、文明施工的前提下,尽量提前
若有不可控力因素致使阶段工期滞后,将增加人力、物力投入,调整施工方案,加快后续工程进度以保证总工期
3、施工进度计划横道图1
1、施工横道图(详见附图)1
2、关键线路1
3、关键线路(1)施工关键线路围护桩及冠梁(包括降水井)-——土方开挖——-锚索及喷射混凝土

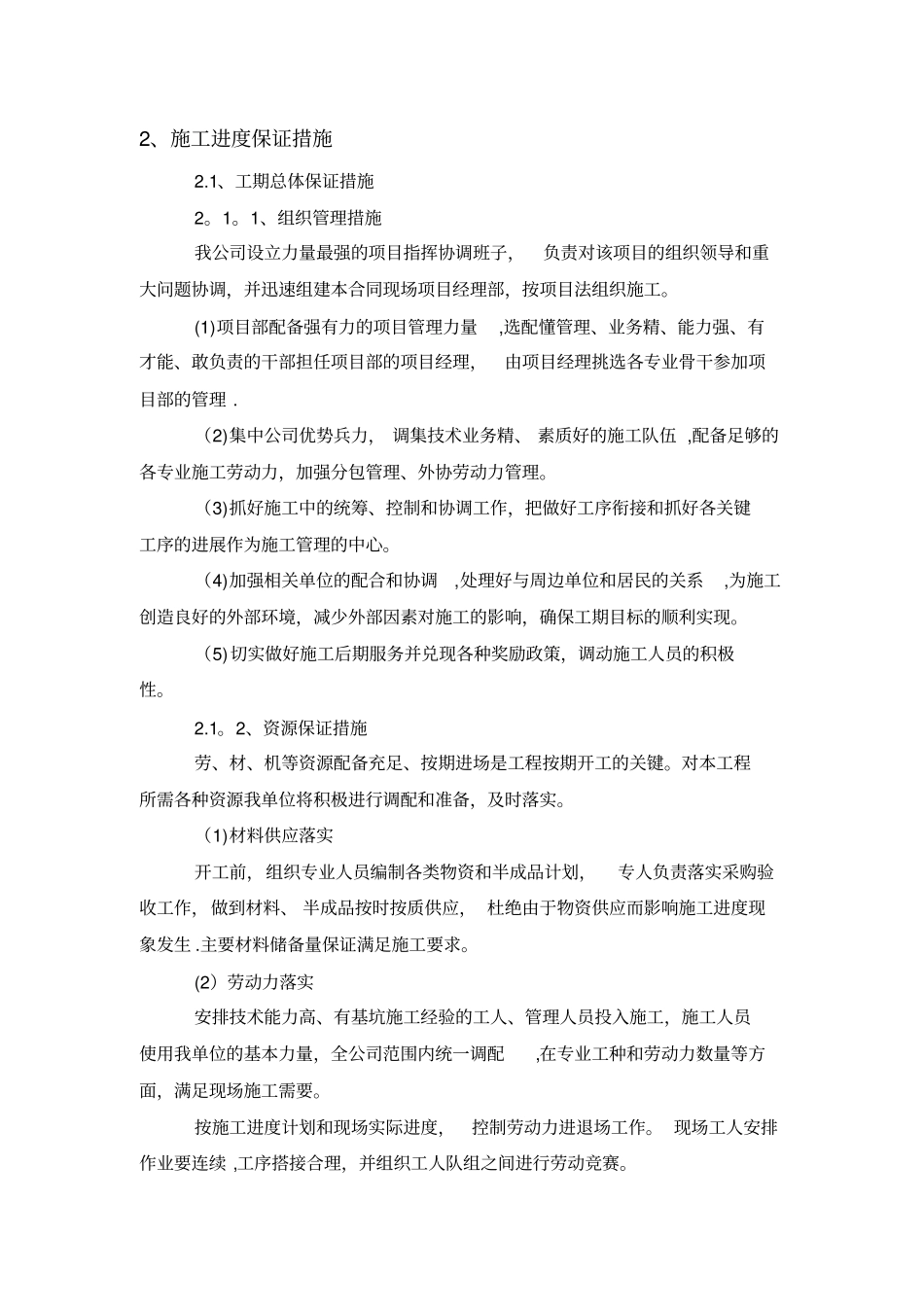

2、施工进度保证措施2
1、工期总体保证措施2
1、组织管理措施我公司设立力量最强的项目指挥协调班子,负责对该项目的组织领导和重大问题协调,并迅速组建本合同现场项目经理部,按项目法组织施工
(1)项目部配备强有力的项目管理力量,选配懂管理、业务精、能力强、有才能、敢负责的干部担任项目部的项目经理,由项目经理挑选各专业骨干参加项目部的管理
(2)集中公司优势兵力,调集技术业务精、素质好的施工队伍,配备足够的各专业施工劳动力,加强分包管理、外协劳动力管理

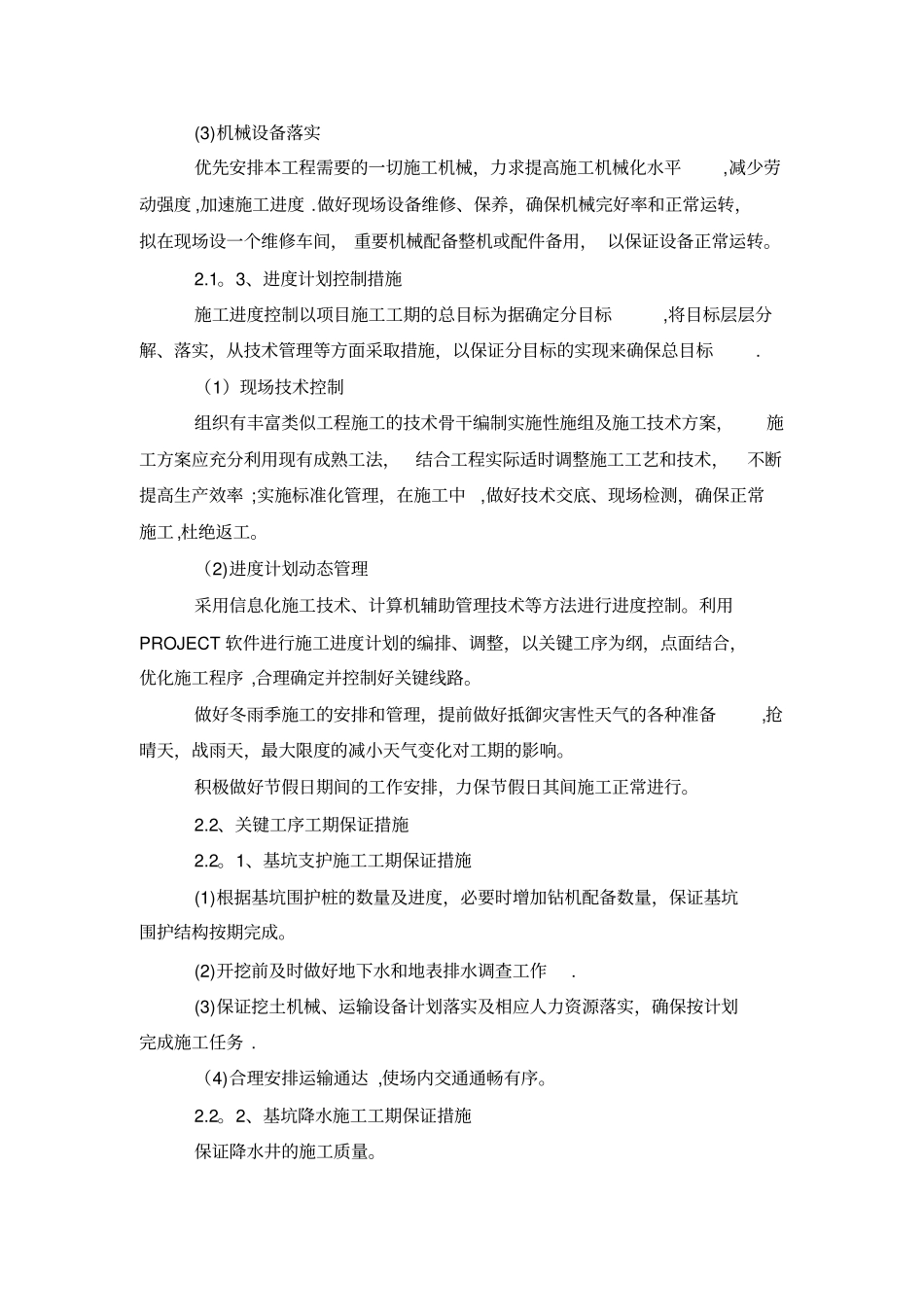

(3)抓好施工中的统筹、控制和协调工作,把做好工序衔接和抓好各关键工序的进展
