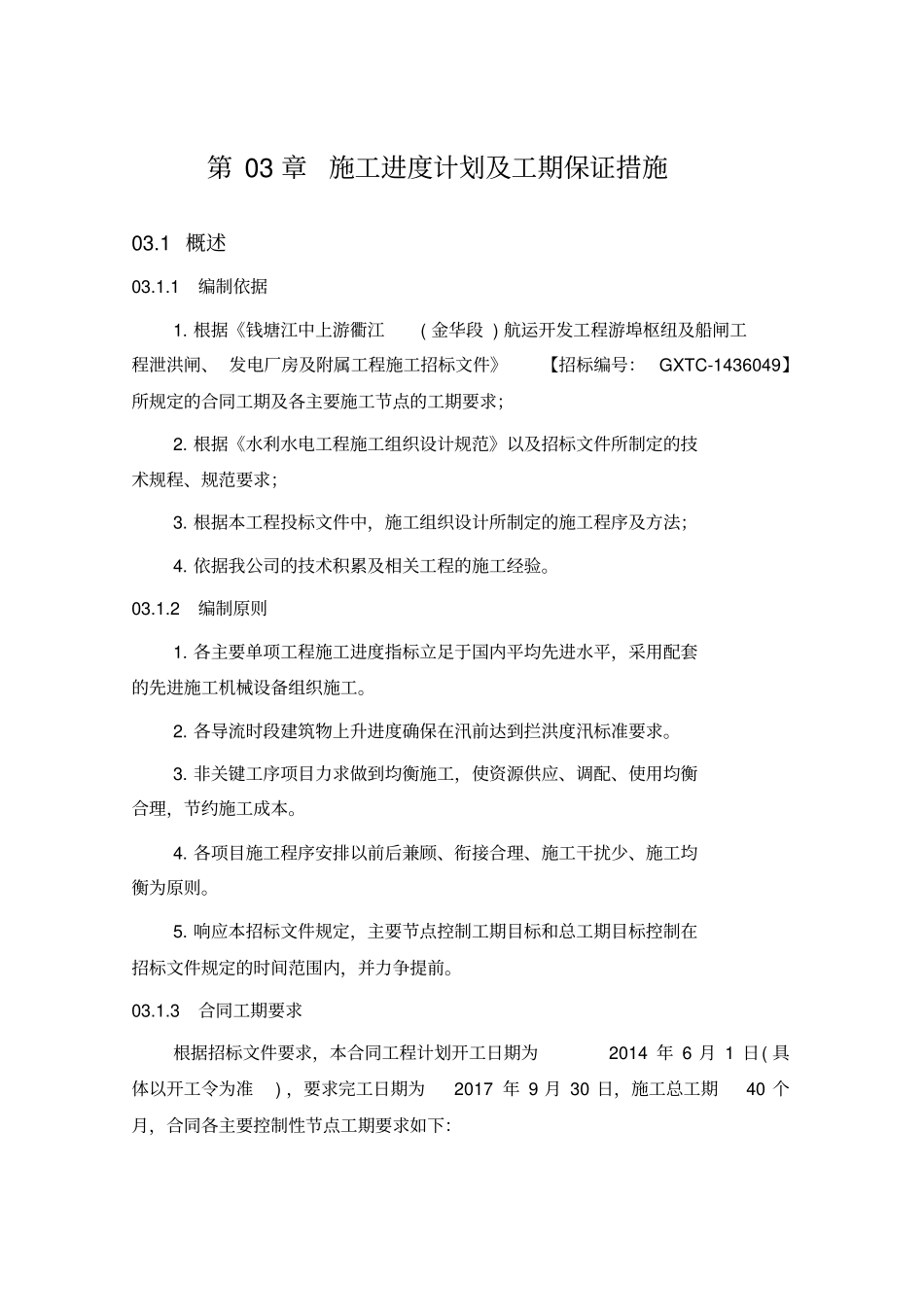

第03章施工进度计划及工期保证措施03
1编制依据1
根据《钱塘江中上游衢江(金华段)航运开发工程游埠枢纽及船闸工程泄洪闸、发电厂房及附属工程施工招标文件》【招标编号:GXTC-1436049】所规定的合同工期及各主要施工节点的工期要求;2
根据《水利水电工程施工组织设计规范》以及招标文件所制定的技术规程、规范要求;3
根据本工程投标文件中,施工组织设计所制定的施工程序及方法;4
依据我公司的技术积累及相关工程的施工经验
2编制原则1
各主要单项工程施工进度指标立足于国内平均先进水平,采用配套的先进施工机械设备组织施工
各导流时段建筑物上升进度确保在汛前达到拦洪度汛标准要求
非关键工序项目力求做到均衡施工,使资源供应、调配、使用均衡合理,节约施工成本
各项目施工程序安排以前后兼顾、衔接合理、施工干扰少、施工均衡为原则
响应本招标文件规定,主要节点控制工期目标和总工期目标控制在招标文件规定的时间范围内,并力争提前
3合同工期要求根据招标文件要求,本合同工程计划开工日期为2014年6月1日(具体以开工令为准),要求完工日期为2017年9月30日,施工总工期40个月,合同各主要控制性节点工期要求如下:表3

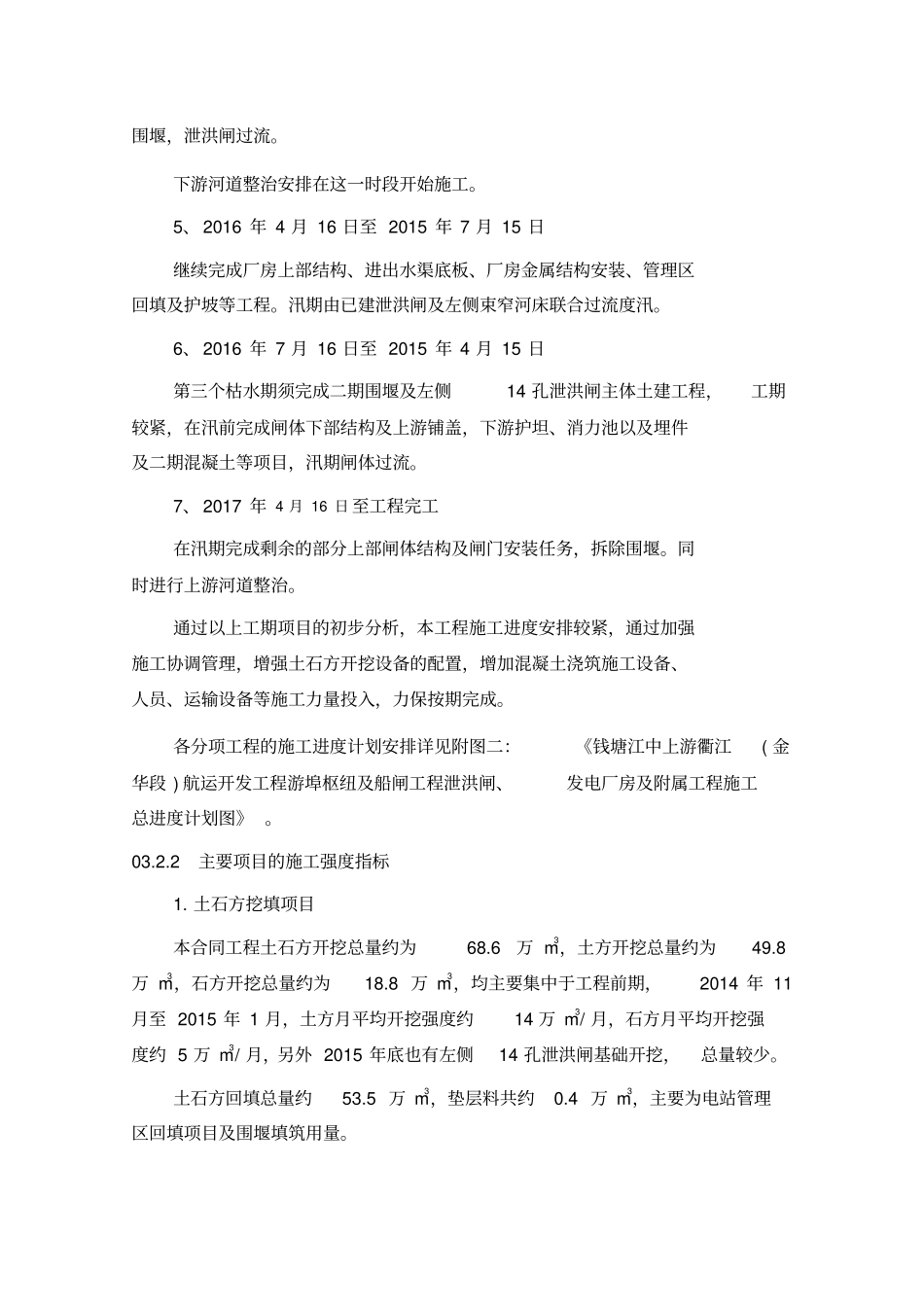

1-1主要节点控制工期要求表序号项目及其说明要求完工日期1一期工程围堰填筑完成2014年11月30日2厂房基础开挖2015年3月31日3一期泄洪闸启闭平台以下土建,厂房下部砼2015年12月31日4二期工程围堰填筑完成,二期泄洪闸开工2016年10月31日5完成厂房土建2016年12月31日6全部工程完工2017年9月30日03
2施工总进度安排03
1施工总体计划1、施工准备工程本工程施工准备期安排约为3

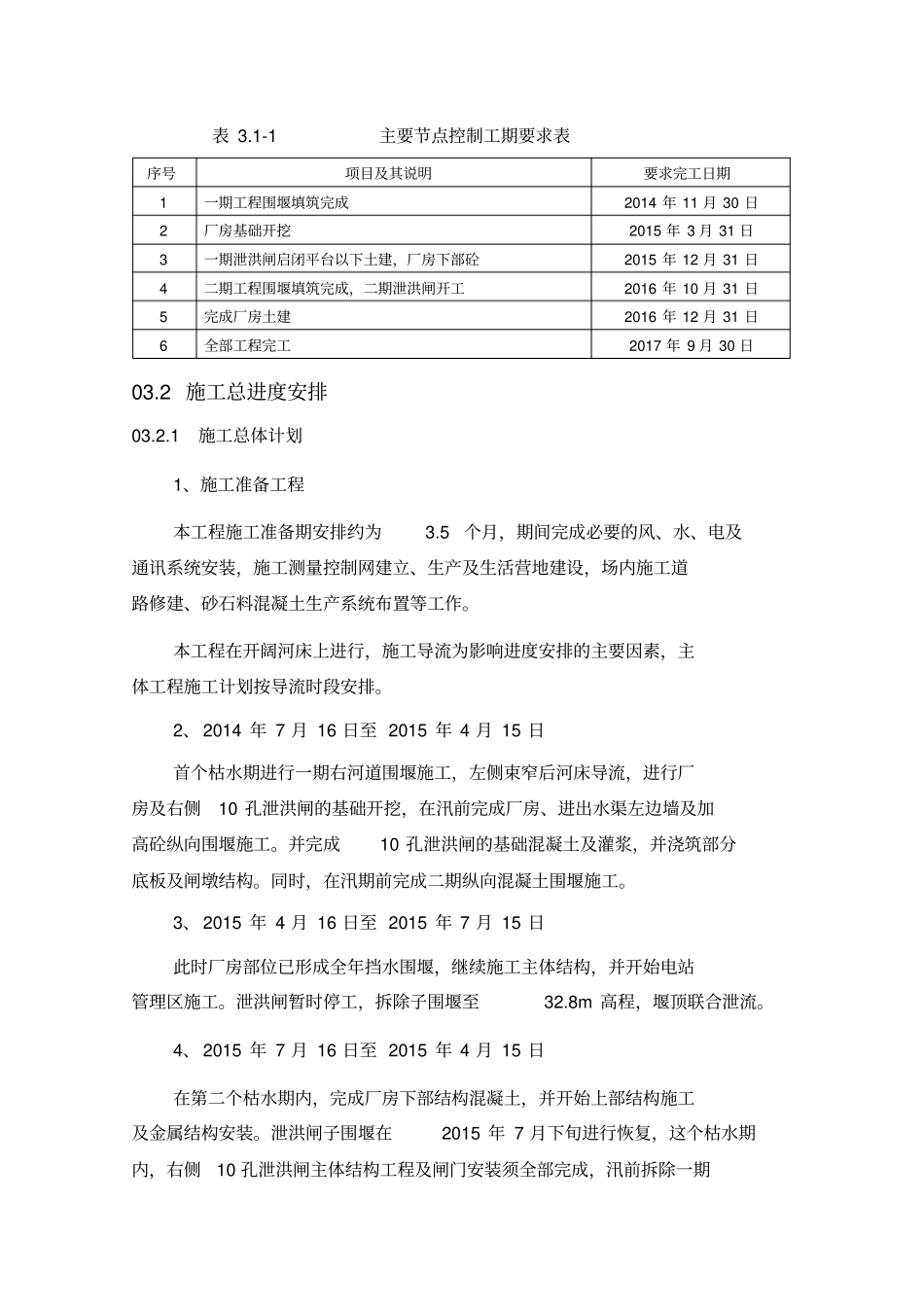

5个月,期间完成必要的风、水、电及通讯系统安装,施工测量控制网建立、生产及生活营地建设,场内施工道路修建、砂石料混凝
