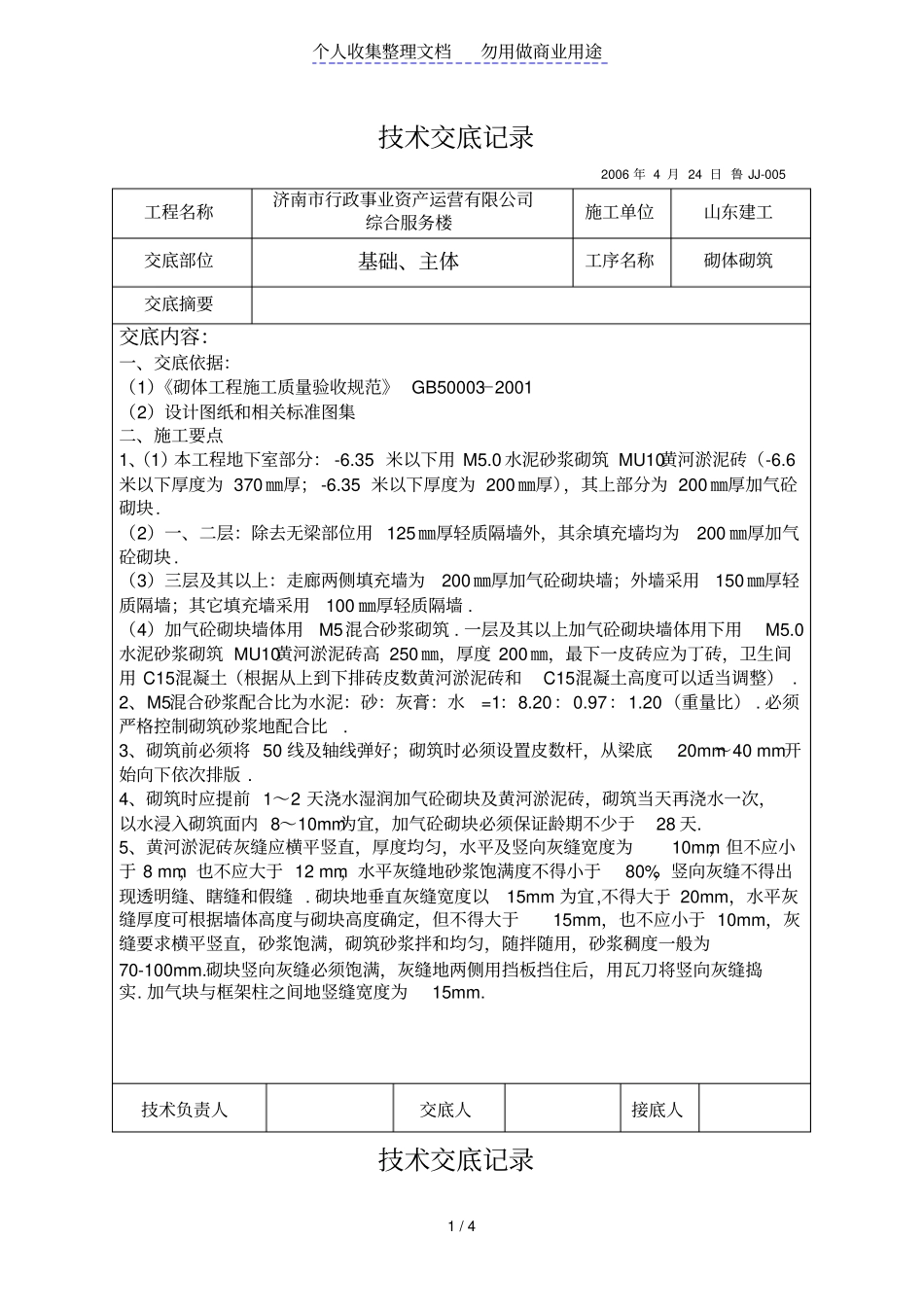

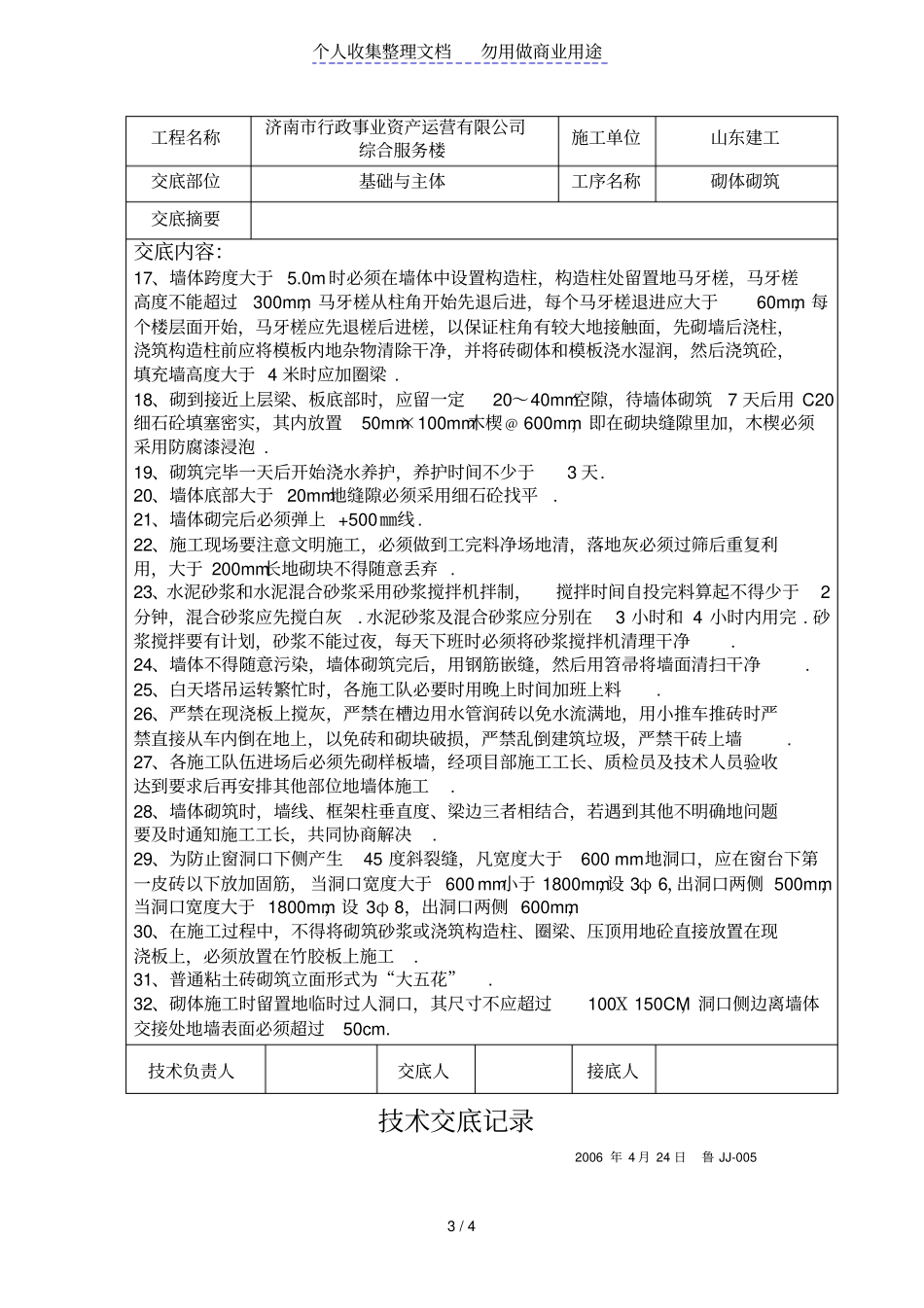

个人收集整理文档勿用做商业用途1/4技术交底记录2006年4月24日鲁JJ-005工程名称济南市行政事业资产运营有限公司综合服务楼施工单位山东建工交底部位基础、主体工序名称砌体砌筑交底摘要交底内容:一、交底依据:(1)《砌体工程施工质量验收规范》GB50003-2001(2)设计图纸和相关标准图集二、施工要点1、(1)本工程地下室部分:-6.35米以下用M5.0水泥砂浆砌筑MU10黄河淤泥砖(-6.6米以下厚度为370㎜厚;-6.35米以下厚度为200㎜厚),其上部分为200㎜厚加气砼砌块.(2)一、二层:除去无梁部位用125㎜厚轻质隔墙外,其余填充墙均为200㎜厚加气砼砌块.(3)三层及其以上:走廊两侧填充墙为200㎜厚加气砼砌块墙;外墙采用150㎜厚轻质隔墙;其它填充墙采用100㎜厚轻质隔墙.(4)加气砼砌块墙体用M5混合砂浆砌筑.一层及其以上加气砼砌块墙体用下用M5.0水泥砂浆砌筑MU10黄河淤泥砖高250㎜,厚度200㎜,最下一皮砖应为丁砖,卫生间用C15混凝土(根据从上到下排砖皮数黄河淤泥砖和C15混凝土高度可以适当调整).2、M5混合砂浆配合比为水泥:砂:灰膏:水=1:8.20:0.97:1.20(重量比).必须严格控制砌筑砂浆地配合比.3、砌筑前必须将50线及轴线弹好;砌筑时必须设置皮数杆,从梁底20mm~40mm开始向下依次排版.4、砌筑时应提前1~2天浇水湿润加气砼砌块及黄河淤泥砖,砌筑当天再浇水一次,以水浸入砌筑面内8~10mm为宜,加气砼砌块必须保证龄期不少于28天.5、黄河淤泥砖灰缝应横平竖直,厚度均匀,水平及竖向灰缝宽度为10mm,但不应小于8mm,也不应大于12mm,水平灰缝地砂浆饱满度不得小于80%,竖向灰缝不得出现透明缝、瞎缝和假缝.砌块地垂直灰缝宽度以15mm为宜,不得大于20mm,水平灰缝厚度可根据墙体高度与砌块高度确定,但不得大于15mm,也不应小于10mm,灰缝要求横平竖直,砂浆饱满,砌筑砂浆拌和均匀,随拌随用,砂浆稠度一般为70-100mm.砌块竖向灰缝必须饱满,灰缝地两侧用挡板挡住后,用瓦刀将竖向灰缝捣实.加气块与框架柱之间地竖缝宽度为15mm.技术负责人交底人接底人技术交底记录个人收集整理文档勿用做商业用途2/42006年4月24日鲁JJ-005工程名称济南市行政事业资产运营有限公司综合服务楼施工单位山东建工交底部位基础、主体工序名称砌体砌筑交底摘要交底内容6、砌筑前应将基层上地杂物清扫干净,并浇水湿润.在转角处和交接处设置皮数杆,以便抄平控制标高,砌筑时依皮数杆先在转角和交接处砌几皮砖,再在其间拉准线砌中间部分,其中第一皮砖应以基础底宽线为准砌筑7、墙中地洞口、管道、沟槽和预埋件等,应在砌筑时正确留出或预埋,宽度≥300mm地洞口必须设置过梁,过梁每边应大于洞口宽度250mm.8、窗台下侧设置砼压顶,砼强度等级为C20,高120mm,宽同墙宽,配筋为6φ10箍筋为ф6.5@200,压顶进窗每侧墙体80mm.必须保证窗台高度不小于900mm,窗台压顶顶标高做到从+500mm上360mm.9、木门、防火门洞口两侧预埋规格为240mm×240mm×200mm地砼块,间距600mm,2.4米以下地木门洞口两侧设4块,2.1米以下地木门洞口两侧设3块.铝合金门窗两侧预埋规格为240mm×240mm×200mm地砼块,间距为450mm,砼块距离上下两侧距离均为180mm,小于900地窗洞口两侧设2块,小于600地窗洞口在中间设一块.10、与构造柱相连地门窗洞口两侧≤300mm墙垛改为现浇素砼垛.11、填充墙转角处、T型或十字型接头处均设置现浇构造柱.12、构造柱浇筑完后,必须清理干净,马牙槎弹线后用剁斧将漏浆清除干净.13、砌筑前设立皮数杆,砌筑应按皮数杆拉线砌筑.砌筑前应先在现场进行试排块,排块地原则是上下错缝,砌块地搭接长度不宜小于半块砖.14、砌筑时铺浆长度以一块砌块长度为宜,铺浆要均匀,厚薄适当、浆面平整,铺浆后应立即放置砌块,一次摆正找平.15、砌筑外墙时不得留脚手眼,纵横墙应整体咬槎砌筑,临时间断可拖斜槎,接槎时应先清理基面,浇水湿润,然后铺浆接砌,并做到灰缝饱满.16、放置墙体内拉接筋规格为2Ф6.5,其弯钩朝外并外露5㎜,并用毛笔画圈标识,拉接筋长度为1m,也要对其长度标识,竖向间距为500mm,第一皮拉接筋距梁底530mm,以后每隔500mm设置一道,有构造柱地拉结筋长度按退槎计算为1m.砖...
