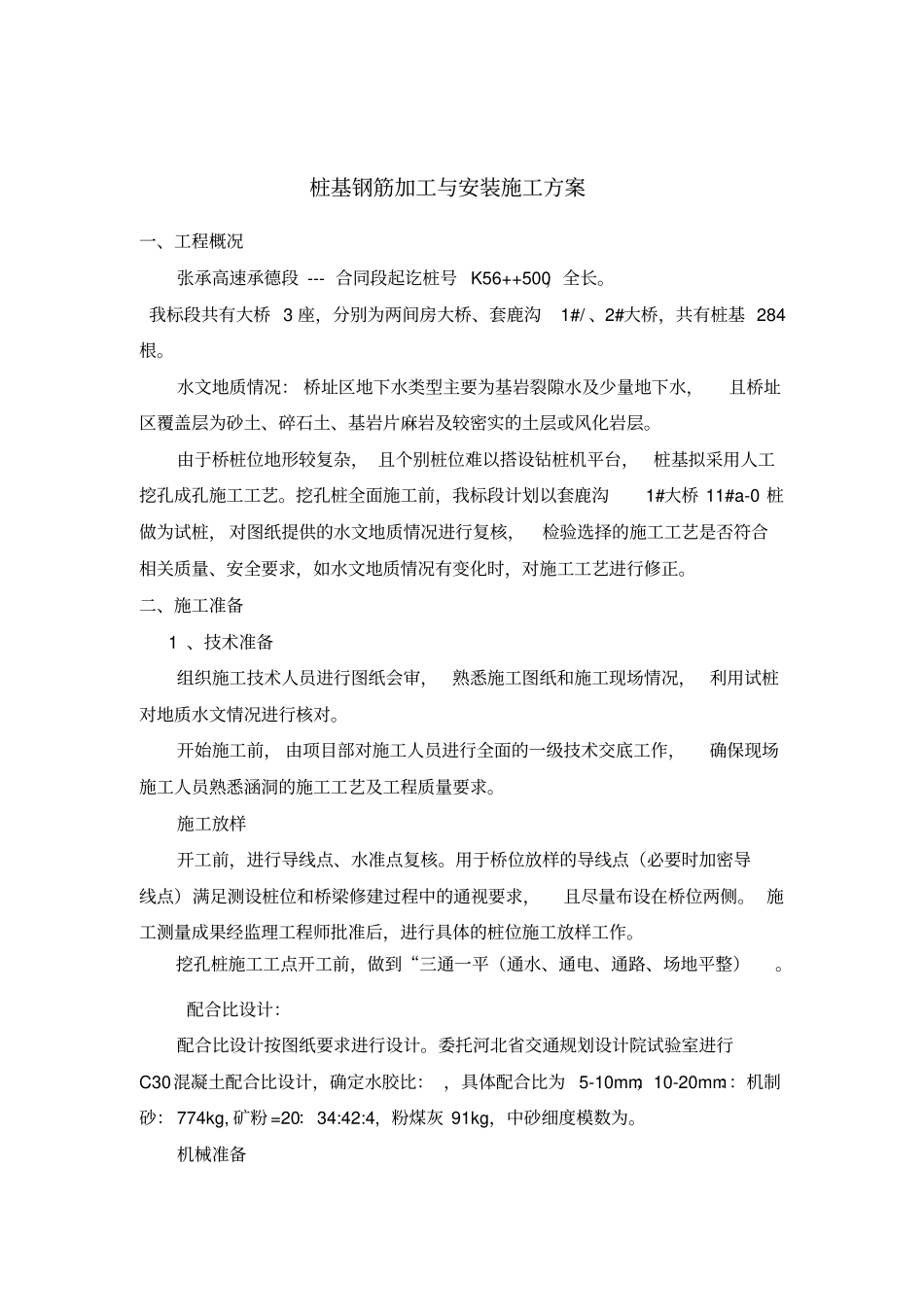

桩基钢筋加工与安装施工方案一、工程概况张承高速承德段---合同段起讫桩号K56++500,全长
我标段共有大桥3座,分别为两间房大桥、套鹿沟1#/、2#大桥,共有桩基284根
水文地质情况:桥址区地下水类型主要为基岩裂隙水及少量地下水,且桥址区覆盖层为砂土、碎石土、基岩片麻岩及较密实的土层或风化岩层
由于桥桩位地形较复杂,且个别桩位难以搭设钻桩机平台,桩基拟采用人工挖孔成孔施工工艺
挖孔桩全面施工前,我标段计划以套鹿沟1#大桥11#a-0桩做为试桩,对图纸提供的水文地质情况进行复核,检验选择的施工工艺是否符合相关质量、安全要求,如水文地质情况有变化时,对施工工艺进行修正
二、施工准备1、技术准备组织施工技术人员进行图纸会审,熟悉施工图纸和施工现场情况,利用试桩对地质水文情况进行核对
开始施工前,由项目部对施工人员进行全面的一级技术交底工作,确保现场施工人员熟悉涵洞的施工工艺及工程质量要求
施工放样开工前,进行导线点、水准点复核
用于桥位放样的导线点(必要时加密导线点)满足测设桩位和桥梁修建过程中的通视要求,且尽量布设在桥位两侧
施工测量成果经监理工程师批准后,进行具体的桩位施工放样工作
挖孔桩施工工点开工前,做到“三通一平(通水、通电、通路、场地平整)
配合比设计:配合比设计按图纸要求进行设计
委托河北省交通规划设计院试验室进行C30混凝土配合比设计,确定水胶比:,具体配合比为5-10mm;10-20mm::机制砂:774kg,矿粉=20:34:42:4,粉煤灰91kg,中砂细度模数为

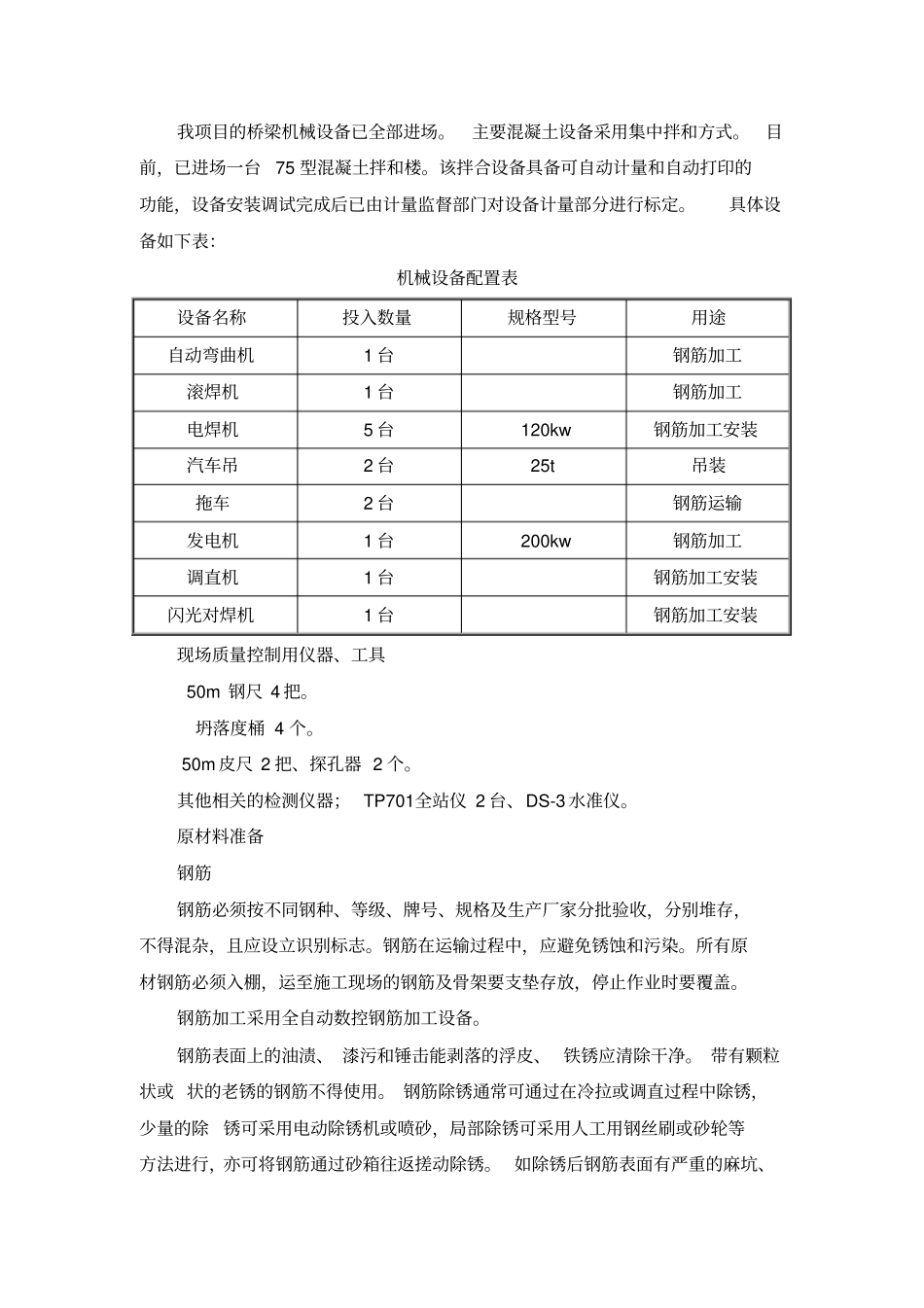

机械准备我项目的桥梁机械设备已全部进场
主要混凝土设备采用集中拌和方式
目前,已进场一台75型混凝土拌和楼
该拌合设备具备可自动计量和自动打印的功能,设备安装调试完成后已由计量监督部门对设备计量部分进行标定

具体设备如下表:机械设备配置表设备名称投入数量规格型号用途自动弯曲机1台钢筋加工滚焊
