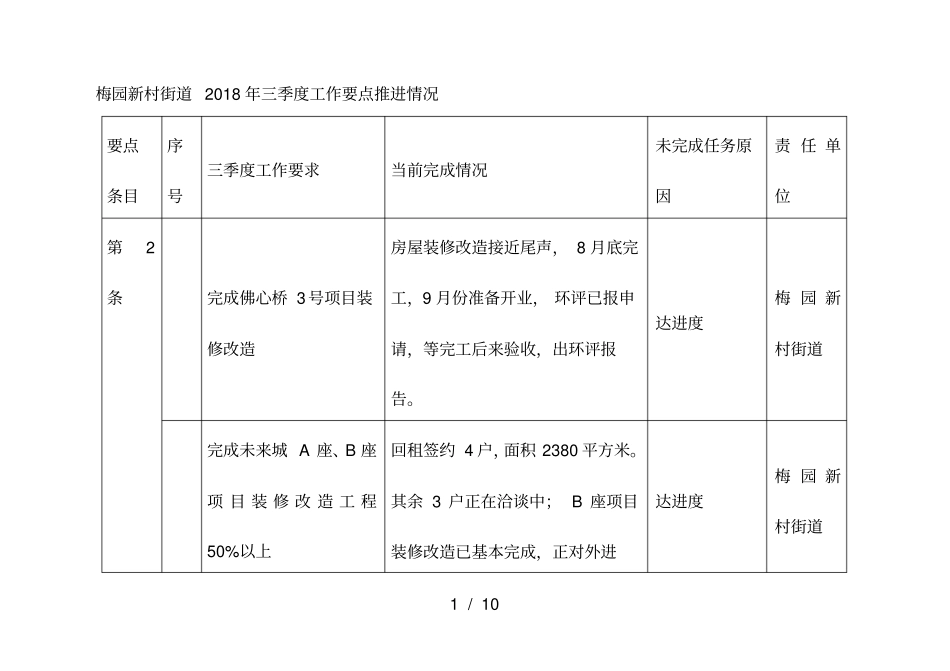

1/10梅园新村街道2018年三季度工作要点推进情况要点条目序号三季度工作要求当前完成情况未完成任务原因责任单位第2条完成佛心桥3号项目装修改造房屋装修改造接近尾声,8月底完工,9月份准备开业,环评已报申请,等完工后来验收,出环评报告。达进度梅园新村街道完成未来城A座、B座项目装修改造工程50%以上回租签约4户,面积2380平方米。其余3户正在洽谈中;B座项目装修改造已基本完成,正对外进达进度梅园新村街道2/10行招商。完成浦发银行总部项目装修改造工程50%以上外立面装修已完成并竣工交付,即将获得总部立项批复和采购方案批复,9月底报送建设预算。另内部装修将对外招标,预计明年1月入场施工。达进度梅园新村街道完成未来城A座6100平方米租赁回租签约4户,面积2380平方米。其余3户正在洽谈中。广告位纠纷始终无法达成一致梅园新村街道第6制定全区低效楼宇转对街道辖区摸排并梳理出六个低达进度商务局3/10条型规划,明确重点楼宇转型方案,制定相关配套政策,完成全年任务75%效楼宇园区,对未来城A\B座进行升级改造,目前A座已回租2380平方米,B座外立面出新基本结束,正积极开展招商工作。徐庄高新区各街道第8条赴香港、深圳、北京、上海、杭州等地组织招商和宣传推介活动18场熊猫地块招商活动已与北京国贸分别进行三次洽谈,8月5日至8月12日,由相关人员赴上海、杭州进行招商推荐活动。达进度商务局各街道招商项目投资额达400亿元,实际使用内资额1-9月,招商项目投资额60亿元,实际使用内资额5亿元,合同利达进度商务局各街道4/10达25亿元,合同利用外资达2.3亿美元,亿元以上签约项目达12个用外资达0.5亿美元,亿元以上签约项目2个。第14条完成富贵山25-28号及对面18、19号地块、前半山园3-8号地块征收工作富贵山25,28及18丶19号,余2户,6月20日、7月17日市法院已开庭审理,目前正等待法院判决结果。前半山园3-8号地块剩余2户,9月20日对6栋106室申请区法院开庭强制执行。根补偿诉求太高,远超政策标准,难以满足.建设局梅园新村街道5/10据庭审结果,争取申请先予执行以推进司法强制手段促谈。完成香林寺沟地块征收决定下达工作目前前期调查工作已结束,因项目资金尚未落实到位,待资金问题落实后继续抓紧推进。相关计划方案在调整建设局梅园新村街道完成梅园地块东空公寓房清房工作军总宿舍楼已经过户到部队名下,土地证正在办理中。南空公寓房一期完成9户,二期完成4户。达进度建设局梅园新村街道完成兰家庄除东大以兰家庄(除东大以外)剩余2户。补偿诉求太建设局

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

梅园新村街道2018年三季度工作要点推进情况

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
