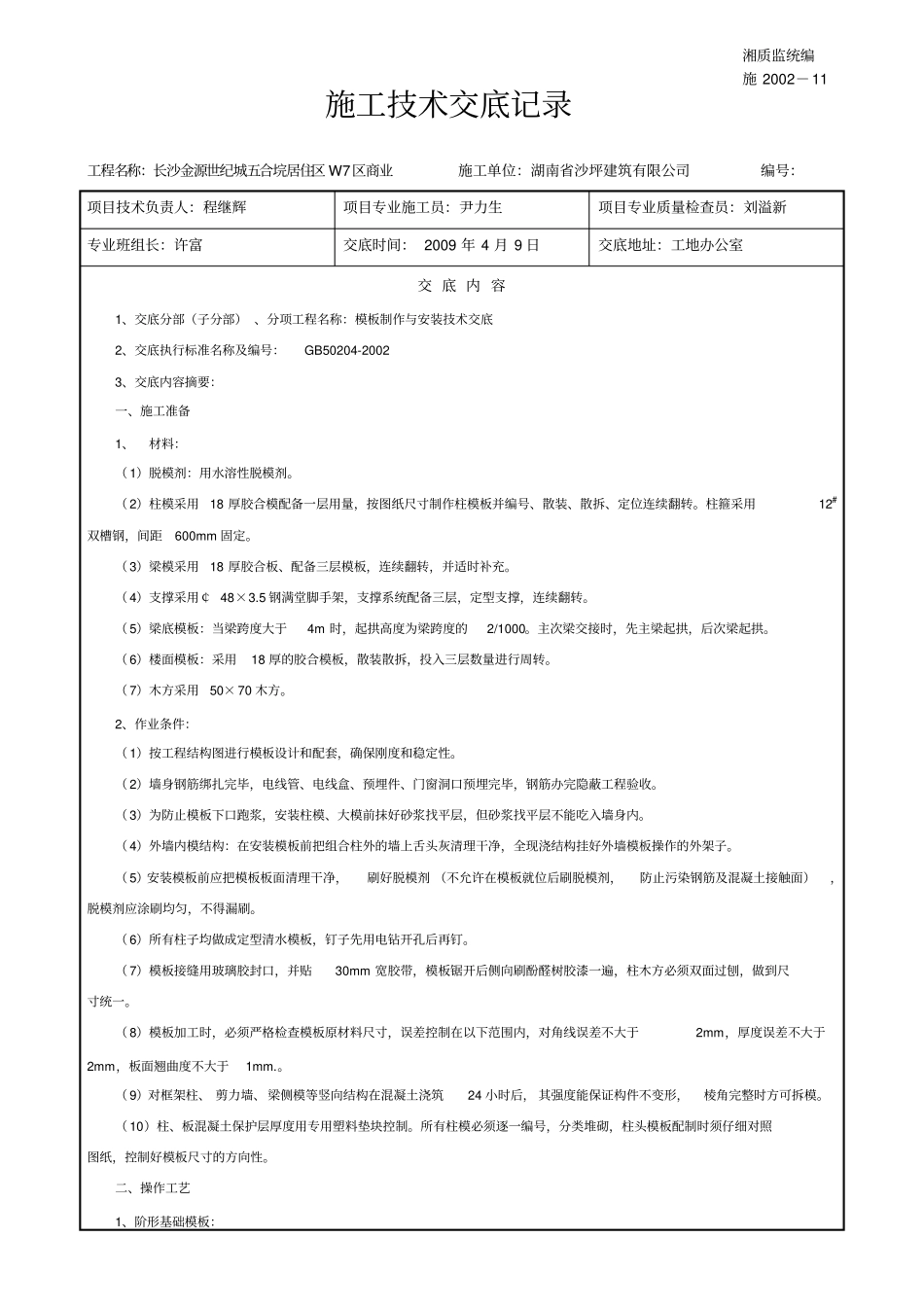

施工技术交底记录工程名称:长沙金源世纪城五合垸居住区W7区商业施工单位:湖南省沙坪建筑有限公司编号:项目技术负责人:程继辉项目专业施工员:尹力生项目专业质量检查员:刘溢新专业班组长:许富交底时间:2009年4月9日交底地址:工地办公室交底内容1、交底分部(子分部)、分项工程名称:模板制作与安装技术交底2、交底执行标准名称及编号:GB50204-20023、交底内容摘要:一、施工准备1、材料:(1)脱模剂:用水溶性脱模剂
(2)柱模采用18厚胶合模配备一层用量,按图纸尺寸制作柱模板并编号、散装、散拆、定位连续翻转
柱箍采用12#双槽钢,间距600mm固定
(3)梁模采用18厚胶合板、配备三层模板,连续翻转,并适时补充
(4)支撑采用¢48×3
5钢满堂脚手架,支撑系统配备三层,定型支撑,连续翻转
(5)梁底模板:当梁跨度大于4m时,起拱高度为梁跨度的2/1000
主次梁交接时,先主梁起拱,后次梁起拱
(6)楼面模板:采用18厚的胶合模板,散装散拆,投入三层数量进行周转
(7)木方采用50×70木方
2、作业条件:(1)按工程结构图进行模板设计和配套,确保刚度和稳定性
(2)墙身钢筋绑扎完毕,电线管、电线盒、预埋件、门窗洞口预埋完毕,钢筋办完隐蔽工程验收
(3)为防止模板下口跑浆,安装柱模、大模前抹好砂浆找平层,但砂浆找平层不能吃入墙身内
(4)外墙内模结构:在安装模板前把组合柱外的墙上舌头灰清理干净,全现浇结构挂好外墙模板操作的外架子
(5)安装模板前应把模板板面清理干净,刷好脱模剂(不允许在模板就位后刷脱模剂,防止污染钢筋及混凝土接触面),脱模剂应涂刷均匀,不得漏刷
(6)所有柱子均做成定型清水模板,钉子先用电钻开孔后再钉
(7)模板接缝用玻璃胶封口,并贴30mm宽胶带,模板锯开后侧向刷酚醛树胶漆一遍,柱木方必须双面过刨,做到尺寸统一
(8)模板加工时,必须严格检查模板原材
