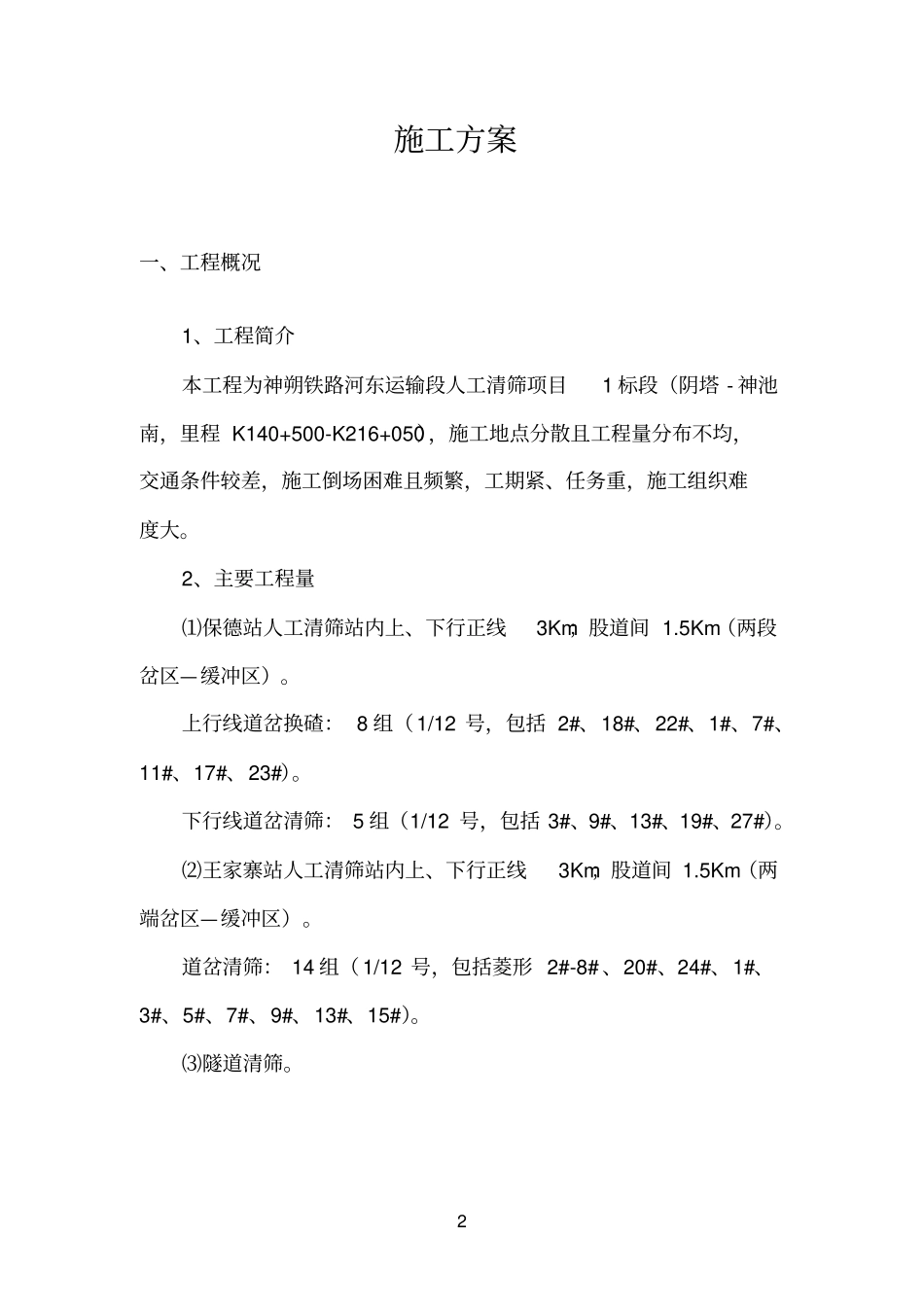

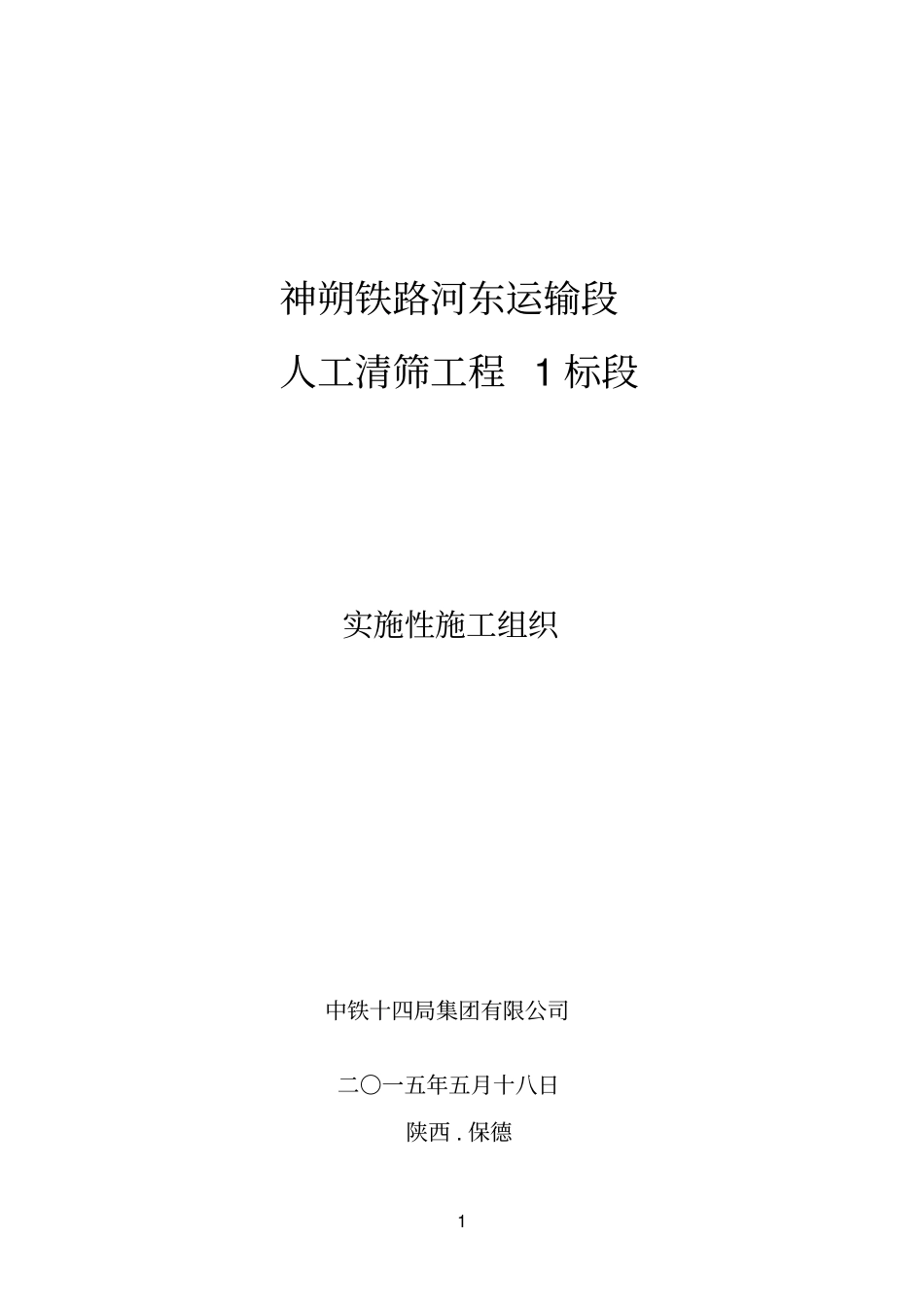

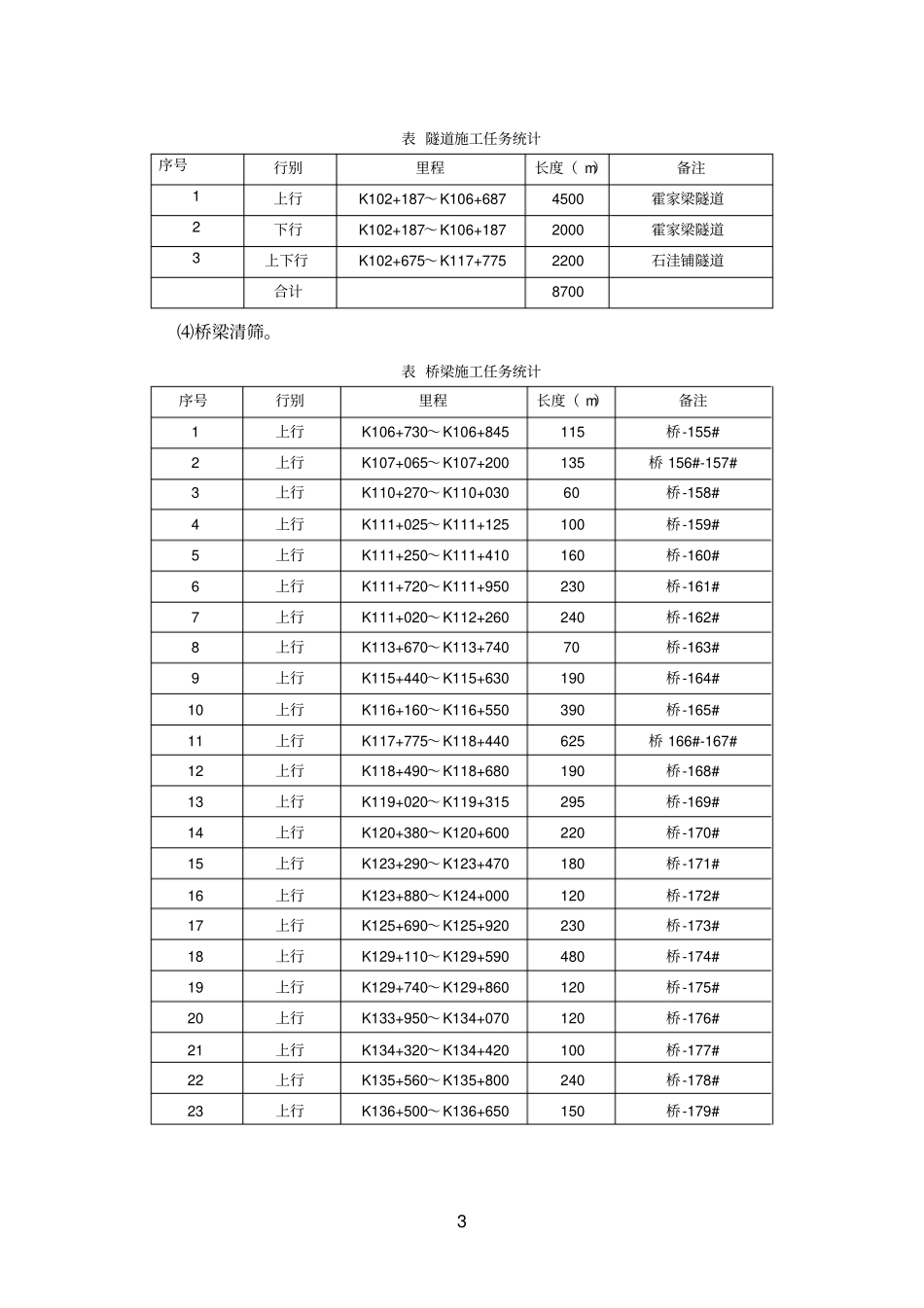

1神朔铁路河东运输段人工清筛工程1标段实施性施工组织中铁十四局集团有限公司二〇一五年五月十八日陕西.保德2施工方案一、工程概况1、工程简介本工程为神朔铁路河东运输段人工清筛项目1标段(阴塔-神池南,里程K140+500-K216+050),施工地点分散且工程量分布不均,交通条件较差,施工倒场困难且频繁,工期紧、任务重,施工组织难度大。2、主要工程量⑴保德站人工清筛站内上、下行正线3Km;股道间1.5Km(两段岔区—缓冲区)。上行线道岔换碴:8组(1/12号,包括2#、18#、22#、1#、7#、11#、17#、23#)。下行线道岔清筛:5组(1/12号,包括3#、9#、13#、19#、27#)。⑵王家寨站人工清筛站内上、下行正线3Km;股道间1.5Km(两端岔区—缓冲区)。道岔清筛:14组(1/12号,包括菱形2#-8#、20#、24#、1#、3#、5#、7#、9#、13#、15#)。⑶隧道清筛。3表隧道施工任务统计序号行别里程长度(m)备注1上行K102+187~K106+6874500霍家梁隧道2下行K102+187~K106+1872000霍家梁隧道3上下行K102+675~K117+7752200石洼铺隧道合计8700⑷桥梁清筛。表桥梁施工任务统计序号行别里程长度(m)备注1上行K106+730~K106+845115桥-155#2上行K107+065~K107+200135桥156#-157#3上行K110+270~K110+03060桥-158#4上行K111+025~K111+125100桥-159#5上行K111+250~K111+410160桥-160#6上行K111+720~K111+950230桥-161#7上行K111+020~K112+260240桥-162#8上行K113+670~K113+74070桥-163#9上行K115+440~K115+630190桥-164#10上行K116+160~K116+550390桥-165#11上行K117+775~K118+440625桥166#-167#12上行K118+490~K118+680190桥-168#13上行K119+020~K119+315295桥-169#14上行K120+380~K120+600220桥-170#15上行K123+290~K123+470180桥-171#16上行K123+880~K124+000120桥-172#17上行K125+690~K125+920230桥-173#18上行K129+110~K129+590480桥-174#19上行K129+740~K129+860120桥-175#20上行K133+950~K134+070120桥-176#21上行K134+320~K134+420100桥-177#22上行K135+560~K135+800240桥-178#23上行K136+500~K136+650150桥-179#4二、编制依据1、神朔铁路人工清筛工程施工招标文件、答疑书。2、国家现行铁路施工技术规范,《铁路工务安全规则》、《铁路线路修理规则》、《铁路轨道施工规范》及线路大中修验收标准。3、现场考察所获资料。三、施工技术条件和技术要求1、执行《铁路轨道施工规范》、《铁路桥涵施工规范》、《铁路线路修理规则》等相关标准,严格按照建设方批准的施工组织方案进行施工。线路提速均按照《铁路工务安全规则》提速阶梯标准执行,但每次提速均须监管单位检查确认具备提速条件后方可提速。同时,充分备足无缝线路养路机具、液压捣固机、直捣器等。2、普通线路道床清筛厚度不小于300mm,桥梁、隧道及到发线清筛厚度不小于250mm,清筛后道床必须恢复至既有道床断面标准。3、清筛后道床下路基面有不小于4%的横向排水坡度,桥梁线路清筛时须疏能排水孔。4、道碴:甲供(风动石碴车卸),施工单位负责道碴清理。5、清筛后线路状态均须符合线路综合维修验收标准。6、应招标文件要求,本工程必须在2015年5月21日至11月30日期间80个天窗点(4h/天窗点)内施工完毕。7、液压捣固机仅在天窗点内使用,线路开通后的线路捣鼓采用5电动直捣器。四、施工组织方案及工期安排1、施工组织方案⑴鉴于本工程施工地点分散且工程量分部不均,交通条件较差,施工倒场困难且频繁,工期紧、任务重,施工组织难度大,而且无缝线路施工受轨温条件限制等诸多实际困难情况,为确保在既定工期内圆满完成施工任务,我公司将精心组织,科学安排,调用专业清筛施工队伍集中在有限的天窗点内完成全部施工任务。⑵本施工计划采取封锁结合慢行的施工方法,点前需做好准备工作,点开始后人员上道作业,并按照每隔6根轨枕(板结地段4根)挖开一根轨枕枕底的道碴,但必须保持两侧轨枕底道碴不松动。封锁点内集中进行挖除道碴至计划深度,开通后的线路沉降整修及外运弃碴工作在未解除防护的时间内完成。⑶安全监督小组人员全过程跟踪监督,未挖到计划深度不得回填道碴,清筛人员每四人为一小组。⑷任务布置、人...
