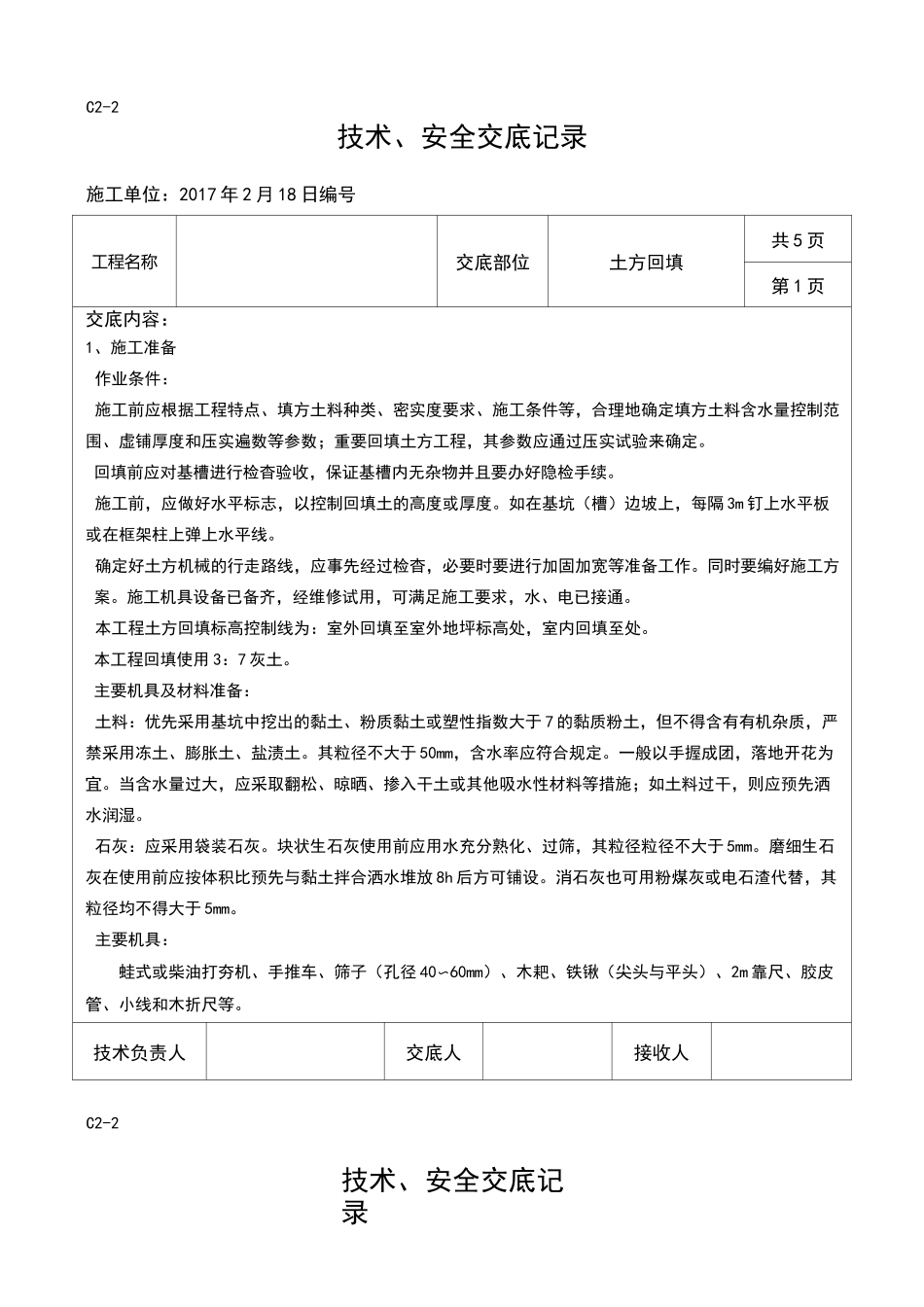

技术、安全交底记录C2-2技术、安全交底记录施工单位:2017年2月18日编号工程名称交底部位土方回填共5页第1页交底内容:1、施工准备作业条件:施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
回填前应对基槽进行检杳验收,保证基槽内无杂物并且要办好隐检手续
施工前,应做好水平标志,以控制回填土的高度或厚度
如在基坑(槽)边坡上,每隔3m钉上水平板或在框架柱上弹上水平线
确定好土方机械的行走路线,应事先经过检杳,必要时要进行加固加宽等准备工作
同时要编好施工方案
施工机具设备已备齐,经维修试用,可满足施工要求,水、电已接通
本工程土方回填标高控制线为:室外回填至室外地坪标高处,室内回填至处
本工程回填使用3:7灰土
主要机具及材料准备:土料:优先采用基坑中挖出的黏土、粉质黏土或塑性指数大于7的黏质粉土,但不得含有有机杂质,严禁采用冻土、膨胀土、盐渍土
其粒径不大于50mm,含水率应符合规定
一般以手握成团,落地开花为宜
当含水量过大,应采取翻松、晾晒、掺入干土或其他吸水性材料等措施;如土料过干,则应预先洒水润湿
石灰:应采用袋装石灰
块状生石灰使用前应用水充分熟化、过筛,其粒径粒径不大于5mm
磨细生石灰在使用前应按体积比预先与黏土拌合洒水堆放8h后方可铺设
消石灰也可用粉煤灰或电石渣代替,其粒径均不得大于5mm
主要机具:蛙式或柴油打夯机、手推车、筛子(孔径40〜60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等

土工试验:技术负责人交底人接收人C2-2施工单位:2017年2月18日编号技术、安全交底记录施工单位:2017年2月18日编号技术、安全交底记录工程名称交底部位土方回填共5页第3页交底内容:按每层250mm取样一组
冬期填方前,
