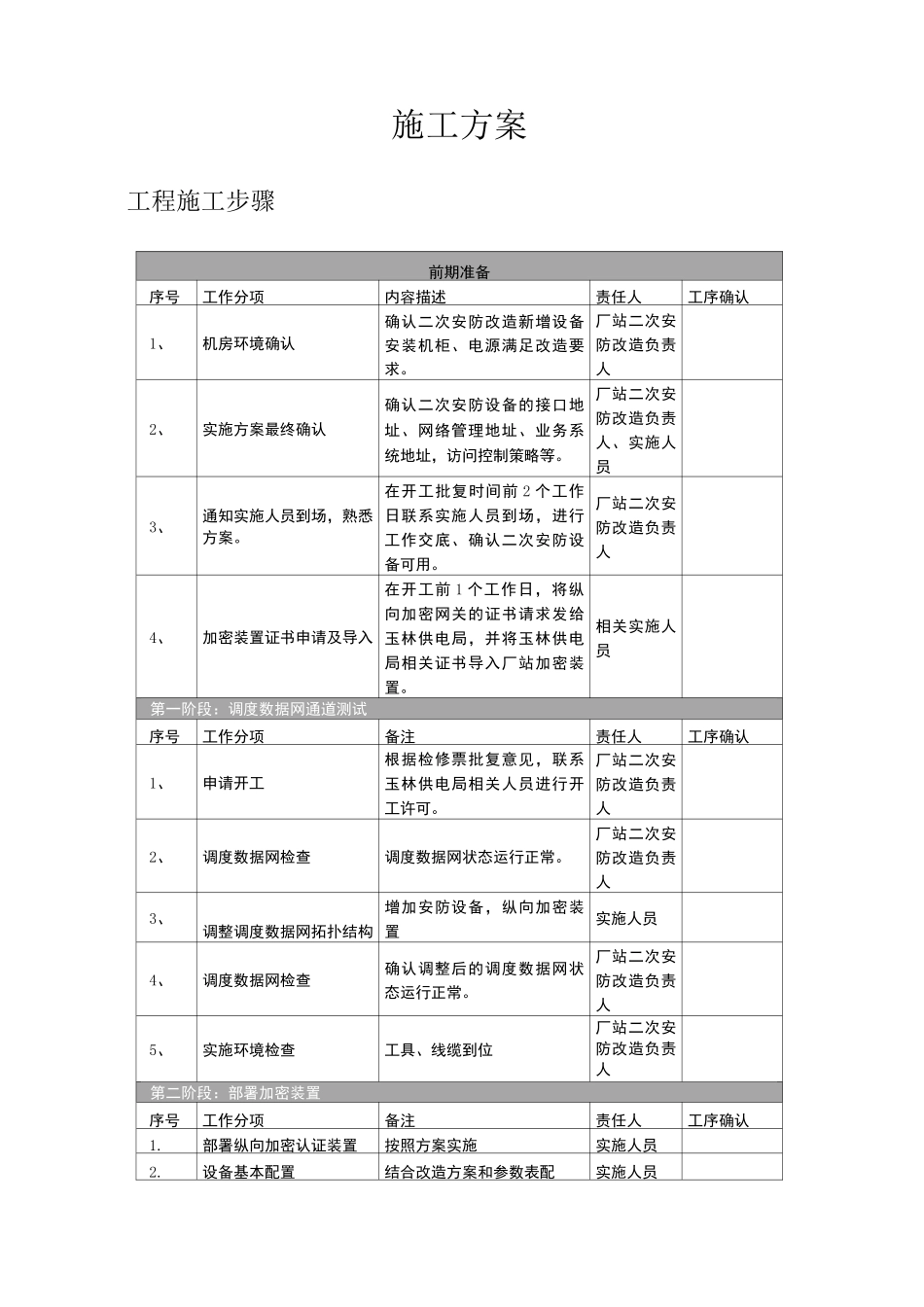

施工方案工程施工步骤前期准备序号工作分项内容描述责任人工序确认1、机房环境确认确认二次安防改造新增设备安装机柜、电源满足改造要求
厂站二次安防改造负责人2、实施方案最终确认确认二次安防设备的接口地址、网络管理地址、业务系统地址,访问控制策略等
厂站二次安防改造负责人、实施人员3、通知实施人员到场,熟悉方案
在开工批复时间前2个工作日联系实施人员到场,进行工作交底、确认二次安防设备可用
厂站二次安防改造负责人4、加密装置证书申请及导入在开工前1个工作日,将纵向加密网关的证书请求发给玉林供电局,并将玉林供电局相关证书导入厂站加密装置
相关实施人员第一阶段:调度数据网通道测试序号工作分项备注责任人工序确认1、申请开工根据检修票批复意见,联系玉林供电局相关人员进行开工许可
厂站二次安防改造负责人2、调度数据网检查调度数据网状态运行正常
厂站二次安防改造负责人3、调整调度数据网拓扑结构增加安防设备,纵向加密装置实施人员4、调度数据网检查确认调整后的调度数据网状态运行正常

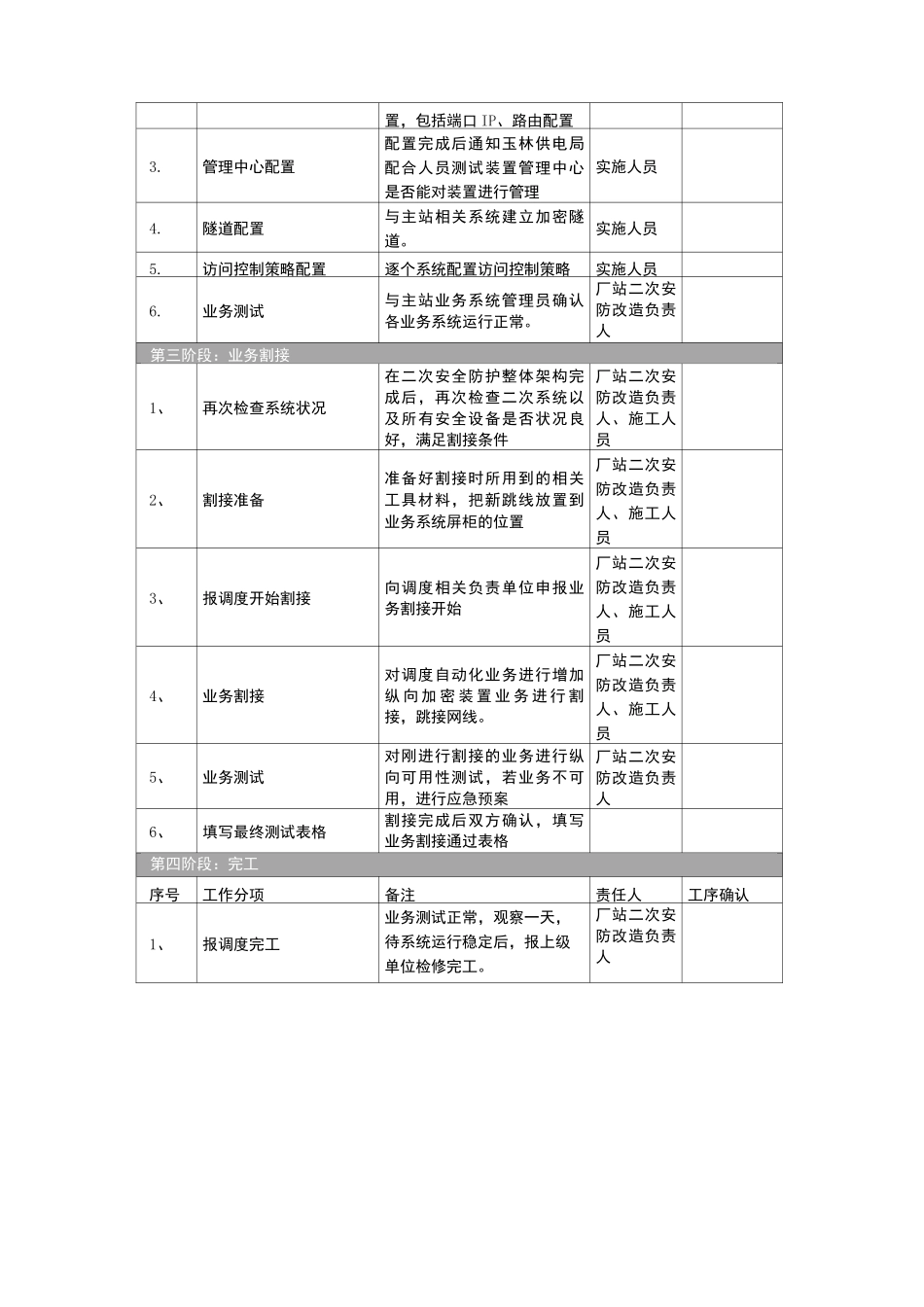

厂站二次安防改造负责人5、实施环境检查工具、线缆到位厂站二次安防改造负责人第二阶段:部署加密装置序号工作分项备注责任人工序确认1
部署纵向加密认证装置按照方案实施实施人员2
设备基本配置结合改造方案和参数表配实施人员置,包括端口IP、路由配置3
管理中心配置配置完成后通知玉林供电局配合人员测试装置管理中心是否能对装置进行管理实施人员4
隧道配置与主站相关系统建立加密隧道
访问控制策略配置逐个系统配置访问控制策略实施人员6
业务测试与主站业务系统管理员确认各业务系统运行正常
厂站二次安防改造负责人第三阶段:业务割接1、再次检查系统状况在二次安全防护整体架构完成后,再次检查二次系统以及所有安全设备是否状况良好,满足割接条件厂站二次安防改造负责人、施工人员2、割接准备准备好割接时所用到的相关工具材料,把新跳线放
