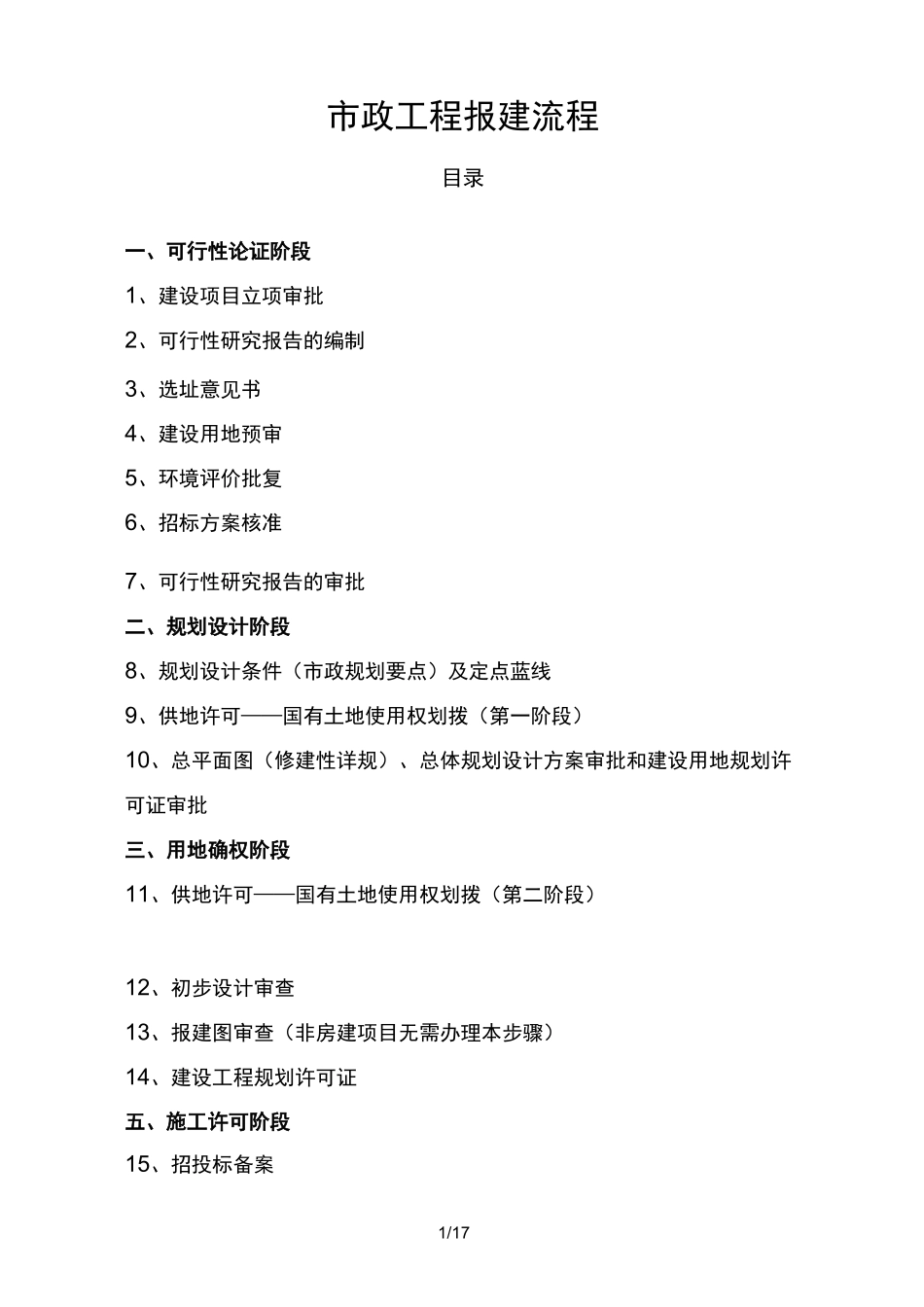

1/17市政工程报建流程目录一、可行性论证阶段1、建设项目立项审批2、可行性研究报告的编制3、选址意见书4、建设用地预审5、环境评价批复6、招标方案核准7、可行性研究报告的审批二、规划设计阶段8、规划设计条件(市政规划要点)及定点蓝线9、供地许可——国有土地使用权划拨(第一阶段)10、总平面图(修建性详规)、总体规划设计方案审批和建设用地规划许可证审批三、用地确权阶段11、供地许可——国有土地使用权划拨(第二阶段)12、初步设计审查13、报建图审查(非房建项目无需办理本步骤)14、建设工程规划许可证五、施工许可阶段15、招投标备案2/1716、监理合同备案17、施工合同备案18、施工图审查及备案19、安监注册20、质监注册21、核缴劳保基金22、施工许可证办理3/17市政工程报建流程一、可行性论证阶段1、建设项目立项审批重大项目在申报立项时还应当委托中介机构编制项目建议书报投资主管部门审批,内容和深度必须达到国家规范要求
政府投资3000万元以上的项目或财政直接拨款200万元以上的项目,由投资主管部门提出初审意见报政府批准后批复立项
办理机构:发改委提交资料:国土、财政等相关部门的预审意见2、可行性研究报告的编制投资1000万元以上的建设项目要委托中介机构编制项目可行性研究报告报投资主管部门审批
3、选址意见书办理机构:规划局办理时间:10个工作日提交资料:(1)立项批复4/17(2)有意向位置的地形图;(3)重要市政基础设施或其他大、中型项目的可行性研究报告;(4)经审核的规划依据图及附件、电子文件;(5)城市道路办理须提供道路方案设计审查通知书4、建设用地预审办理机构:国土局规划耕保处办理时间:6个工作日提交资料:(1)建设项目用地预审申请表原件(2)预审申请报告(包括拟建设项目基本情况、拟选址情况、拟用地总规模和拟用地类型、补充耕地初步方案)(3)需审批的建设项目提供
