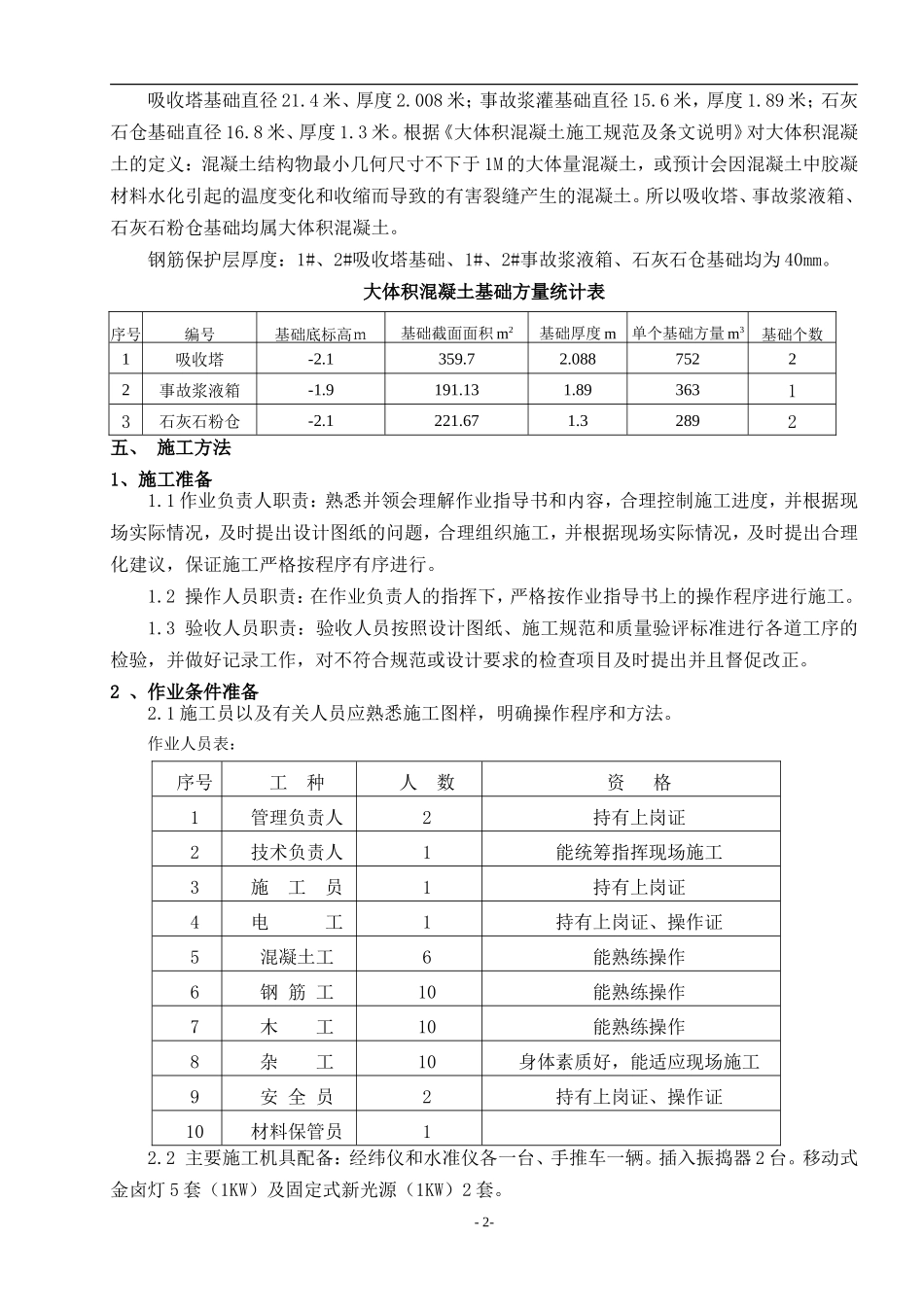

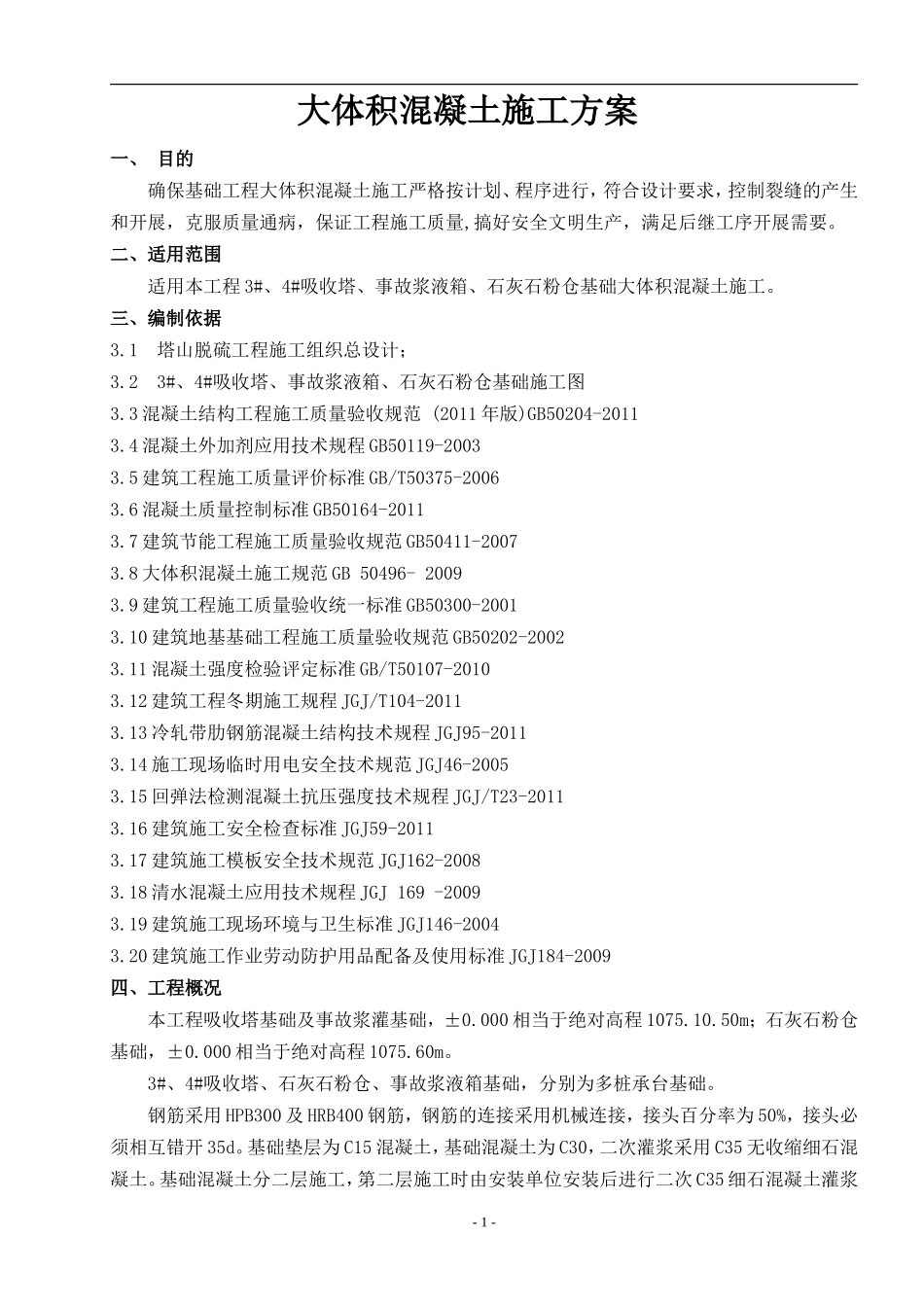

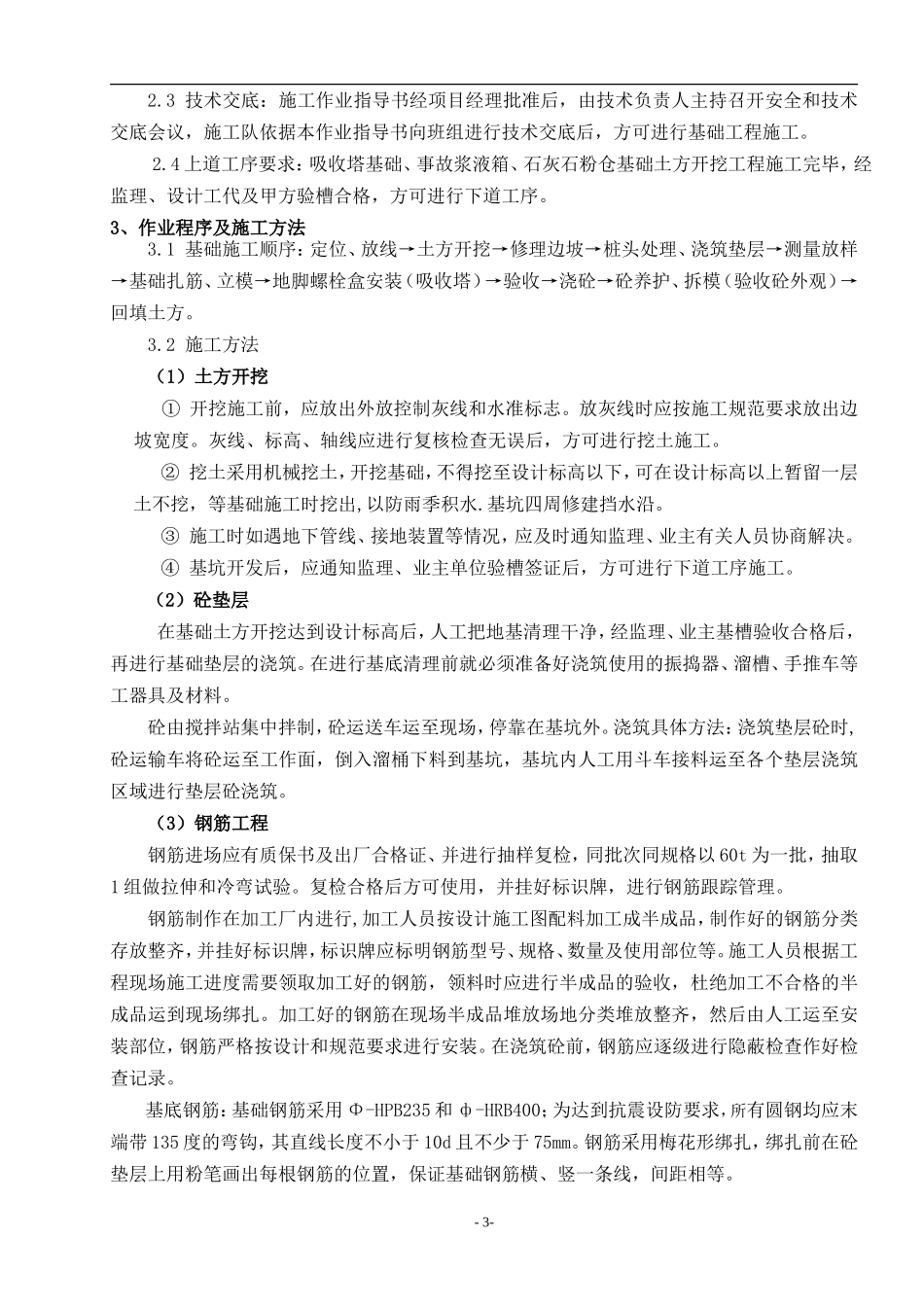

大体积混凝土施工方案一、目的确保基础工程大体积混凝土施工严格按计划、程序进行,符合设计要求,控制裂缝的产生和开展,克服质量通病,保证工程施工质量,搞好安全文明生产,满足后继工序开展需要
二、适用范围适用本工程3#、4#吸收塔、事故浆液箱、石灰石粉仓基础大体积混凝土施工
三、编制依据3
1塔山脱硫工程施工组织总设计;3
23#、4#吸收塔、事故浆液箱、石灰石粉仓基础施工图3
3混凝土结构工程施工质量验收规范(2011年版)GB50204-20113
4混凝土外加剂应用技术规程GB50119-20033
5建筑工程施工质量评价标准GB/T50375-20063
6混凝土质量控制标准GB50164-20113
7建筑节能工程施工质量验收规范GB50411-20073
8大体积混凝土施工规范GB50496-20093
9建筑工程施工质量验收统一标准GB50300-20013
10建筑地基基础工程施工质量验收规范GB50202-20023
11混凝土强度检验评定标准GB/T50107-20103
12建筑工程冬期施工规程JGJ/T104-20113
13冷轧带肋钢筋混凝土结构技术规程JGJ95-20113
14施工现场临时用电安全技术规范JGJ46-20053
15回弹法检测混凝土抗压强度技术规程JGJ/T23-20113
16建筑施工安全检查标准JGJ59-20113
17建筑施工模板安全技术规范JGJ162-20083
18清水混凝土应用技术规程JGJ169-20093
19建筑施工现场环境与卫生标准JGJ146-20043
20建筑施工作业劳动防护用品配备及使用标准JGJ184-2009四、工程概况本工程吸收塔基础及事故浆灌基础,±0
000相当于绝对高程1075
50m;石灰石粉仓基础,±0
000相当于绝对高程1075
3#、4#吸收塔、石灰石粉仓、事故浆液箱
