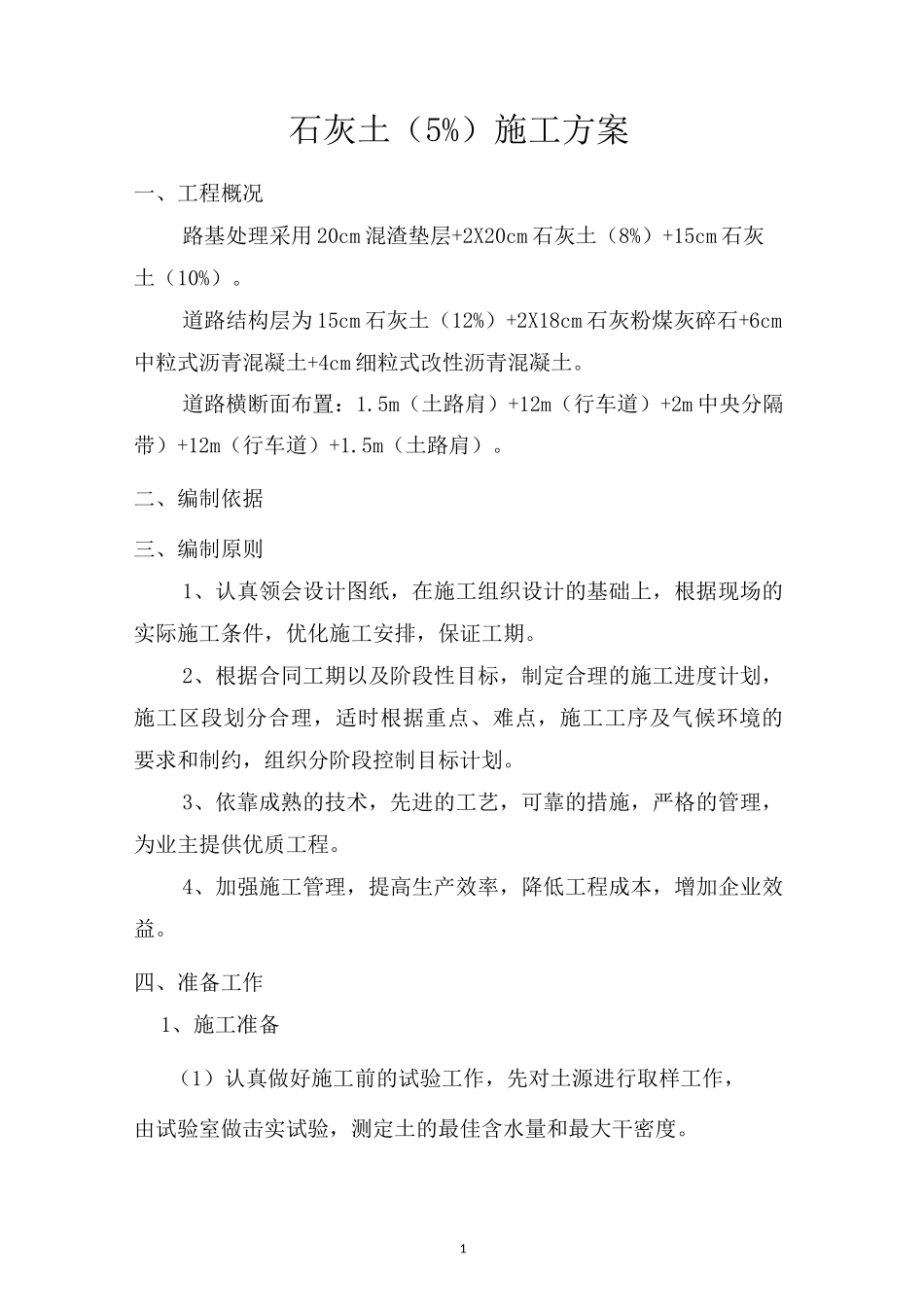

1石灰土(5%)施工方案一、工程概况路基处理采用20cm混渣垫层+2X20cm石灰土(8%)+15cm石灰土(10%)
道路结构层为15cm石灰土(12%)+2X18cm石灰粉煤灰碎石+6cm中粒式沥青混凝土+4cm细粒式改性沥青混凝土
道路横断面布置:1
5m(土路肩)+12m(行车道)+2m中央分隔带)+12m(行车道)+1
5m(土路肩)
二、编制依据三、编制原则1、认真领会设计图纸,在施工组织设计的基础上,根据现场的实际施工条件,优化施工安排,保证工期
2、根据合同工期以及阶段性目标,制定合理的施工进度计划,施工区段划分合理,适时根据重点、难点,施工工序及气候环境的要求和制约,组织分阶段控制目标计划
3、依靠成熟的技术,先进的工艺,可靠的措施,严格的管理,为业主提供优质工程
4、加强施工管理,提高生产效率,降低工程成本,增加企业效益
四、准备工作1、施工准备(1)认真做好施工前的试验工作,先对土源进行取样工作,由试验室做击实试验,测定土的最佳含水量和最大干密度

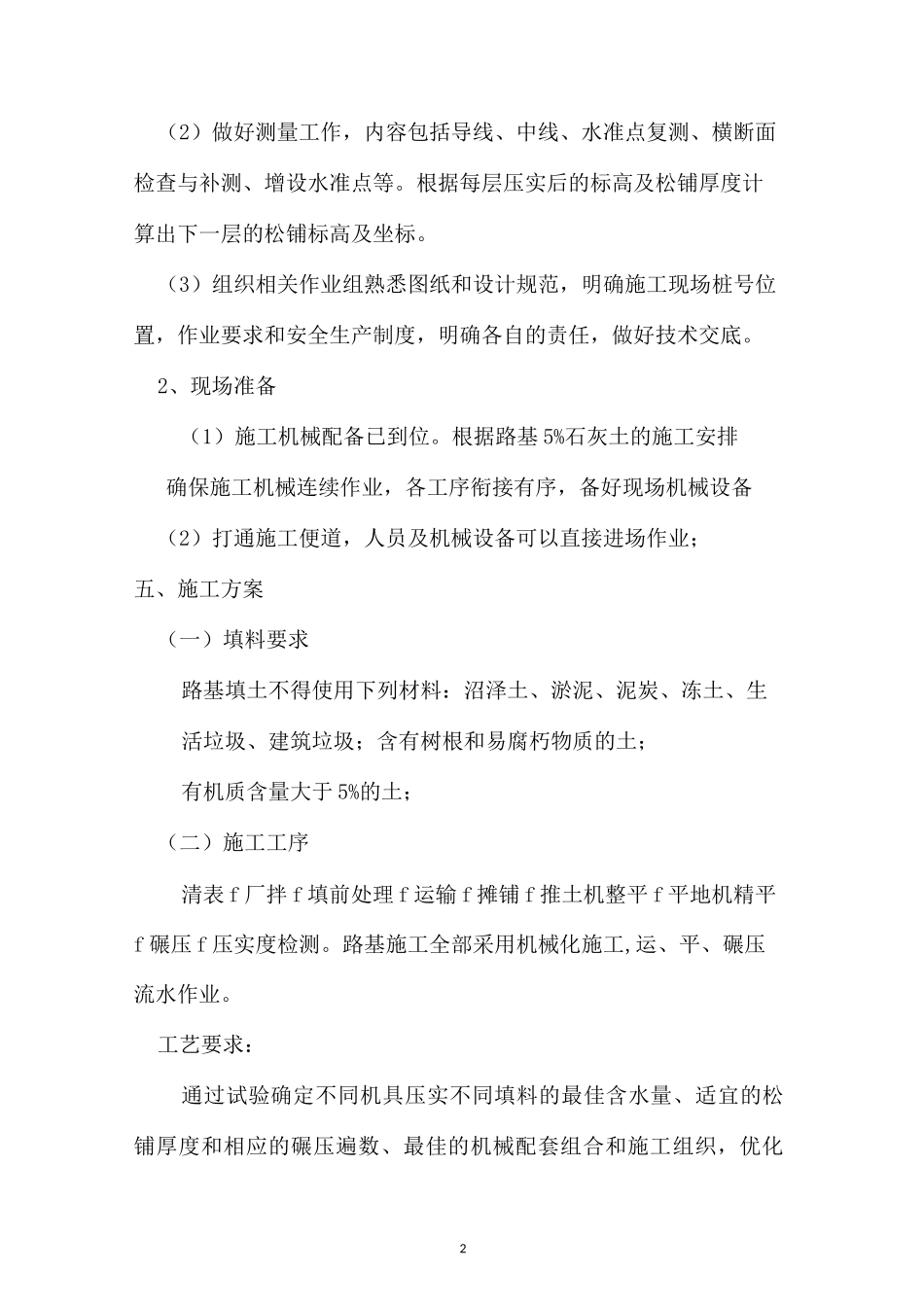

2(2)做好测量工作,内容包括导线、中线、水准点复测、横断面检查与补测、增设水准点等
根据每层压实后的标高及松铺厚度计算出下一层的松铺标高及坐标
(3)组织相关作业组熟悉图纸和设计规范,明确施工现场桩号位置,作业要求和安全生产制度,明确各自的责任,做好技术交底
2、现场准备(1)施工机械配备已到位
根据路基5%石灰土的施工安排确保施工机械连续作业,各工序衔接有序,备好现场机械设备(2)打通施工便道,人员及机械设备可以直接进场作业;五、施工方案(一)填料要求路基填土不得使用下列材料:沼泽土、淤泥、泥炭、冻土、生活垃圾、建筑垃圾;含有树根和易腐朽物质的土;有机质含量大于5%的土;(二)施工工序清表f厂拌f填前处理f运输f摊铺f推土机整平f平地机精平f碾压f压实度检测

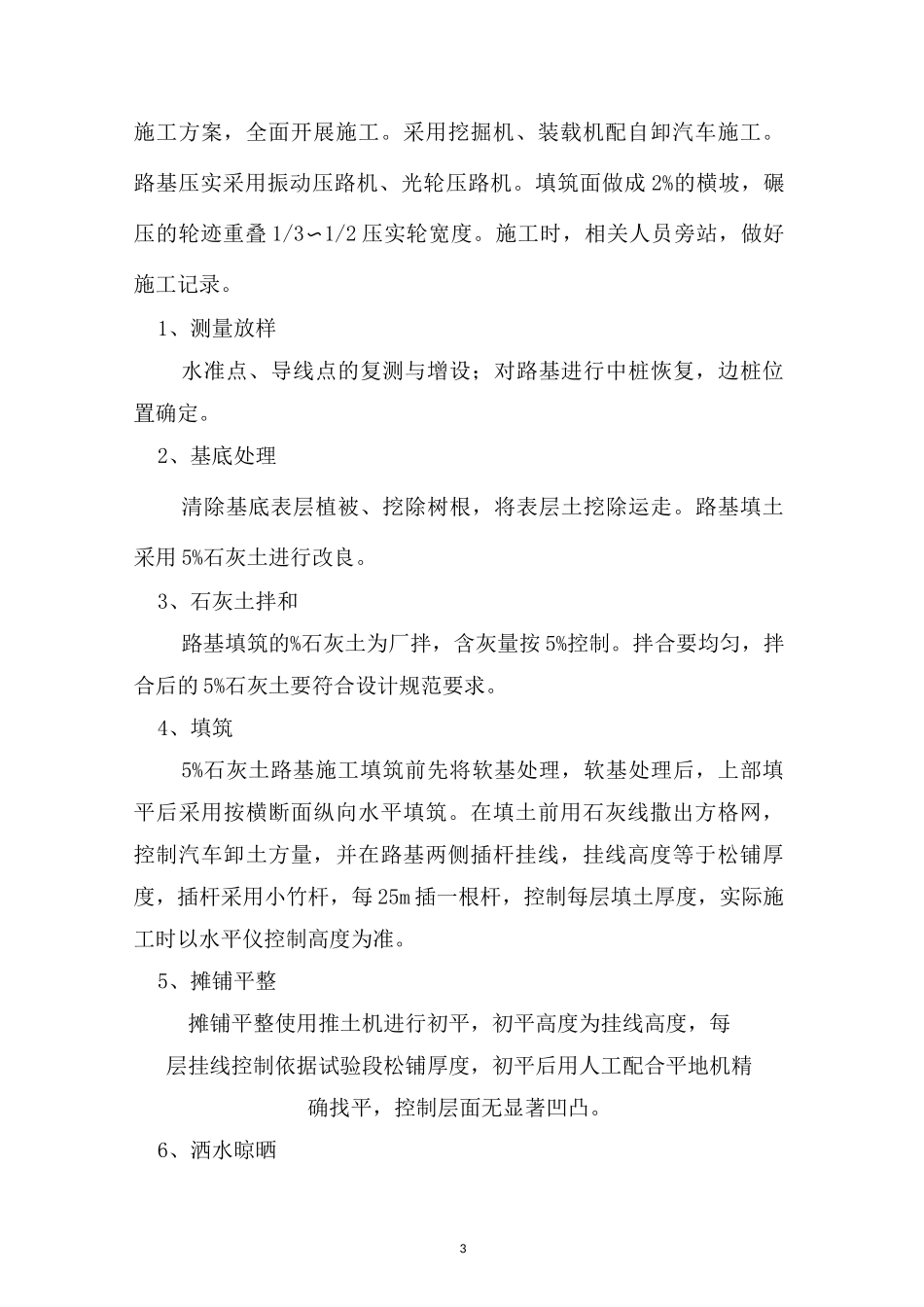

路基施工全部采用机械化施工,运、平、碾压流水作
