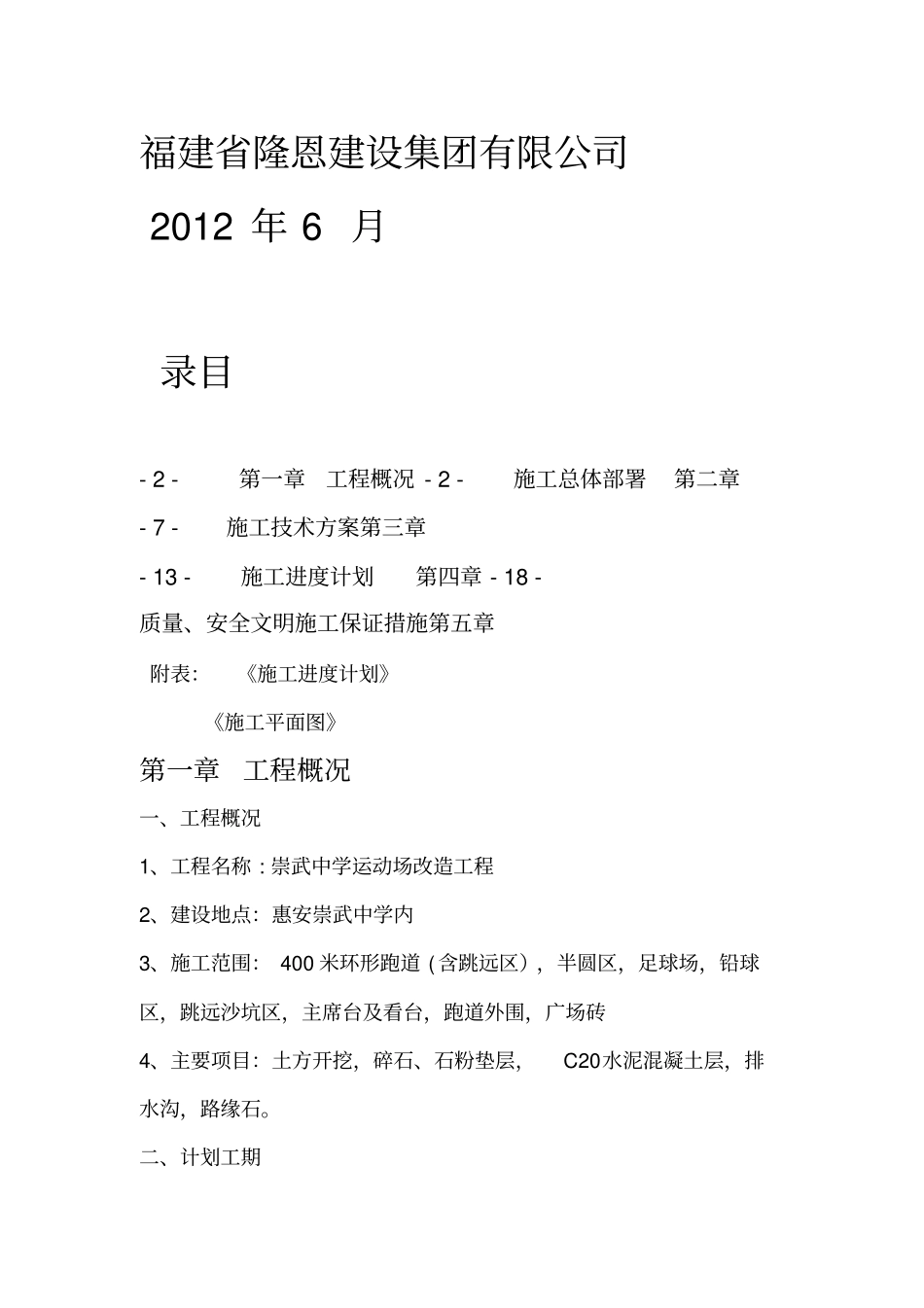

崇武中学运动场改造工程施工组织设计福建省隆恩建设集团有限公司2012年6月录目-2-第一章工程概况-2-施工总体部署第二章-7-施工技术方案第三章-13-施工进度计划第四章-18-质量、安全文明施工保证措施第五章附表:《施工进度计划》《施工平面图》第一章工程概况一、工程概况1、工程名称:崇武中学运动场改造工程2、建设地点:惠安崇武中学内3、施工范围:400米环形跑道(含跳远区),半圆区,足球场,铅球区,跳远沙坑区,主席台及看台,跑道外围,广场砖4、主要项目:土方开挖,碎石、石粉垫层,C20水泥混凝土层,排水沟,路缘石

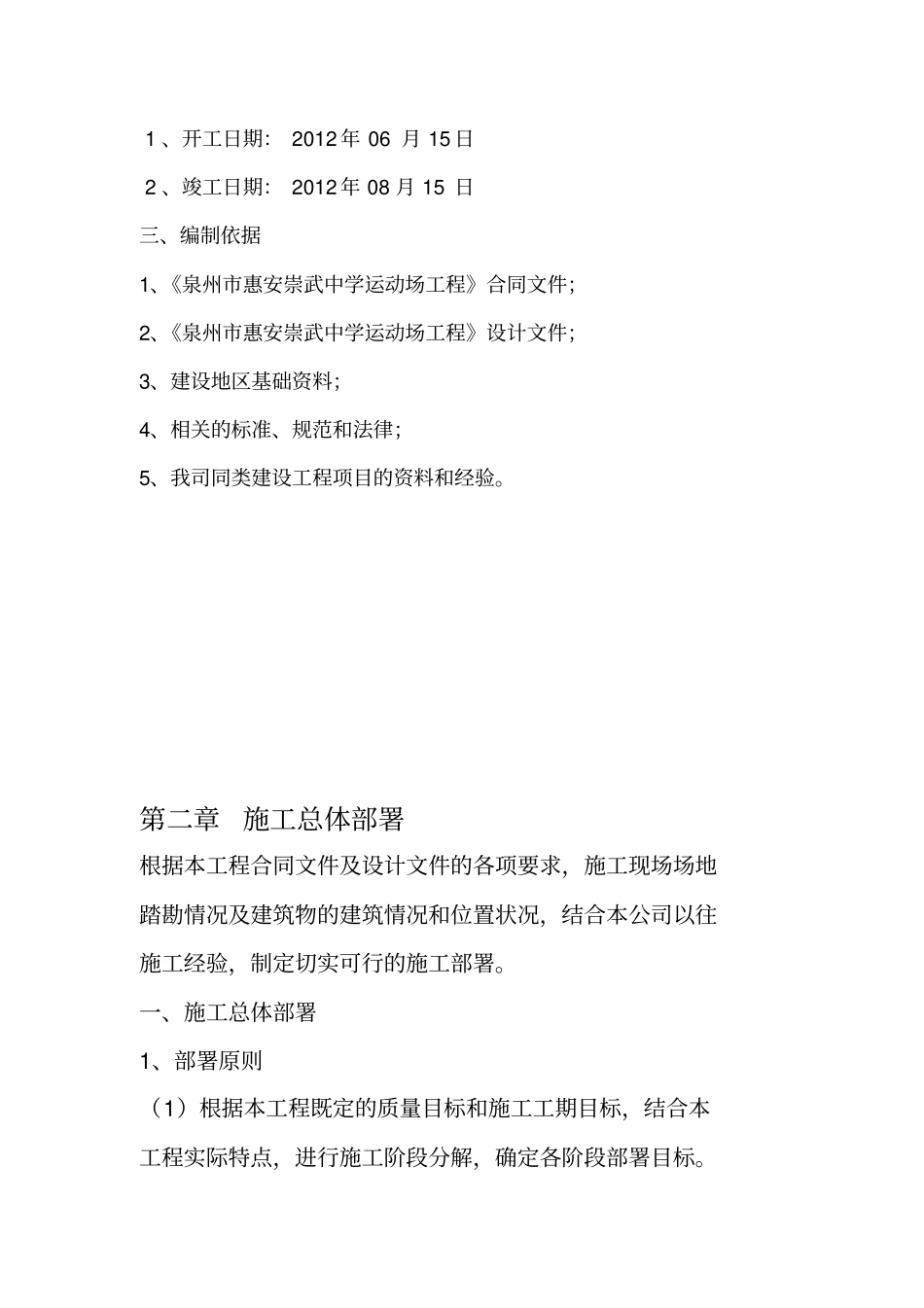

二、计划工期1、开工日期:2012年06月15日2、竣工日期:2012年08月15日三、编制依据1、《泉州市惠安崇武中学运动场工程》合同文件;2、《泉州市惠安崇武中学运动场工程》设计文件;3、建设地区基础资料;4、相关的标准、规范和法律;5、我司同类建设工程项目的资料和经验
第二章施工总体部署根据本工程合同文件及设计文件的各项要求,施工现场场地踏勘情况及建筑物的建筑情况和位置状况,结合本公司以往施工经验,制定切实可行的施工部署
一、施工总体部署1、部署原则(1)根据本工程既定的质量目标和施工工期目标,结合本工程实际特点,进行施工阶段分解,确定各阶段部署目标
(2)加强施工过程中的动态管理,针对各工序和环节,合理安排劳动力和施工准备的投入在确保每道工序工程质量的前提下,立足抢时间,争速度,科学地组织流水施工及交叉施工,严格遵守各项规章制度,严肃确定施工调度工作,有计划、有步骤、有目标的严格合理分配班组施工任务,严格控制关键工序的施工工期,确保按期、优质、高效地完成工程施工任务
2、主要施工阶段的划分针对工程的实际情况,按先地下后地上,从内向外扩展的顺序施工原则,为确保施工工期,部分施工工序之间计划进行交叉施工,主要施工顺序如下:(1)排水沟
(2)地基整平、碾压
