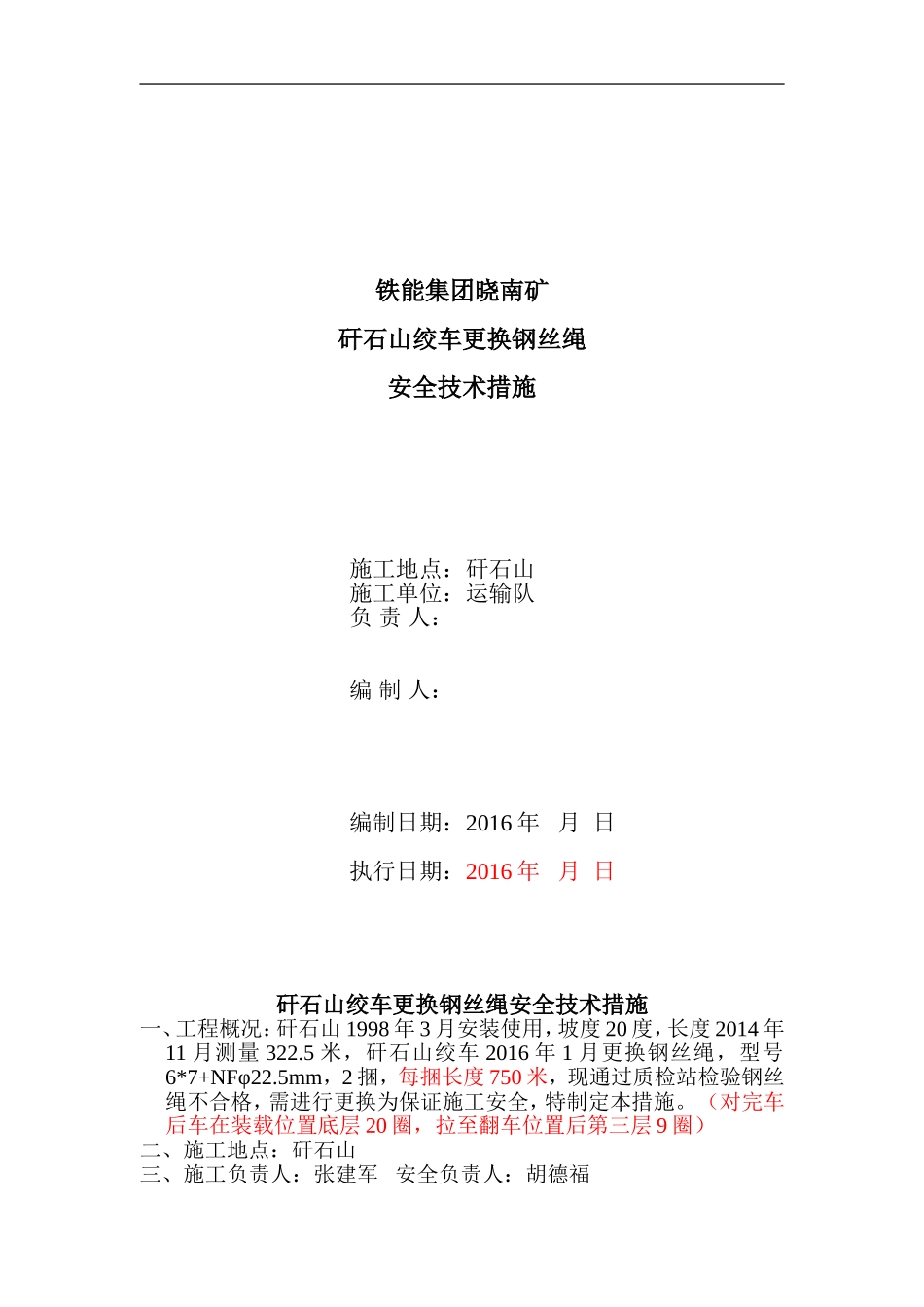

铁能集团晓南矿矸石山绞车更换钢丝绳安全技术措施施工地点:矸石山施工单位:运输队负责人:编制人:编制日期:2016年月日执行日期:2016年月日矸石山绞车更换钢丝绳安全技术措施一、工程概况:矸石山1998年3月安装使用,坡度20度,长度2014年11月测量322
5米,矸石山绞车2016年1月更换钢丝绳,型号6*7+NFφ22
5mm,2捆,每捆长度750米,现通过质检站检验钢丝绳不合格,需进行更换为保证施工安全,特制定本措施
(对完车后车在装载位置底层20圈,拉至翻车位置后第三层9圈)二、施工地点:矸石山三、施工负责人:张建军安全负责人:胡德福四、施工前的准备工作1、按施工要求准备好3根1
5米长φ15
5mm锁车绳扣,4个钢丝绳夹,3个5吨卸扣,1个2吨滑轮,并认真检查确保完好
2、提前检查绞车离合器润滑装置是否完好,并准备好油枪和润滑油
3、搭好钢丝绳盘的支架
4、检查山上、山下语音通讯系统,并且准备好对讲机,确保通讯畅通

五、施工工艺1
看护离合器和天轮、卧轮的人员到位
将东侧车拉到牵绳位置(出绳口向上3米),锁车,剁钩头
打开离合器,将西侧车拉到牵绳位置(出绳口向上3米),锁车、剁钩头
拆除路表驱动轮,将深度指示器摇到东侧车翻车位,绞车深度指示器失效保护、松绳保护解除
拽新绳,把绳头绕过滑轮并从西侧车下部穿过,与旧绳头用钢丝绳夹夹牢,不少于2道
打慢点用旧绳带新绳
并安排专人跟随检查,防止接头与其它物件刮卡
将新绳带到绞车房内15米左右停车
将新绳退出绞车房外,卸下钢丝绳夹,并把旧绳全部吐出,在院内盘好
打开油路给好离合器,关闭油路阀门,将东侧车钢丝绳绕过滑轮
按工序6、7带新绳,并把旧绳全部吐出盘好

检查滚筒衬木是否完好,紧固件是否缺损或松动,检查天轮、立轮、卧轮等部位发现问题及时处理
摘下绑到铁道上的滑轮
将东侧新绳绳
