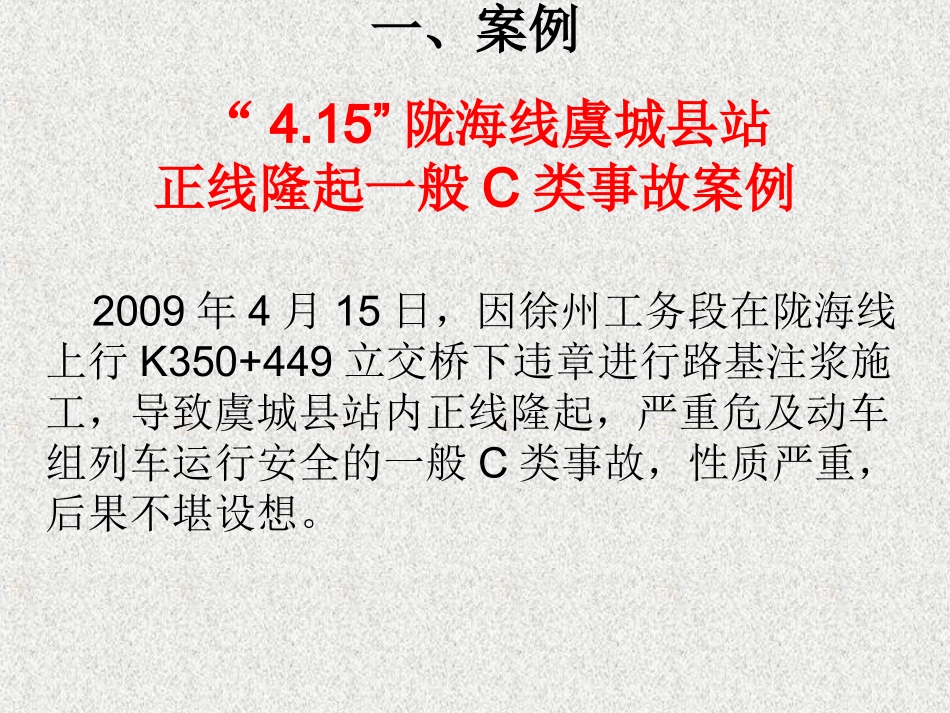

15”陇海线虞城县站正线隆起一般C类事故案例2009年4月15日,因徐州工务段在陇海线上行K350+449立交桥下违章进行路基注浆施工,导致虞城县站内正线隆起,严重危及动车组列车运行安全的一般C类事故,性质严重,后果不堪设想

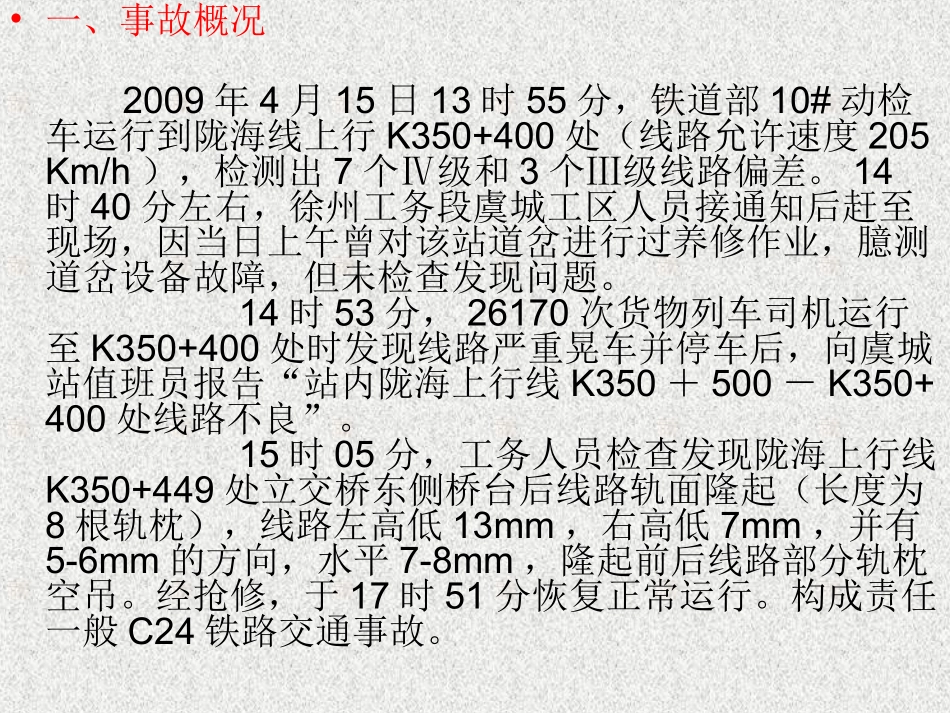

•一、事故概况2009年4月15日13时55分,铁道部10#动检车运行到陇海线上行K350+400处(线路允许速度205Km/h),检测出7个Ⅳ级和3个Ⅲ级线路偏差
14时40分左右,徐州工务段虞城工区人员接通知后赶至现场,因当日上午曾对该站道岔进行过养修作业,臆测道岔设备故障,但未检查发现问题
14时53分,26170次货物列车司机运行至K350+400处时发现线路严重晃车并停车后,向虞城站值班员报告“站内陇海上行线K350+500-K350+400处线路不良”
15时05分,工务人员检查发现陇海上行线K350+449处立交桥东侧桥台后线路轨面隆起(长度为8根轨枕),线路左高低13mm,右高低7mm,并有5-6mm的方向,水平7-8mm,隆起前后线路部分轨枕空吊
经抢修,于17时51分恢复正常运行
构成责任一般C24铁路交通事故
二、事故原因和教训徐州工务段违反《铁路营业线施工安全管理办法》(铁办[2008]190号)和《上海局营业线施工安全管理实施细则》(上铁运发[2008]316号)的有关规定,无计划施工;在事先没有进行勘察,对路基空洞不掌握的情况下,超压注浆,致使线路轨面隆起
1.越权审批施工方案
根据《上海局营业线施工安全管理实施细则》第14条的规定,影响既有线线路设备的施工方案,必须由工务处审批,但徐州工务段没有将施工方案报批,而是由该段分管桥梁的副段长擅自审批
2.无计划盲目组织施工
按照《上海铁路局粉砂土路基病害管理办法(暂行)》(工路桥函[2009]61号)的规定,对粉
