住宅东区工程基坑降水方案一、编制依据:1、该工程的《岩土工程勘察报告》及部分设计图纸
2、《建筑基坑支护技术规程》(JGJ120-99)3、建筑市政降水工程技术规范(JGJ94-94)二、基坑降水:1、水文地质资料:勘察期间地下水的初见水位埋深2
10m,稳定水位埋深2
30m,补给水源为大气降水和地表水;根据区域水文地质资料,地下水迳流方向总体由西向东,由北向南排泄
根据调查邻近场地的民井水位变化资料,判定该层地下水的年变化幅度在1
本工程设有地下室一层,基坑开挖深度约为地面以下7
5m,基坑开挖范围内含水层主要为泥质卵石,属强透水层,其余为弱透水
因此本工程降水方案的选择为基坑内设集水井和排水沟,采用水泵降水的方法

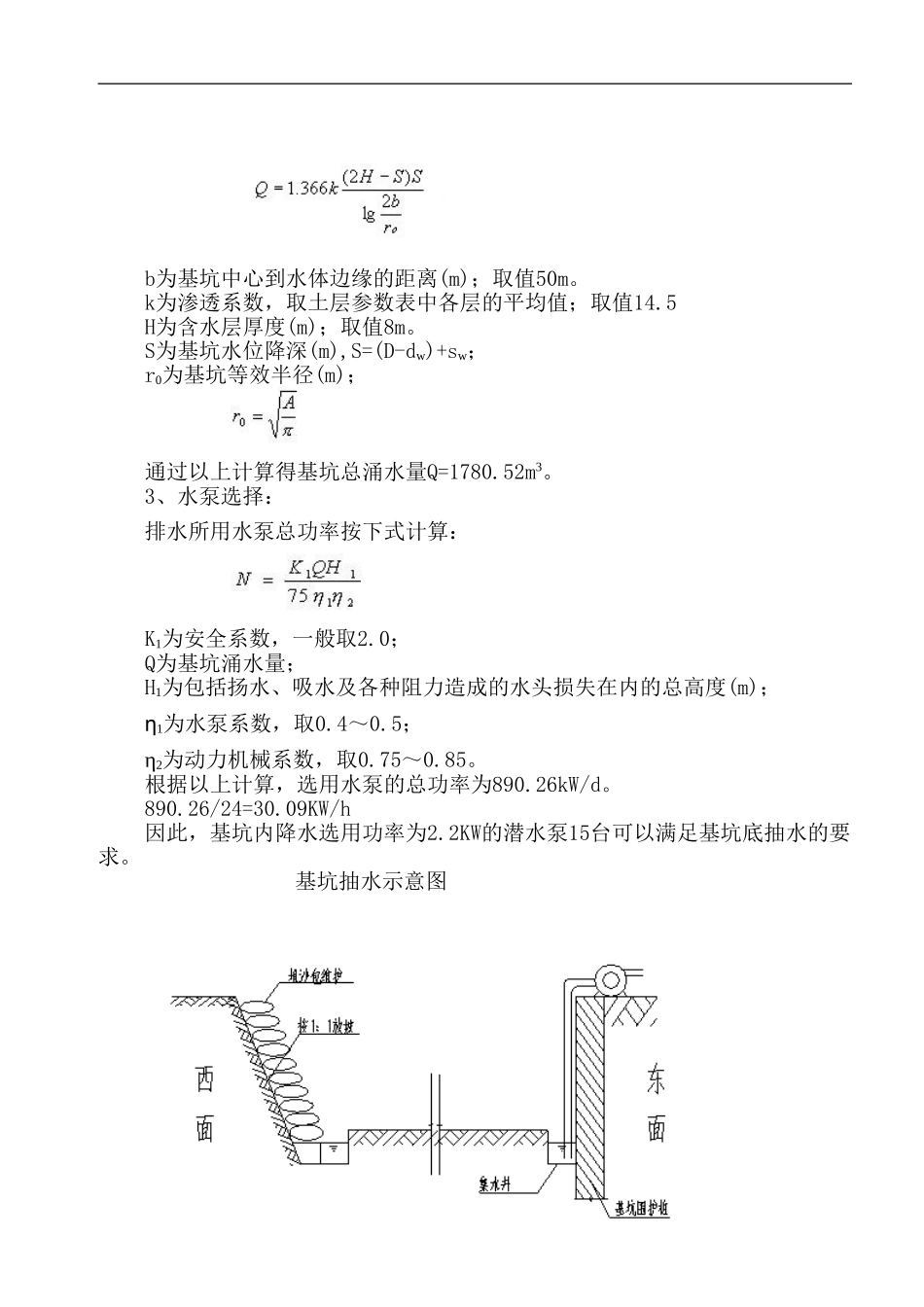

2、基坑总涌水量计算:本工程属基坑边界近地面水源(如图示意):b为基坑中心到水体边缘的距离(m);取值50m
k为渗透系数,取土层参数表中各层的平均值;取值14
5H为含水层厚度(m);取值8m
S为基坑水位降深(m),S=(D-dw)+sw;r0为基坑等效半径(m);通过以上计算得基坑总涌水量Q=1780
3、水泵选择:排水所用水泵总功率按下式计算:K1为安全系数,一般取2
0;Q为基坑涌水量;H1为包括扬水、吸水及各种阻力造成的水头损失在内的总高度(m);η1为水泵系数,取0
5;η2为动力机械系数,取0
根据以上计算,选用水泵的总功率为890
26kW/d
26/24=30
09KW/h因此,基坑内降水选用功率为2
2KW的潜水泵15台可以满足基坑底抽水的要求

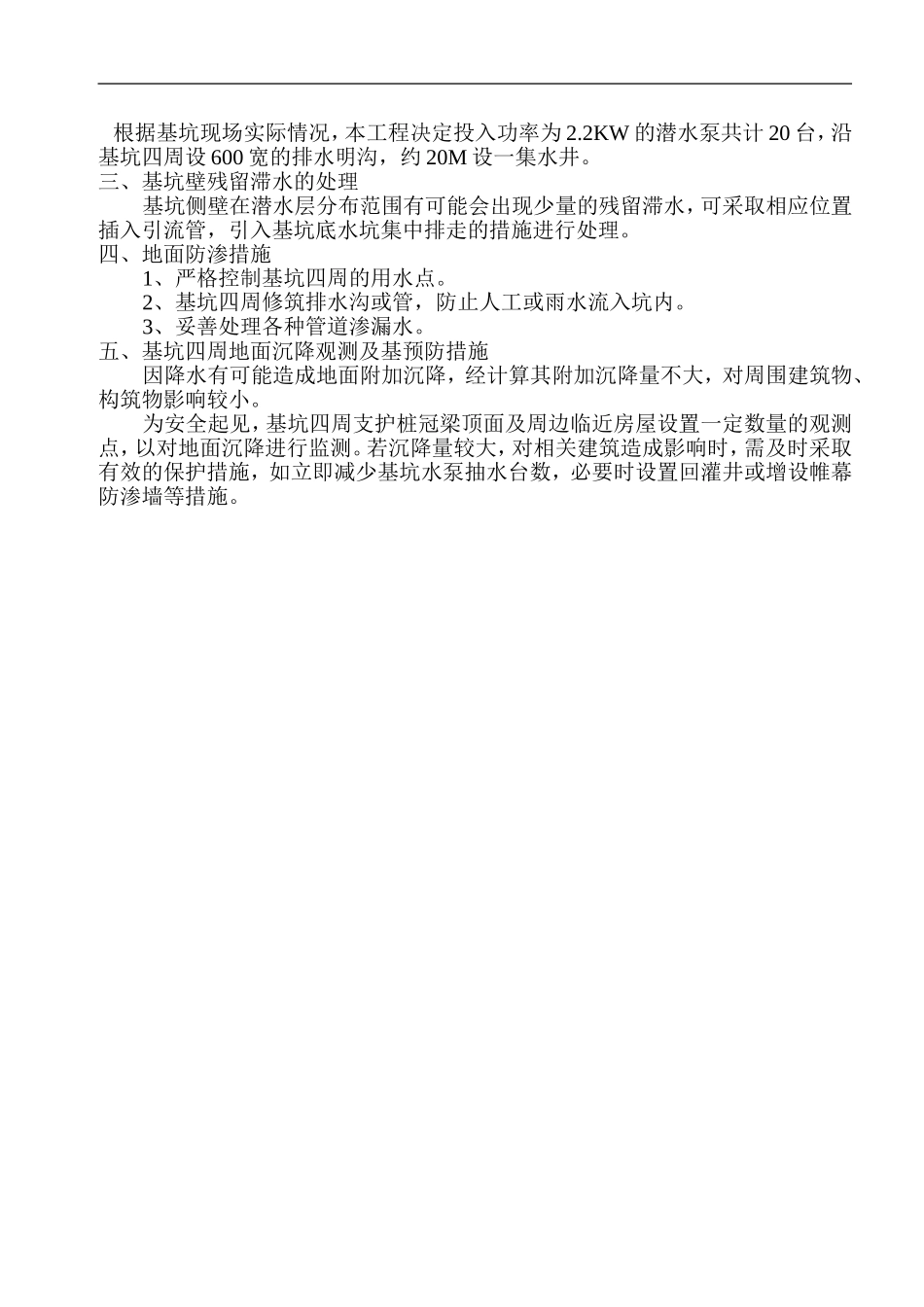

基坑抽水示意图根据基坑现场实际情况,本工程决定投入功率为2
2KW的潜水泵共计20台,沿基坑四周设600宽的排水明沟,约20M设一集水井
三、基坑壁残留滞水的处理基坑侧壁在潜水层分布范围有可能会出现少量的残留滞水,可采取相应位置
