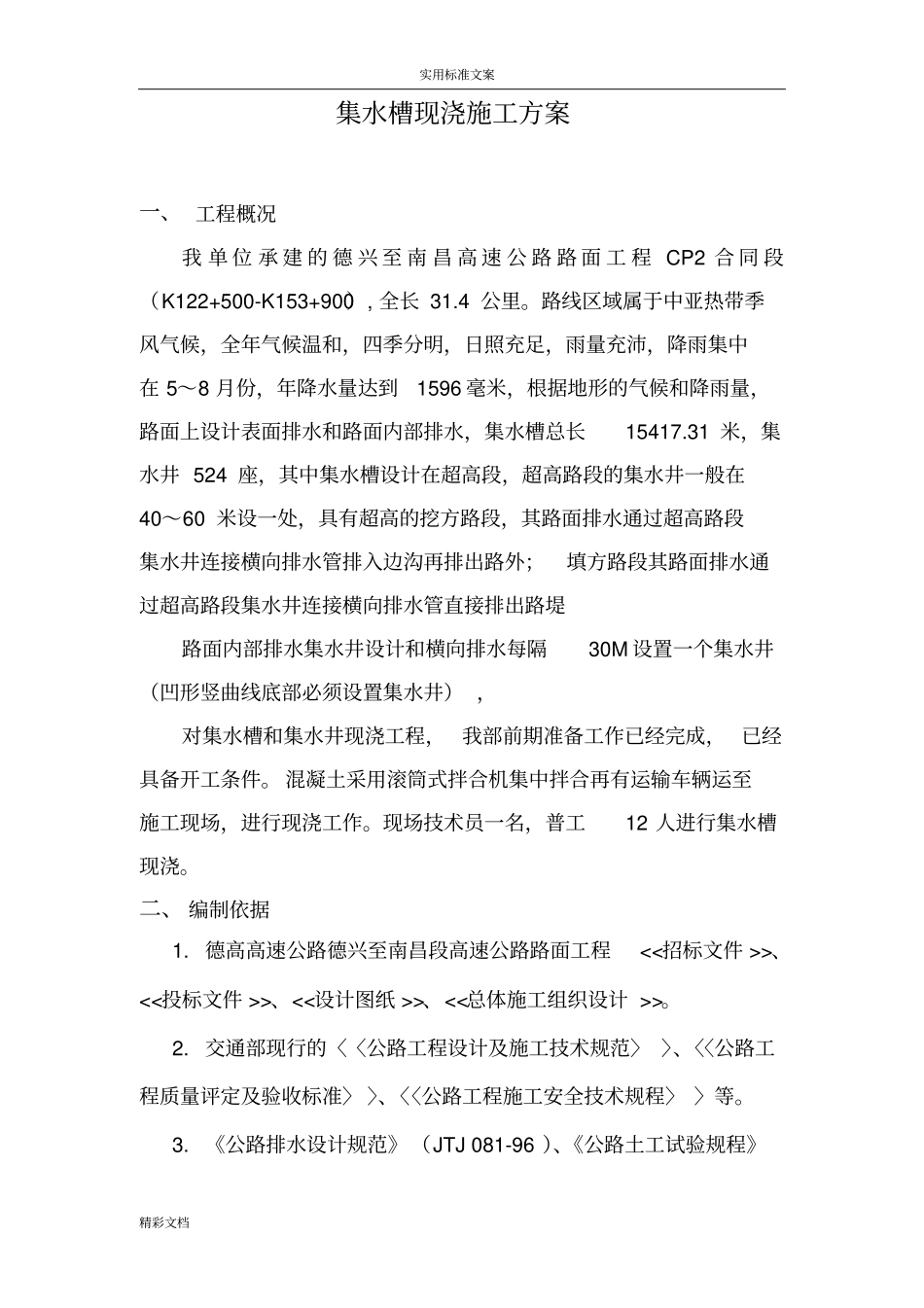

实用标准文案精彩文档江西省德兴至南昌高速公路CP2合同段集水槽︵井︶现浇开工报告(K122+500-K153+900)监理单位:江西省公路工程监理有限公司承包单位:路桥集团国际建设股份有限公司二零一零年八月一十五日实用标准文案精彩文档集水槽现浇施工方案一、工程概况我单位承建的德兴至南昌高速公路路面工程CP2合同段(K122+500-K153+900),全长31
路线区域属于中亚热带季风气候,全年气候温和,四季分明,日照充足,雨量充沛,降雨集中在5~8月份,年降水量达到1596毫米,根据地形的气候和降雨量,路面上设计表面排水和路面内部排水,集水槽总长15417
31米,集水井524座,其中集水槽设计在超高段,超高路段的集水井一般在40~60米设一处,具有超高的挖方路段,其路面排水通过超高路段集水井连接横向排水管排入边沟再排出路外;填方路段其路面排水通过超高路段集水井连接横向排水管直接排出路堤路面内部排水集水井设计和横向排水每隔30M设置一个集水井(凹形竖曲线底部必须设置集水井),对集水槽和集水井现浇工程,我部前期准备工作已经完成,已经具备开工条件
混凝土采用滚筒式拌合机集中拌合再有运输车辆运至施工现场,进行现浇工作
现场技术员一名,普工12人进行集水槽现浇
二、编制依据1
德高高速公路德兴至南昌段高速公路路面工程、、、
交通部现行的〈〈公路工程设计及施工技术规范〉〉、〈〈公路工程质量评定及验收标准〉〉、〈〈公路工程施工安全技术规程〉〉等

《公路排水设计规范》(JTJ081-96)、《公路土工试验规程》实用标准文案精彩文档(JTGE40-2007)、《公路工程水泥及水泥混凝土试验规程》(JTJE30-2005)、《公路工程集料试验规程》(JTGE42-2005)4
本公司技术装备、施工经验、管理水平以及现场调查数据
三、编制原则1
充分利用运筹理论、系统工程原理
