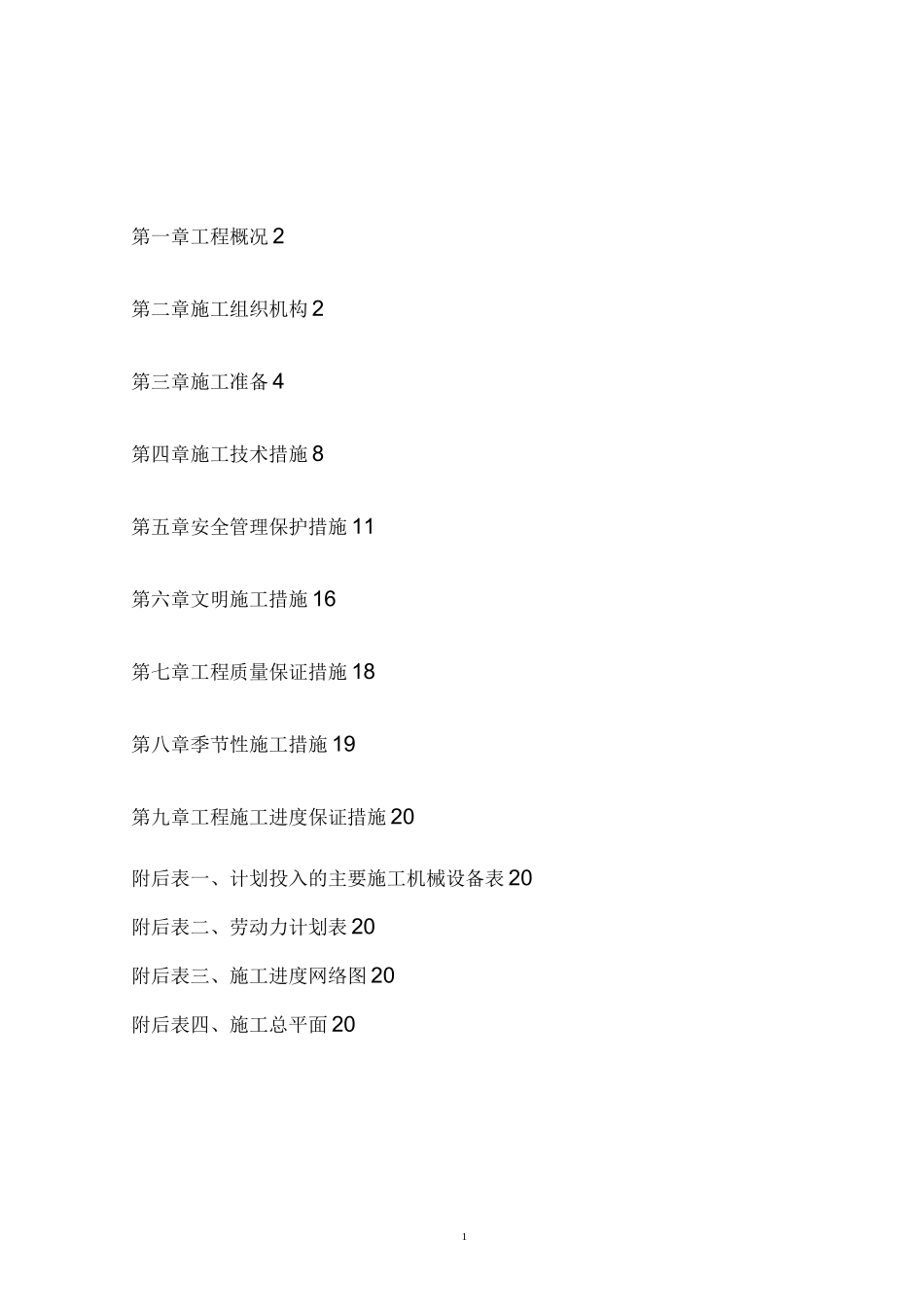

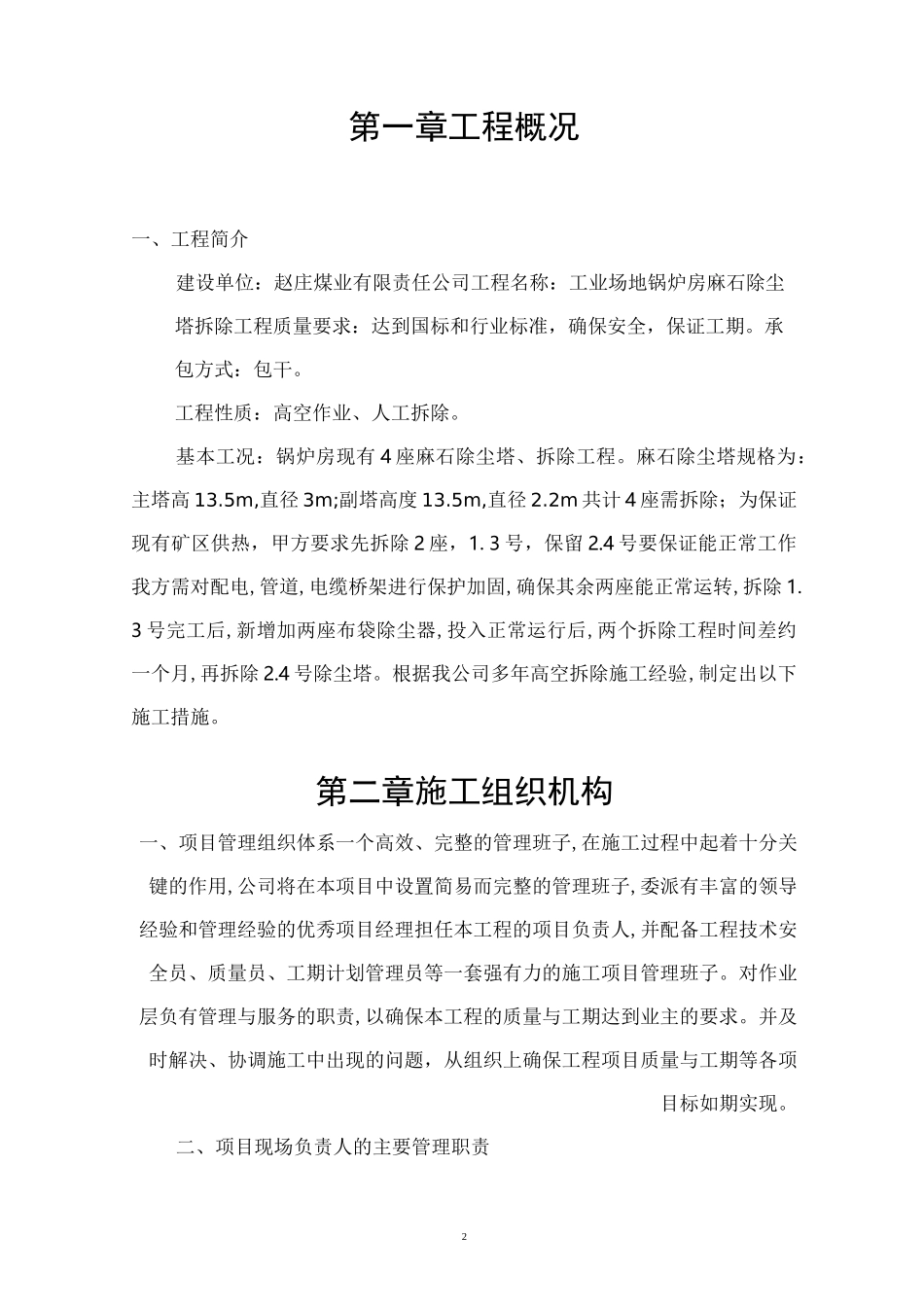

1第一章工程概况2第二章施工组织机构2第三章施工准备4第四章施工技术措施8第五章安全管理保护措施11第六章文明施工措施16第七章工程质量保证措施18第八章季节性施工措施19第九章工程施工进度保证措施20附后表一、计划投入的主要施工机械设备表20附后表二、劳动力计划表20附后表三、施工进度网络图20附后表四、施工总平面202第一章工程概况一、工程简介建设单位:赵庄煤业有限责任公司工程名称:工业场地锅炉房麻石除尘塔拆除工程质量要求:达到国标和行业标准,确保安全,保证工期
承包方式:包干
工程性质:高空作业、人工拆除
基本工况:锅炉房现有4座麻石除尘塔、拆除工程
麻石除尘塔规格为:主塔高13
5m,直径3m;副塔高度13
5m,直径2
2m共计4座需拆除;为保证现有矿区供热,甲方要求先拆除2座,1
3号,保留2
4号要保证能正常工作我方需对配电,管道,电缆桥架进行保护加固,确保其余两座能正常运转,拆除1
3号完工后,新增加两座布袋除尘器,投入正常运行后,两个拆除工程时间差约一个月,再拆除2
根据我公司多年高空拆除施工经验,制定出以下施工措施
第二章施工组织机构一、项目管理组织体系一个高效、完整的管理班子,在施工过程中起着十分关键的作用,公司将在本项目中设置简易而完整的管理班子,委派有丰富的领导经验和管理经验的优秀项目经理担任本工程的项目负责人,并配备工程技术安全员、质量员、工期计划管理员等一套强有力的施工项目管理班子
对作业层负有管理与服务的职责,以确保本工程的质量与工期达到业主的要求
并及时解决、协调施工中出现的问题,从组织上确保工程项目质量与工期等各项目标如期实现

二、项目现场负责人的主要管理职责31项目经理A全面负责管理本项目的施工运行,确保项目按合同要求履行
B决定项目资源配备,明确管理职能
确定项目质量方针、目标
并保证质量方针和目标协调,采取必要的组织、管
