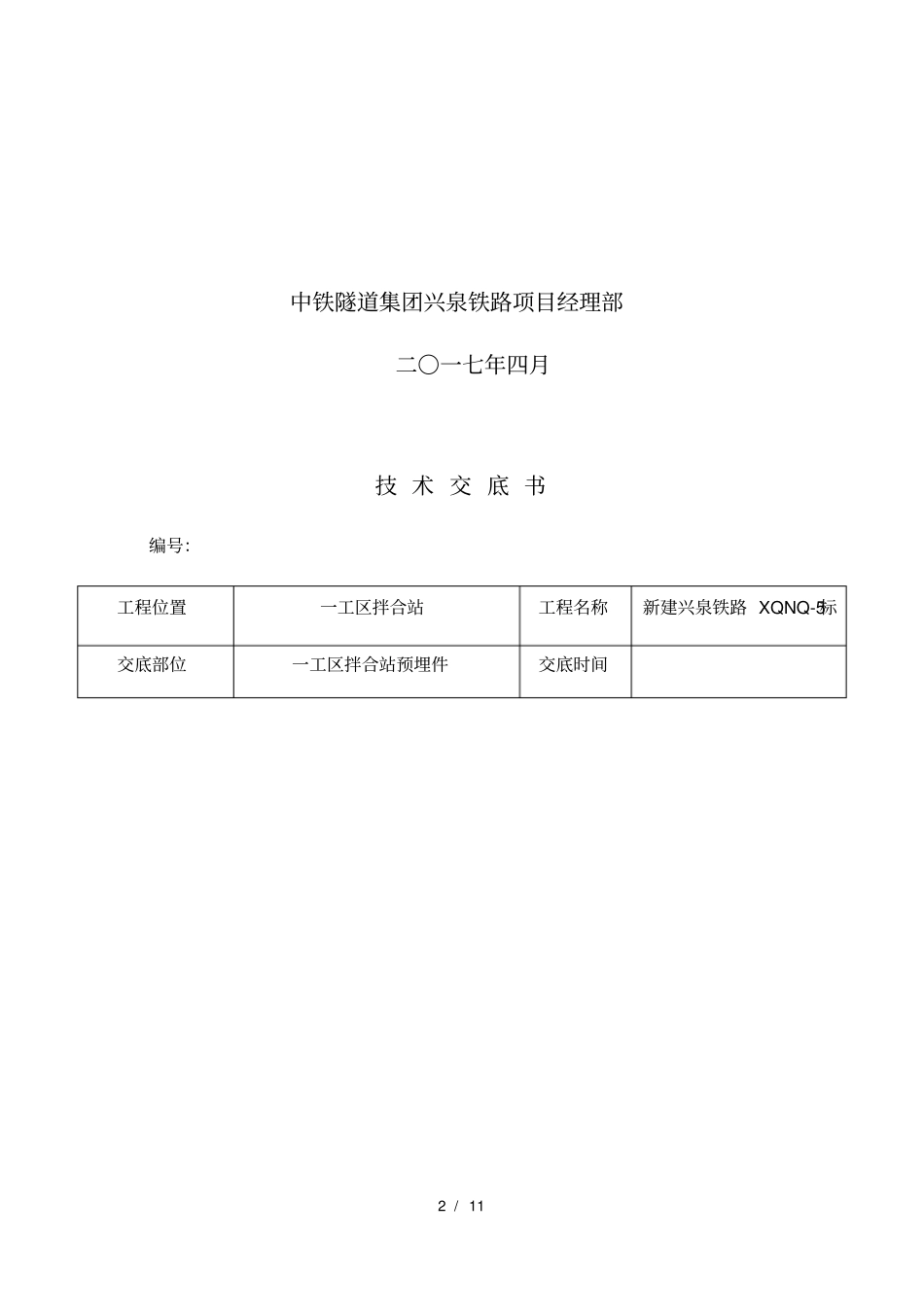

1/11新建兴泉铁路兴国至泉州段XQNQ-5标1号拌合站预埋件安装及混凝土施工技术交底编制:审核:批准:2/11中铁隧道集团兴泉铁路项目经理部二〇一七年四月技术交底书编号:工程位置一工区拌合站工程名称新建兴泉铁路XQNQ-5标交底部位一工区拌合站预埋件交底时间3/11一、设计情况1、一工区拌合站配料机支腿预埋件顶面标高2
4,预埋钢板40*40cm共20件;40*60cm共4件,预埋钢板位置如图所示2、配料机支腿预埋钢板采用预留70cm单墩支模,四周10cm混凝土保护层,采用C25混凝土浇筑,如图所示
二、施工工艺测量放线基坑开挖基坑夯实测量放线预埋件安装数据核实混凝土浇筑单墩支模混凝土浇筑三、施工方法1、测量放线由测量组放出配料机支腿预埋件基础开挖位置及基础标高352
82、基坑开挖按照测量基坑边线开挖
3、基坑夯实基坑开挖完成清理完基底虚渣并用夯机夯实
4、测量放线测量组放样预埋件位置5、安装预埋件4/11严格按照测量放样数据安装,焊接牢固,标高354
26、数据核实由技术人员现场核实预埋件安装尺寸、标高7、混凝土浇筑(1)采用C25混凝土,浇筑混凝土时一次浇筑
(2)使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实
振捣时,振捣棒不得触及钢筋和模板
(3)浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽量缩短
8、单墩支模模板采用木模,模板高度70cm,预留10cm混凝土保护层,以保证内净空尺寸满足设计要求
模板安装必须稳固牢靠,接缝严密,不得漏浆
模板与混凝土的接触面必须清理干净并涂刷隔离剂
浇筑混凝土前,模型内的积水和杂物应清理干净
模板安装完毕后,应对其平面位置、顶部标高、及纵横向稳定性进行检查,检查合格后方可浇筑混凝土
四、质量保证措施1、预埋件标高安装误差±1cm
2、基础虚渣清理干净且夯实
3、基础混凝土浇筑厚度必须满
