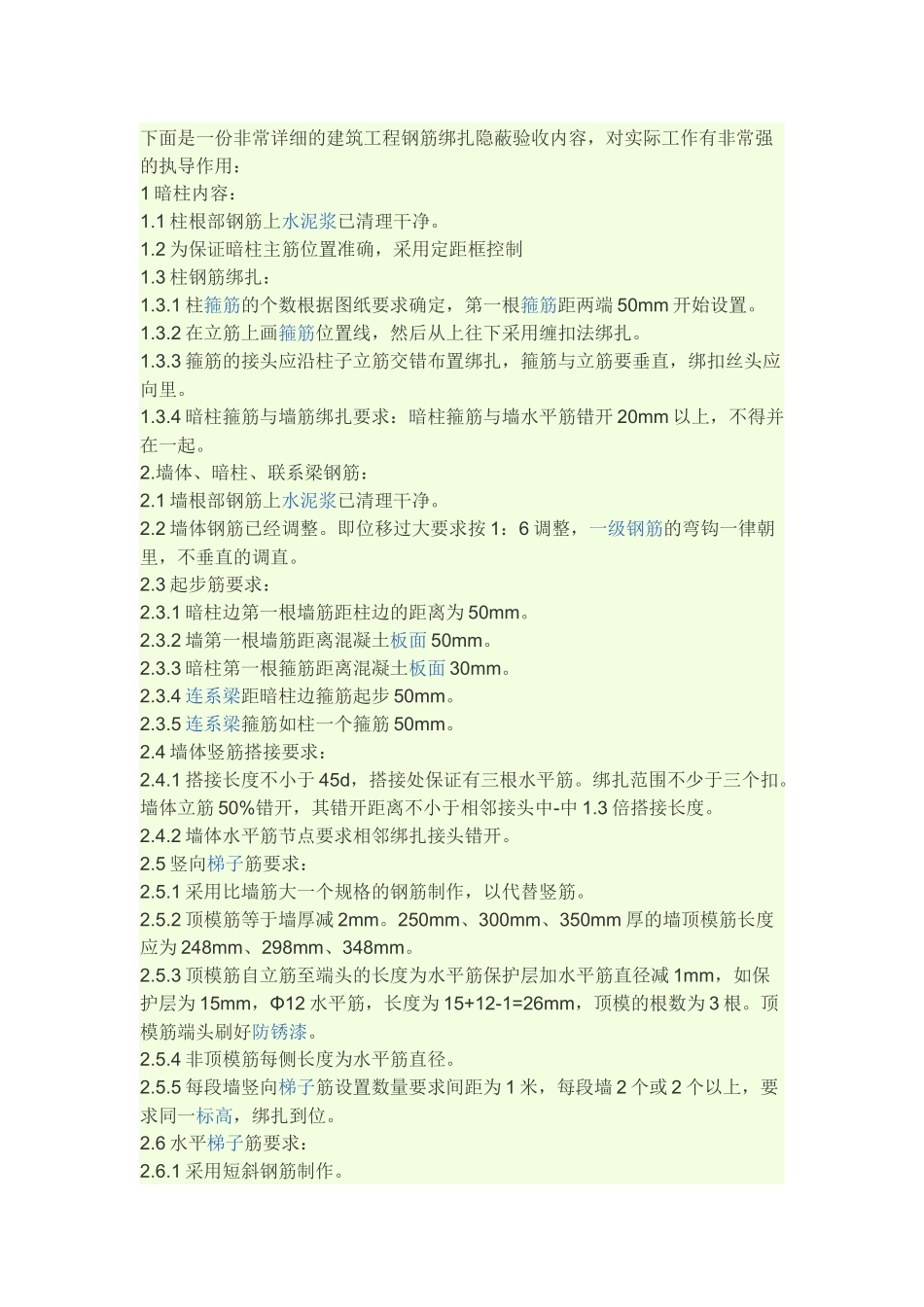

下面是一份非常详细的建筑工程钢筋绑扎隐蔽验收内容,对实际工作有非常强的执导作用:1暗柱内容:1
1柱根部钢筋上水泥浆已清理干净
2为保证暗柱主筋位置准确,采用定距框控制1
3柱钢筋绑扎:1
1柱箍筋的个数根据图纸要求确定,第一根箍筋距两端50mm开始设置
2在立筋上画箍筋位置线,然后从上往下采用缠扣法绑扎
3箍筋的接头应沿柱子立筋交错布置绑扎,箍筋与立筋要垂直,绑扣丝头应向里
4暗柱箍筋与墙筋绑扎要求:暗柱箍筋与墙水平筋错开20mm以上,不得并在一起
墙体、暗柱、联系梁钢筋:2
1墙根部钢筋上水泥浆已清理干净
2墙体钢筋已经调整
即位移过大要求按1:6调整,一级钢筋的弯钩一律朝里,不垂直的调直
3起步筋要求:2
1暗柱边第一根墙筋距柱边的距离为50mm
2墙第一根墙筋距离混凝土板面50mm
3暗柱第一根箍筋距离混凝土板面30mm
4连系梁距暗柱边箍筋起步50mm
5连系梁箍筋如柱一个箍筋50mm
4墙体竖筋搭接要求:2
1搭接长度不小于45d,搭接处保证有三根水平筋
绑扎范围不少于三个扣
墙体立筋50%错开,其错开距离不小于相邻接头中-中1
3倍搭接长度
2墙体水平筋节点要求相邻绑扎接头错开
5竖向梯子筋要求:2
1采用比墙筋大一个规格的钢筋制作,以代替竖筋
2顶模筋等于墙厚减2mm
250mm、300mm、350mm厚的墙顶模筋长度应为248mm、298mm、348mm
3顶模筋自立筋至端头的长度为水平筋保护层加水平筋直径减1mm,如保护层为15mm,Φ12水平筋,长度为15+12-1=26mm,顶模的根数为3根
顶模筋端头刷好防锈漆
4非顶模筋每侧长度为水平筋直径
5每段墙竖向梯子筋设置数量要求间距为1米,每段墙2个或2个以上,要求同一
