材料进场计划及保障措施第一节工程材料投入计划本工程的主要材料为混凝土、钢筋、砌体、石粉,其中混凝土工程量约114261m³、钢筋工程量约为13747t、砌体工程量约为14188
51m³、石粉工程量约38857
82m³(含道路20133

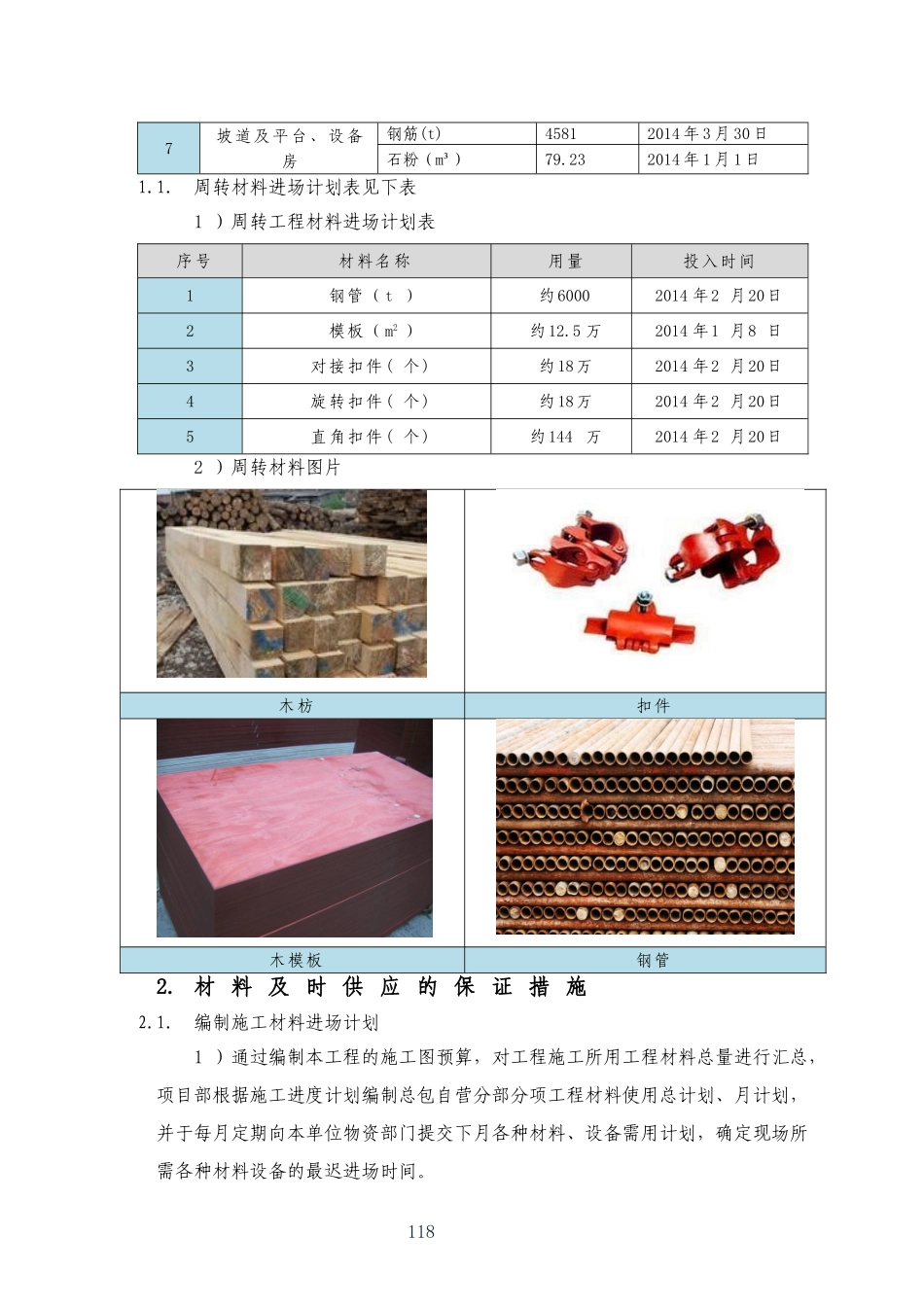

周转材料主要为模板、钢管及扣件等,其中模板展开面积约为367838m2、钢管投入总量约为6000t、扣件投入总量约为180万个,模板可相应拼装周转,即能满足流水施工进度要求
木枋主要用做模板背楞,采用截面为50×100mm的木枋,按模板背楞间距300mm计算,每平米模板配0
03m³木枋,整个工程约需用木枋4000m³1

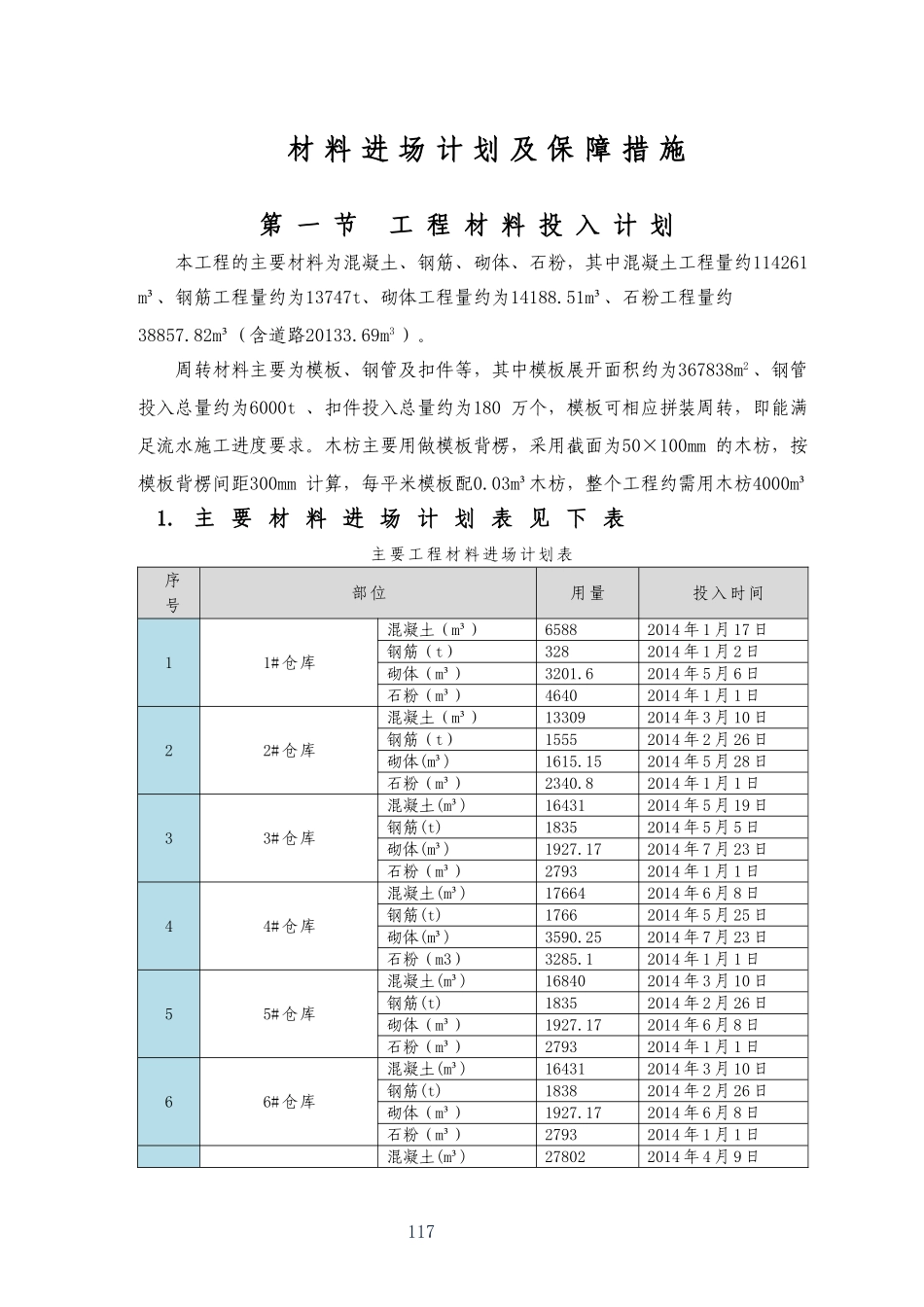

主要材料进场计划表见下表主要工程材料进场计划表序号部位用量投入时间11#仓库混凝土(m³)65882014年1月17日钢筋(t)3282014年1月2日砌体(m³)3201
62014年5月6日石粉(m³)46402014年1月1日22#仓库混凝土(m³)133092014年3月10日钢筋(t)15552014年2月26日砌体(m³)1615
152014年5月28日石粉(m³)2340
82014年1月1日33#仓库混凝土(m³)164312014年5月19日钢筋(t)18352014年5月5日砌体(m³)1927
172014年7月23日石粉(m³)27932014年1月1日44#仓库混凝土(m³)176642014年6月8日钢筋(t)17662014年5月25日砌体(m³)3590
252014年7月23日石粉(m3)3285
12014年1月1日55#仓库混凝土(m³)168402014年3月10日钢筋(t)18352014年2月26日砌体(m³)1927
172014年6月8日石粉(m³)27932014年1月1日66#仓库混凝土(m³)164312014年3月10日钢筋(t)18382014年2月
