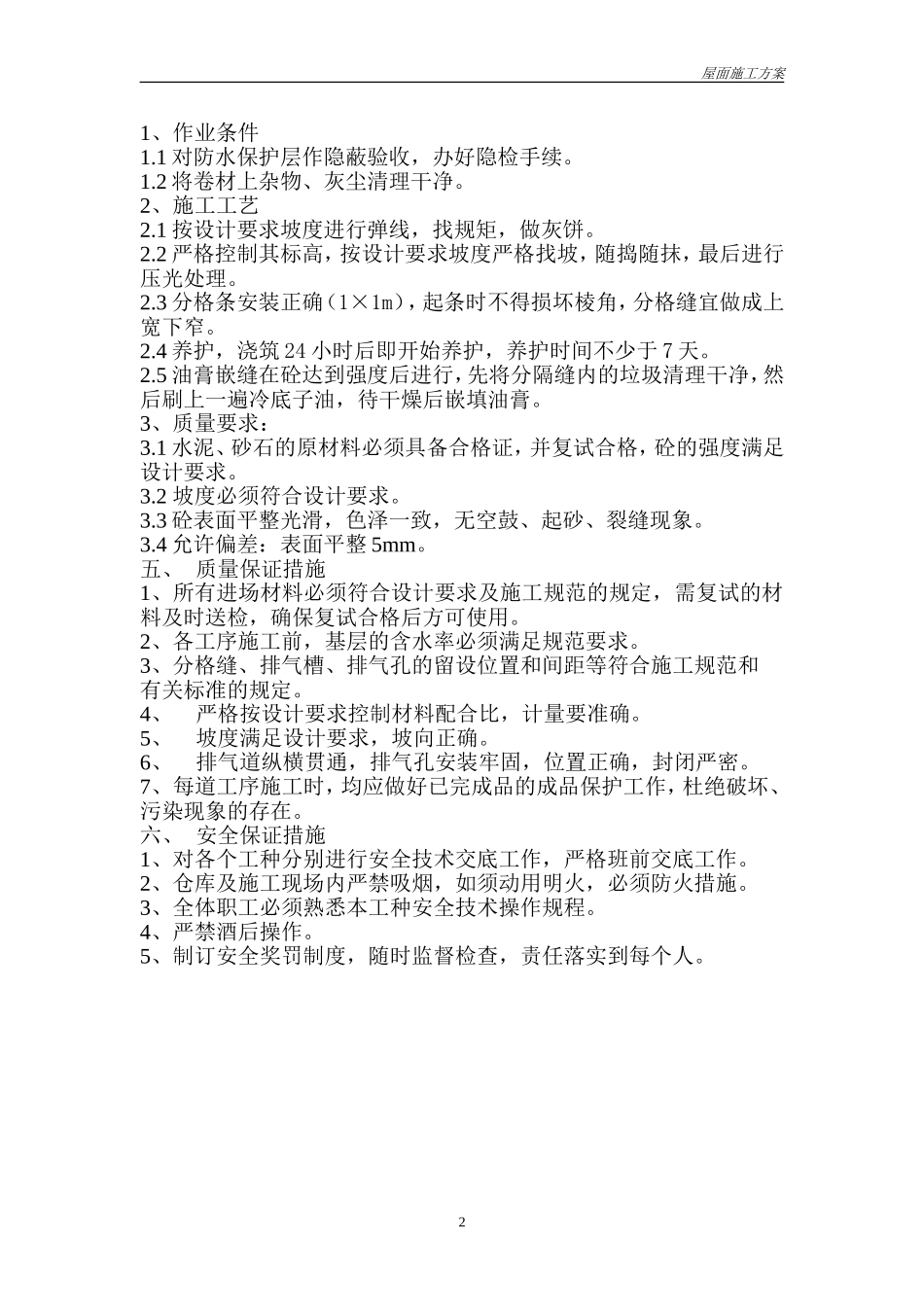

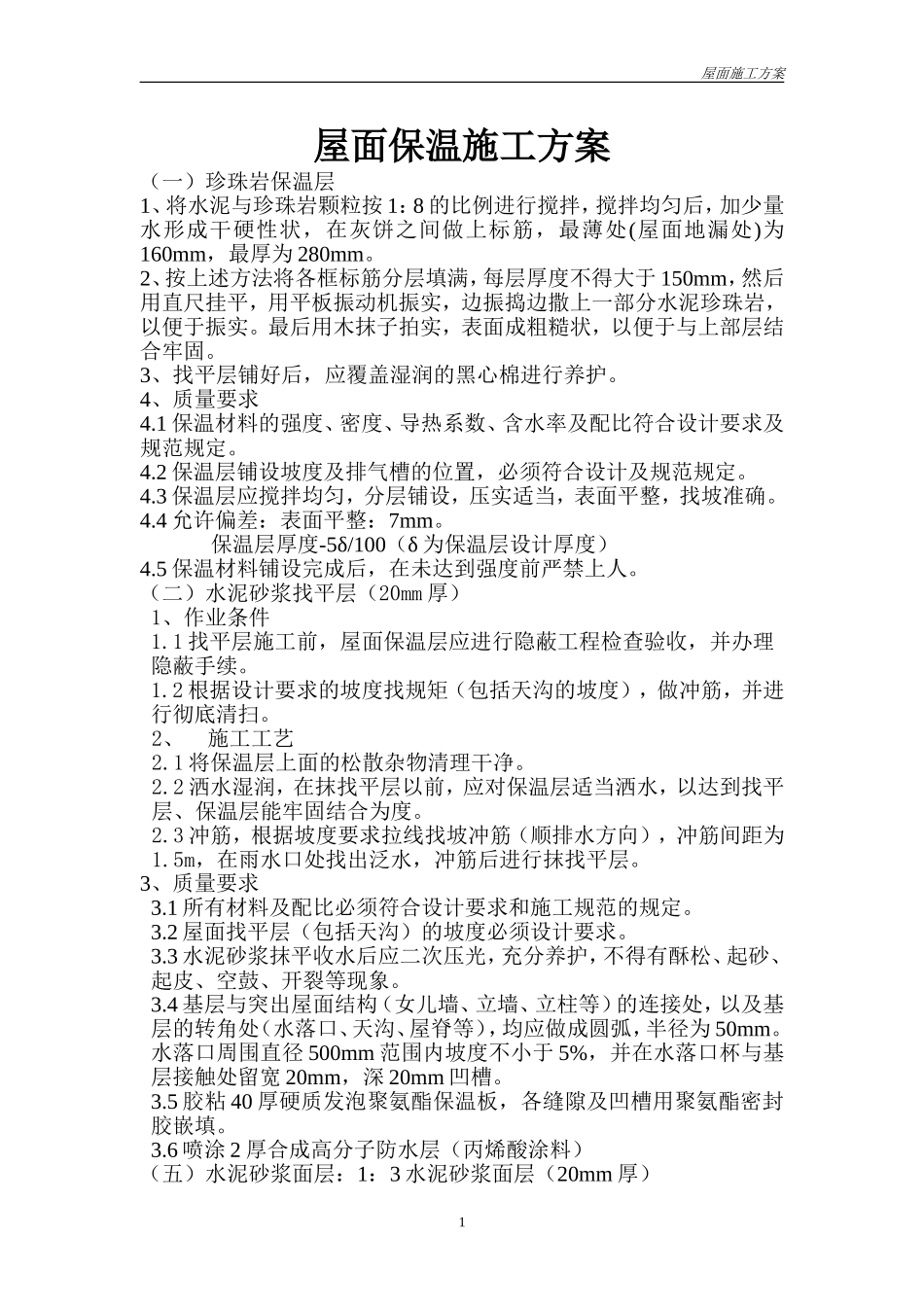

屋面施工方案屋面保温施工方案(一)珍珠岩保温层1、将水泥与珍珠岩颗粒按1:8的比例进行搅拌,搅拌均匀后,加少量水形成干硬性状,在灰饼之间做上标筋,最薄处(屋面地漏处)为160mm,最厚为280mm
2、按上述方法将各框标筋分层填满,每层厚度不得大于150mm,然后用直尺挂平,用平板振动机振实,边振捣边撒上一部分水泥珍珠岩,以便于振实
最后用木抹子拍实,表面成粗糙状,以便于与上部层结合牢固
3、找平层铺好后,应覆盖湿润的黑心棉进行养护
4、质量要求4
1保温材料的强度、密度、导热系数、含水率及配比符合设计要求及规范规定
2保温层铺设坡度及排气槽的位置,必须符合设计及规范规定
3保温层应搅拌均匀,分层铺设,压实适当,表面平整,找坡准确
4允许偏差:表面平整:7mm
保温层厚度-5δ/100(δ为保温层设计厚度)4
5保温材料铺设完成后,在未达到强度前严禁上人
(二)水泥砂浆找平层(20mm厚)1、作业条件1
1找平层施工前,屋面保温层应进行隐蔽工程检查验收,并办理隐蔽手续
2根据设计要求的坡度找规矩(包括天沟的坡度),做冲筋,并进行彻底清扫
2、施工工艺2
1将保温层上面的松散杂物清理干净
2洒水湿润,在抹找平层以前,应对保温层适当洒水,以达到找平层、保温层能牢固结合为度
3冲筋,根据坡度要求拉线找坡冲筋(顺排水方向),冲筋间距为1
5m,在雨水口处找出泛水,冲筋后进行抹找平层
3、质量要求3
1所有材料及配比必须符合设计要求和施工规范的规定
2屋面找平层(包括天沟)的坡度必须设计要求
3水泥砂浆抹平收水后应二次压光,充分养护,不得有酥松、起砂、起皮、空鼓、开裂等现象
4基层与突出屋面结构(女儿墙、立墙、立柱等)的连接处,以及基层的转角处(水落口、天沟、屋脊等),均应做成圆弧,半径为50mm
水落口周围直径500mm范围内坡度不小于5%,并在
