一、施工组织设计(1)施工技术方案及措施1
1工程概况工程名称贵州经济技术开发区122号道路工程建设地点本项目位于贵州经济技术开发区大冲工业片区建设内容及规模经开122号道路位于大冲工业片区,建成后将完善园区交通路网,提高片区的通行能力,形成更加合理的交通格局,促进片区与外界的交流,为片区发展提供交通保证
建安工程费约为1140万元
承包方式施工总承包工期及质量要求工期要求:180日历天(含雨季、节假日)质量要求:执行国家现行相关技术标准及验收规定,一次验收合格
招标范围贵州经济技术开发区122号道路工程施工,施工图设计中的全部内容,包括:道路工程、排水工程、交通工程、绿化工程、电气工程等全部内容,具体以工程量清单及施工图纸为准

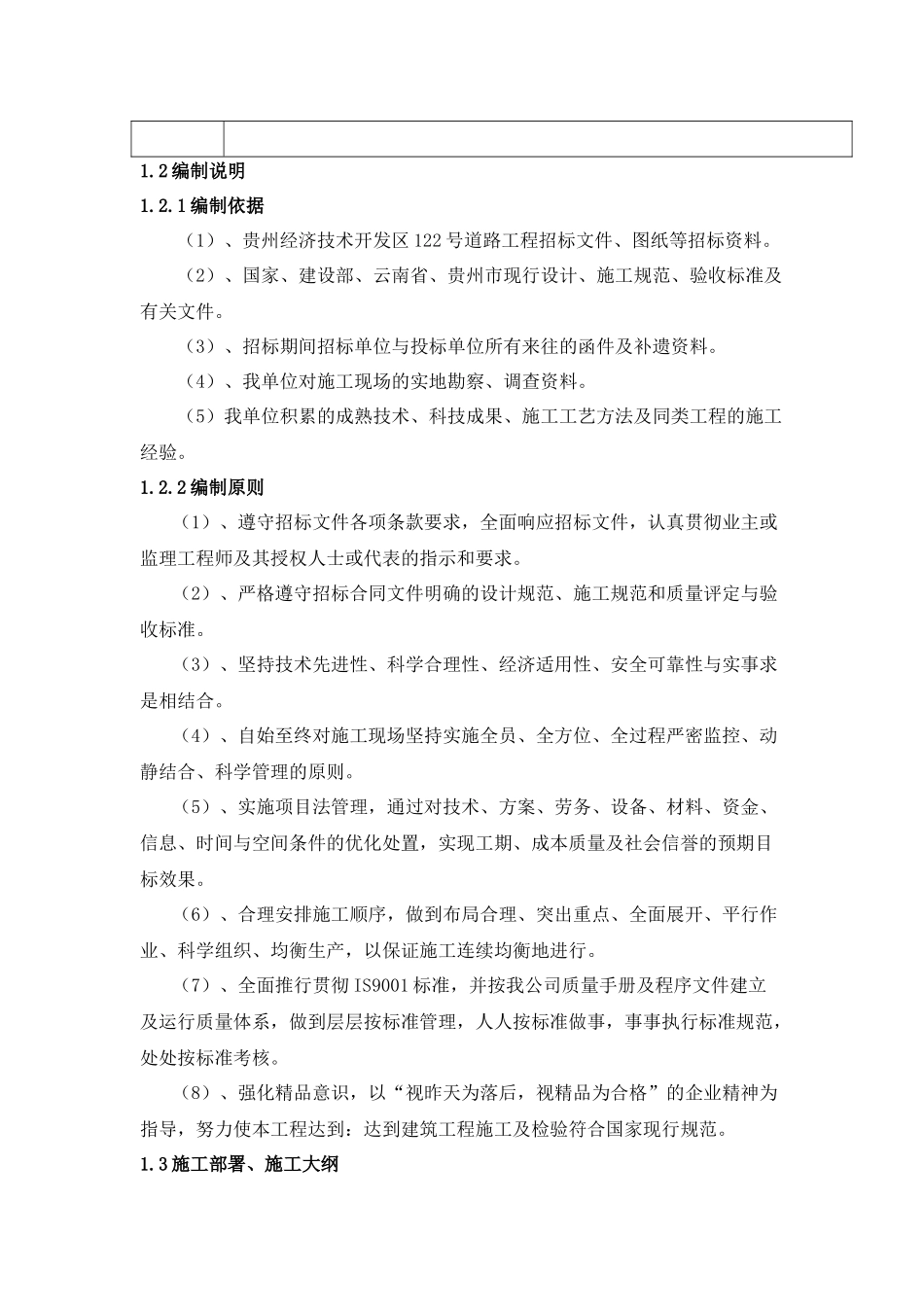

2编制说明1
1编制依据(1)、贵州经济技术开发区122号道路工程招标文件、图纸等招标资料
(2)、国家、建设部、云南省、贵州市现行设计、施工规范、验收标准及有关文件
(3)、招标期间招标单位与投标单位所有来往的函件及补遗资料
(4)、我单位对施工现场的实地勘察、调查资料
(5)我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验
2编制原则(1)、遵守招标文件各项条款要求,全面响应招标文件,认真贯彻业主或监理工程师及其授权人士或代表的指示和要求
(2)、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准
(3)、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合
(4)、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则
(5)、实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本质量及社会信誉的预期目标效果

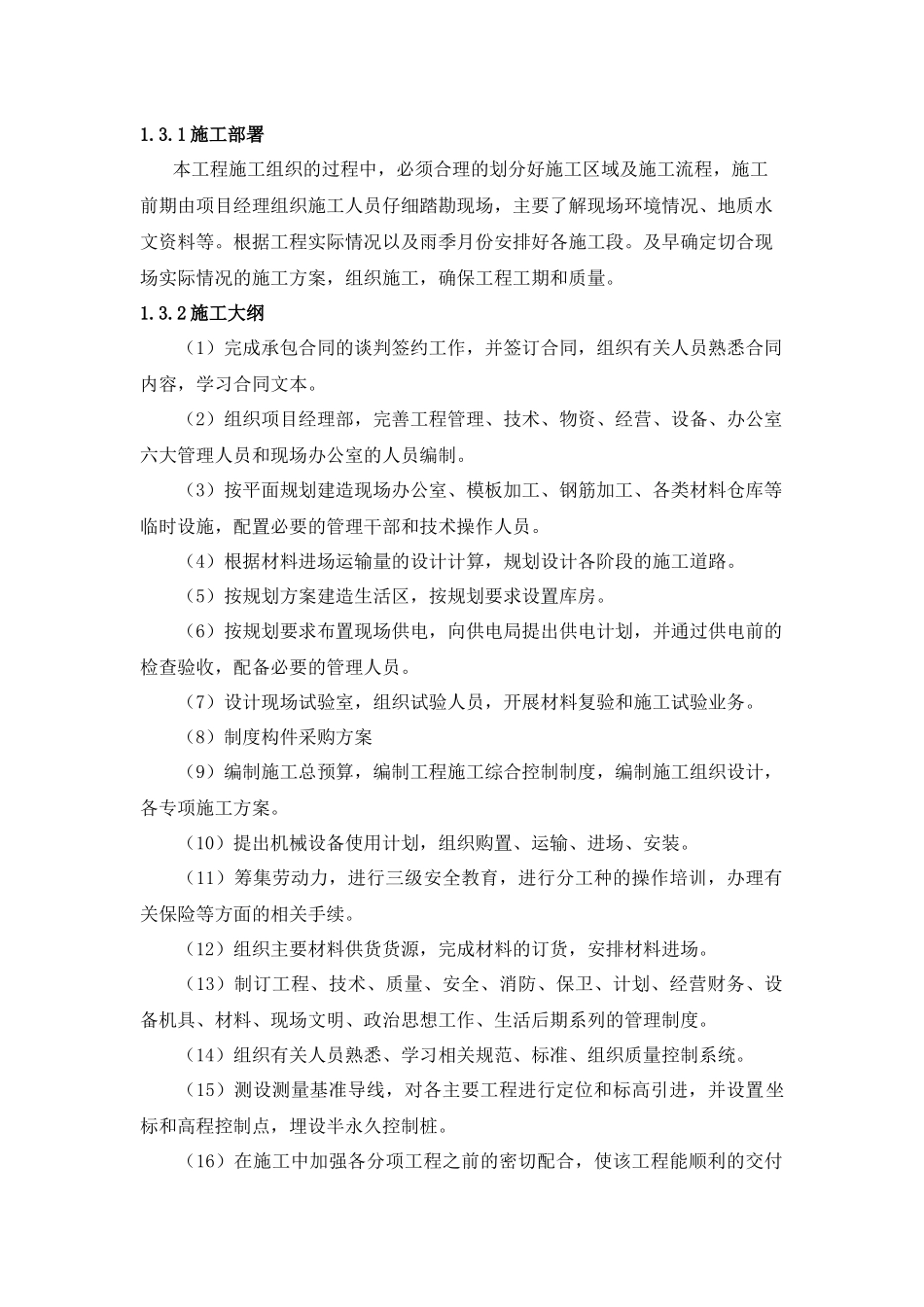

(6)、合理安排施工顺序,做到布局合理、突出重点、全面展开、平行作业、科学组织、均衡生产,以保证施工
