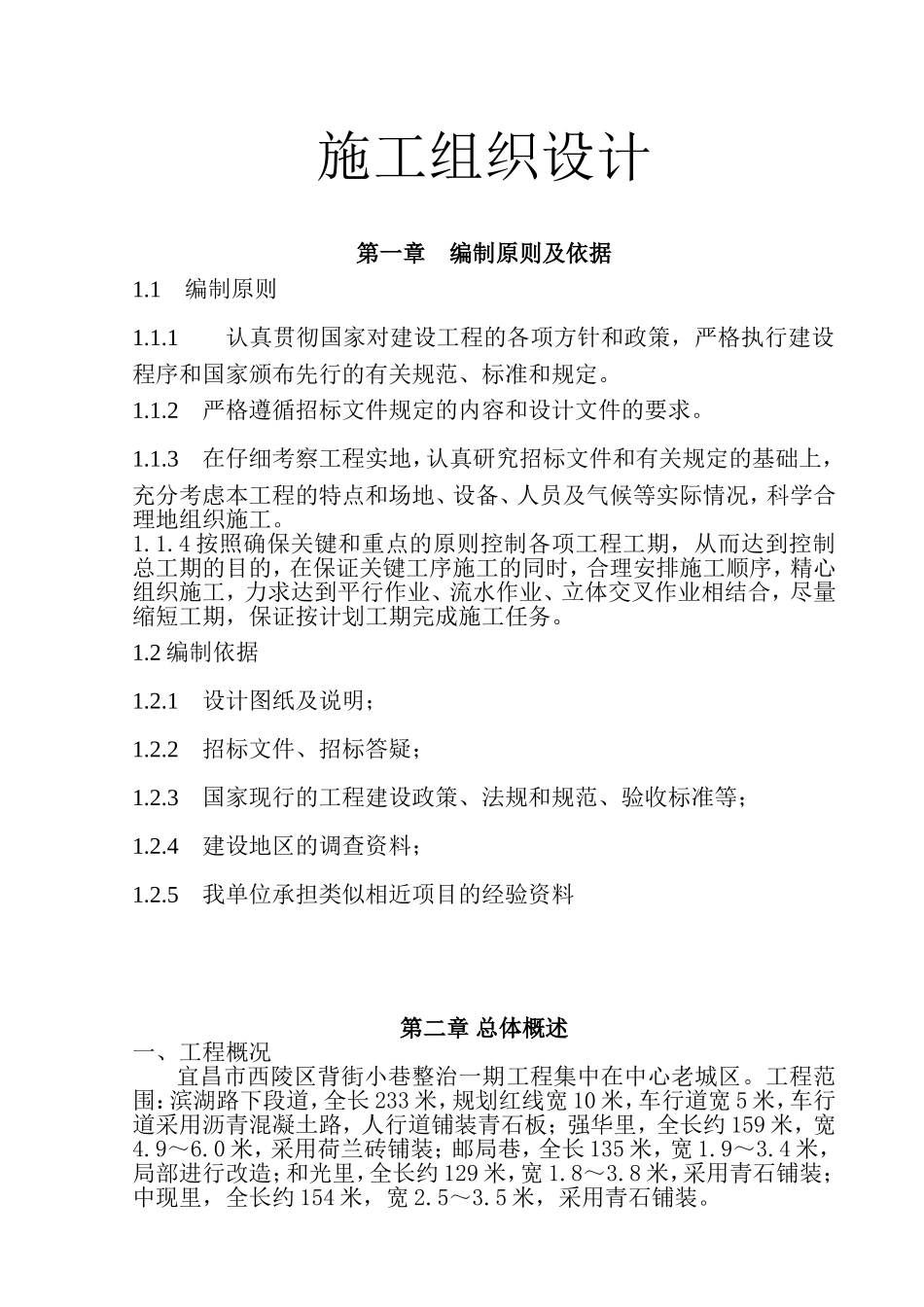

施工组织设计第一章编制原则及依据1
1编制原则1
1认真贯彻国家对建设工程的各项方针和政策,严格执行建设程序和国家颁布先行的有关规范、标准和规定
2严格遵循招标文件规定的内容和设计文件的要求
3在仔细考察工程实地,认真研究招标文件和有关规定的基础上,充分考虑本工程的特点和场地、设备、人员及气候等实际情况,科学合理地组织施工
4按照确保关键和重点的原则控制各项工程工期,从而达到控制总工期的目的,在保证关键工序施工的同时,合理安排施工顺序,精心组织施工,力求达到平行作业、流水作业、立体交叉作业相结合,尽量缩短工期,保证按计划工期完成施工任务
2编制依据1
1设计图纸及说明;1
2招标文件、招标答疑;1
3国家现行的工程建设政策、法规和规范、验收标准等;1
4建设地区的调查资料;1
5我单位承担类似相近项目的经验资料第二章总体概述一、工程概况宜昌市西陵区背街小巷整治一期工程集中在中心老城区
工程范围:滨湖路下段道,全长233米,规划红线宽10米,车行道宽5米,车行道采用沥青混凝土路,人行道铺装青石板;强华里,全长约159米,宽4
0米,采用荷兰砖铺装;邮局巷,全长135米,宽1
4米,局部进行改造;和光里,全长约129米,宽1
8米,采用青石铺装;中现里,全长约154米,宽2
5米,采用青石铺装

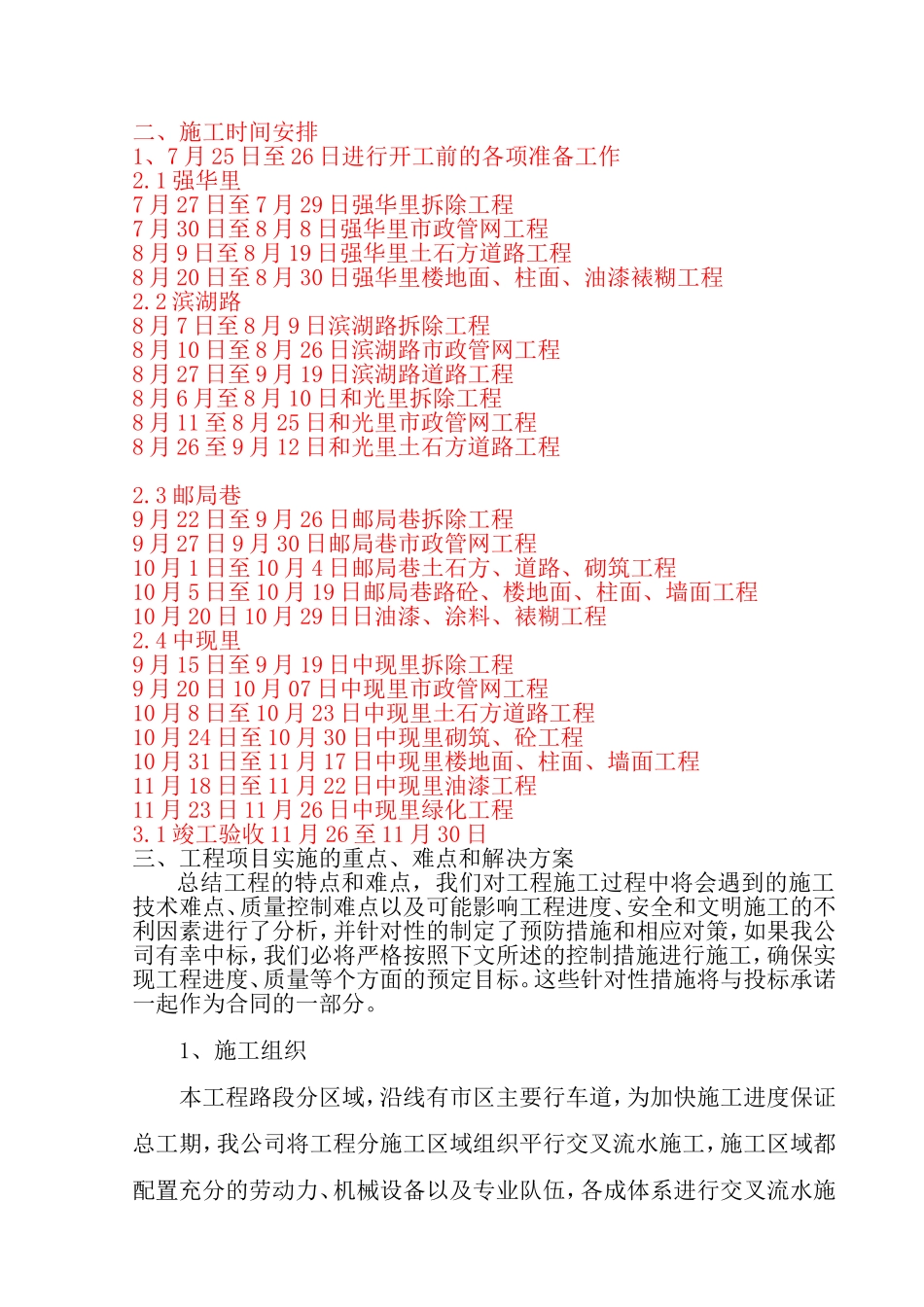

二、施工时间安排1、7月25日至26日进行开工前的各项准备工作2
1强华里7月27日至7月29日强华里拆除工程7月30日至8月8日强华里市政管网工程8月9日至8月19日强华里土石方道路工程8月20日至8月30日强华里楼地面、柱面、油漆裱糊工程2

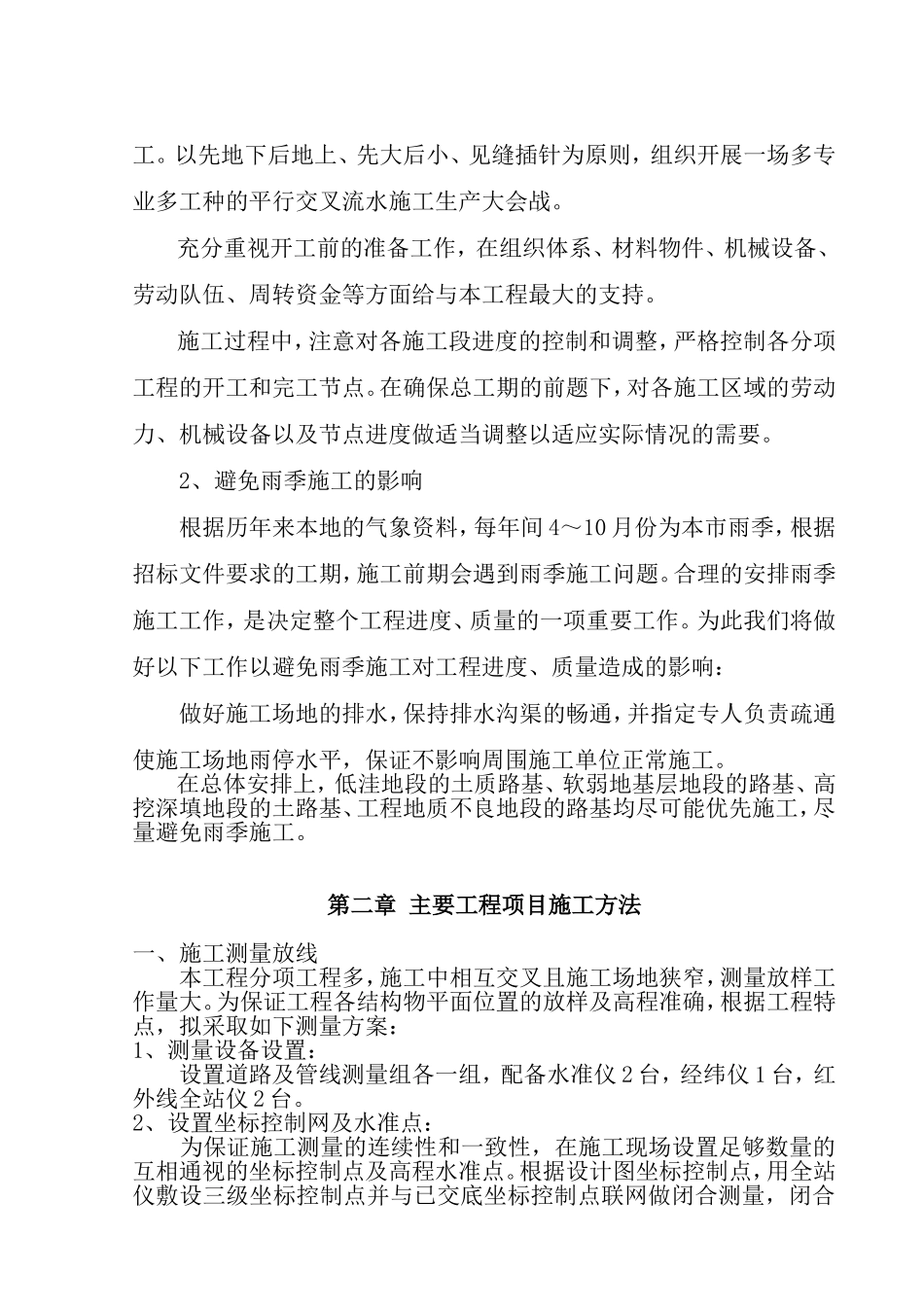

2滨湖路8月7日至8月9日滨湖路拆除工程8月10日至8月26日滨湖路市政管网工程8月27日至9月19日滨湖路道路工程8月6月至8月10日和光里拆除工程8月11至8
