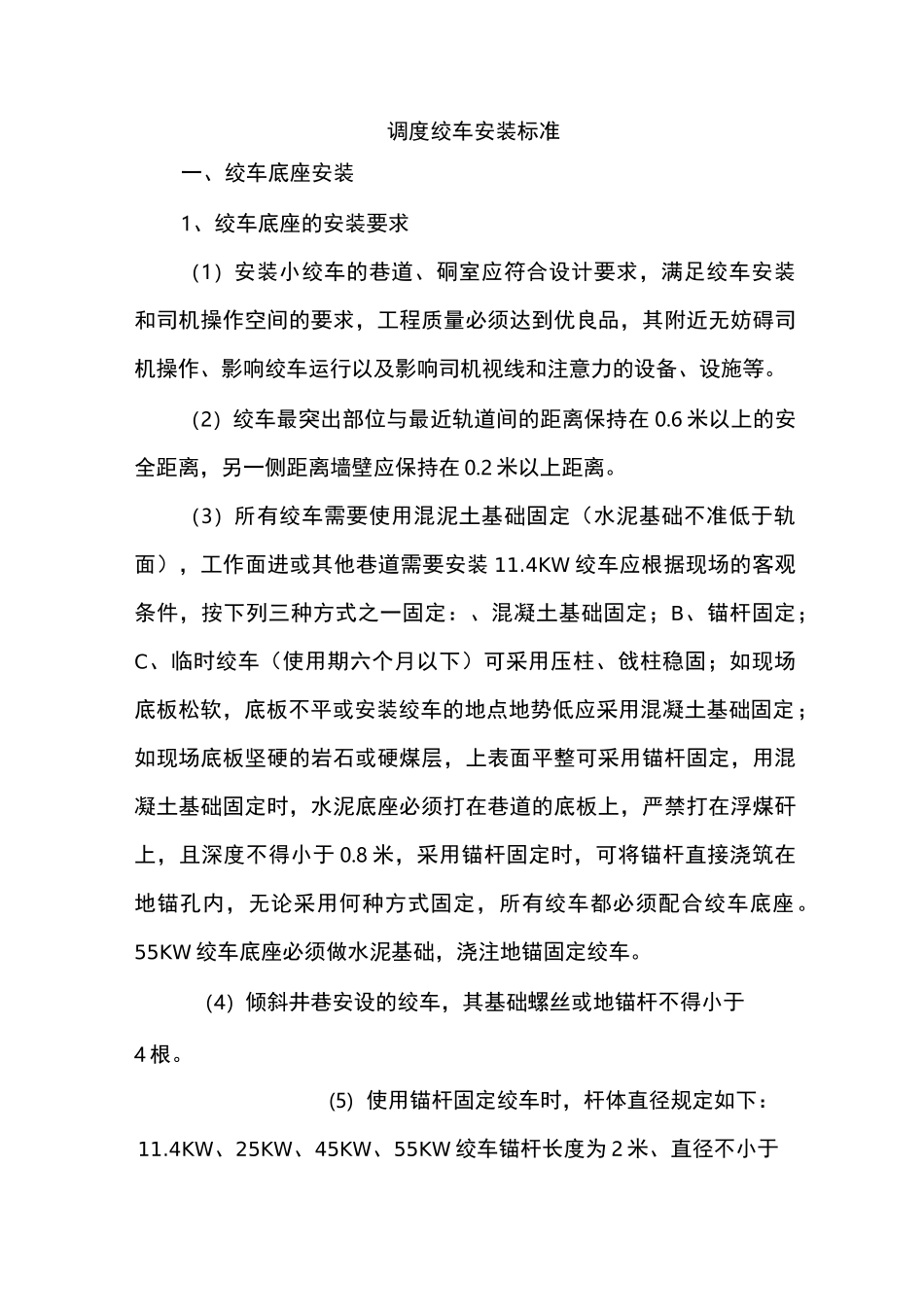

调度绞车安装标准一、绞车底座安装1、绞车底座的安装要求(1)安装小绞车的巷道、硐室应符合设计要求,满足绞车安装和司机操作空间的要求,工程质量必须达到优良品,其附近无妨碍司机操作、影响绞车运行以及影响司机视线和注意力的设备、设施等
(2)绞车最突出部位与最近轨道间的距离保持在0
6米以上的安全距离,另一侧距离墙壁应保持在0
2米以上距离
(3)所有绞车需要使用混泥土基础固定(水泥基础不准低于轨面),工作面进或其他巷道需要安装11
4KW绞车应根据现场的客观条件,按下列三种方式之一固定:、混凝土基础固定;B、锚杆固定;C、临时绞车(使用期六个月以下)可采用压柱、戗柱稳固;如现场底板松软,底板不平或安装绞车的地点地势低应采用混凝土基础固定;如现场底板坚硬的岩石或硬煤层,上表面平整可采用锚杆固定,用混凝土基础固定时,水泥底座必须打在巷道的底板上,严禁打在浮煤矸上,且深度不得小于0
8米,采用锚杆固定时,可将锚杆直接浇筑在地锚孔内,无论采用何种方式固定,所有绞车都必须配合绞车底座
55KW绞车底座必须做水泥基础,浇注地锚固定绞车
(4)倾斜井巷安设的绞车,其基础螺丝或地锚杆不得小于4根
(5)使用锚杆固定绞车时,杆体直径规定如下:11
4KW、25KW、45KW、55KW绞车锚杆长度为2米、直径不小于20mm

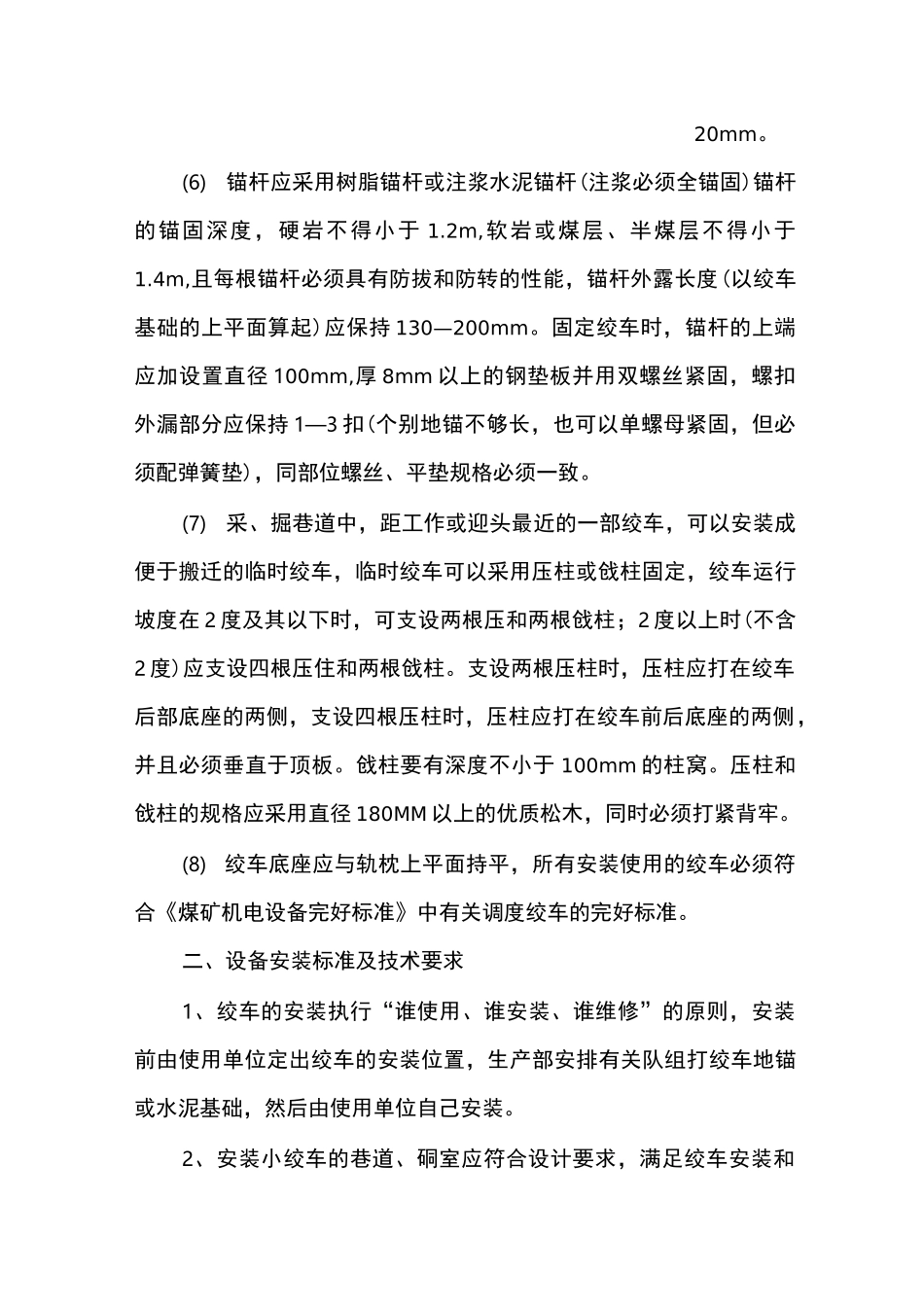

(6)锚杆应采用树脂锚杆或注浆水泥锚杆(注浆必须全锚固)锚杆的锚固深度,硬岩不得小于1
2m,软岩或煤层、半煤层不得小于1
4m,且每根锚杆必须具有防拔和防转的性能,锚杆外露长度(以绞车基础的上平面算起)应保持130—200mm
固定绞车时,锚杆的上端应加设置直径100mm,厚8mm以上的钢垫板并用双螺丝紧固,螺扣外漏部分应保持1—3扣(个别地锚不够长,也可以单螺母紧固,但必须配弹簧垫),同部位螺丝、平垫规格必须一致

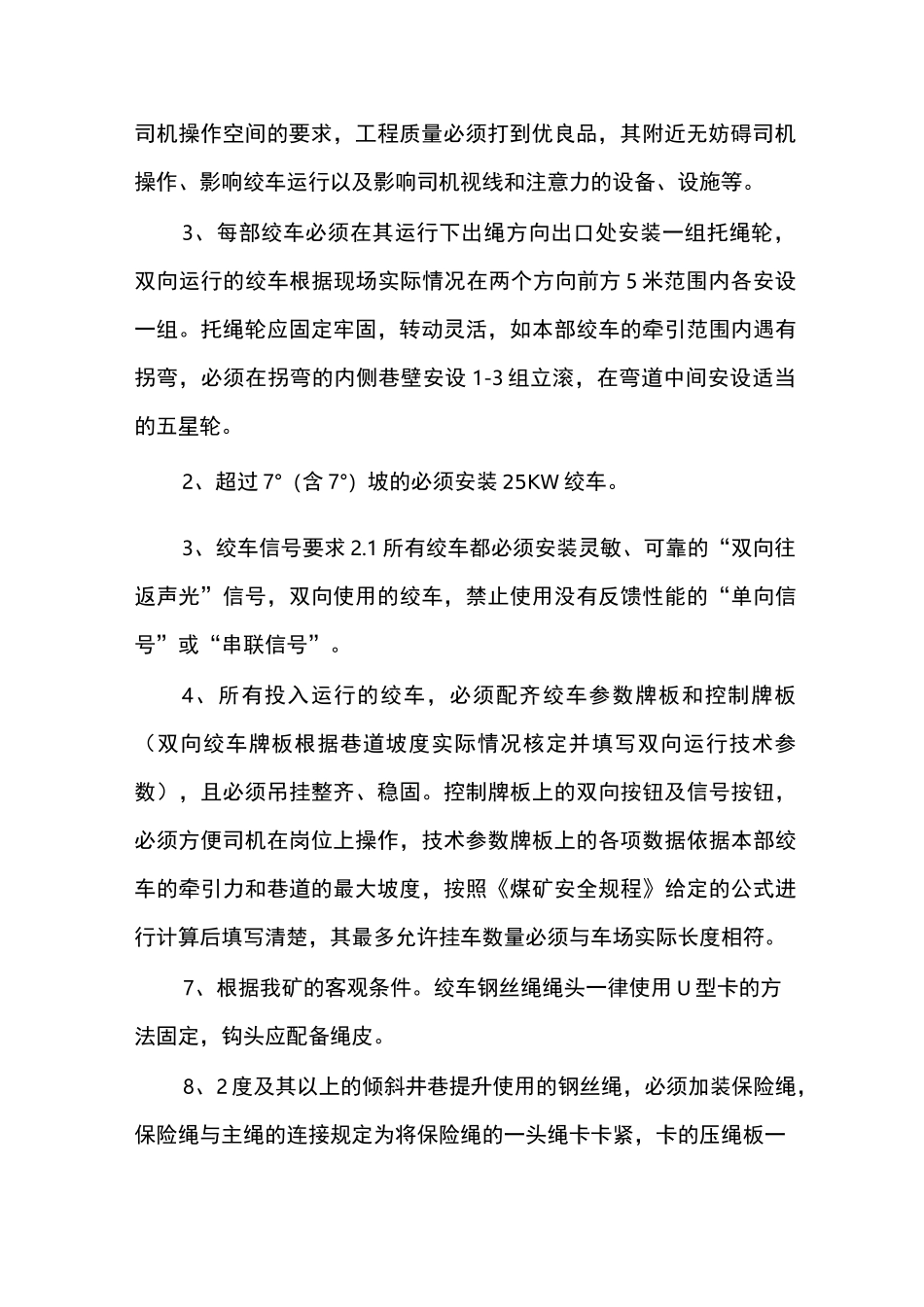

(7)采、掘巷道中,距工作或迎头最近的一部绞车,可以安装成便
