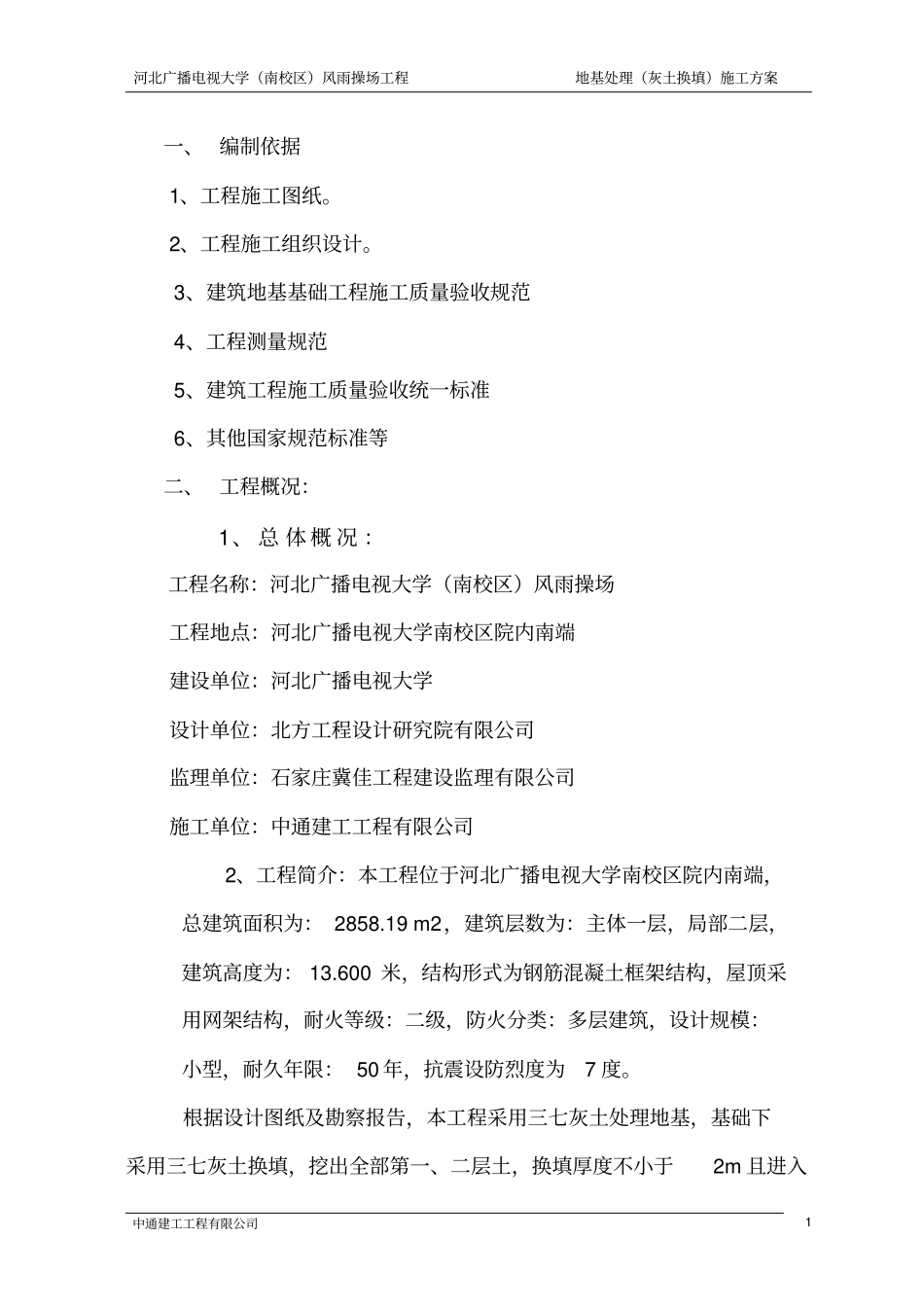

河北广播电视大学(南校区)风雨操场工程地基处理(灰土换填)施工方案中通建工工程有限公司1一、编制依据1、工程施工图纸
2、工程施工组织设计
3、建筑地基基础工程施工质量验收规范4、工程测量规范5、建筑工程施工质量验收统一标准6、其他国家规范标准等二、工程概况:1、总体概况:工程名称:河北广播电视大学(南校区)风雨操场工程地点:河北广播电视大学南校区院内南端建设单位:河北广播电视大学设计单位:北方工程设计研究院有限公司监理单位:石家庄冀佳工程建设监理有限公司施工单位:中通建工工程有限公司2、工程简介:本工程位于河北广播电视大学南校区院内南端,总建筑面积为:2858
19m2,建筑层数为:主体一层,局部二层,建筑高度为:13
600米,结构形式为钢筋混凝土框架结构,屋顶采用网架结构,耐火等级:二级,防火分类:多层建筑,设计规模:小型,耐久年限:50年,抗震设防烈度为7度
根据设计图纸及勘察报告,本工程采用三七灰土处理地基,基础下采用三七灰土换填,挖出全部第一、二层土,换填厚度不小于2m且进入河北广播电视大学(南校区)风雨操场工程地基处理(灰土换填)施工方案中通建工工程有限公司2第三层土不小于100mm,换填范围为基础外300,压实系数不小于0

97,处理后复合地基承载力特征值不小于200kpa,三七灰土顶标高为-2
5米,处理后地基湿陷性应全部消除
三、施工准备1、材料准备1
1、土料:采用就地挖出的粘性土,不得含有有机杂质;土料应过筛,其颗粒不应大于15mm
2、石灰:采用同产地、同品种、同规格的熟石灰,并过筛,其颗粒不得大于5mm
石灰陈伏期不小于7天,不得夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分
2、主要机具设备2
1、机械设备:旋耕机1台、装载机1台、压路机1台
运输设备有:翻斗汽车3辆、1
5t机动翻斗车1辆
2、主要工具:铁锨、铁耙、量斗、水桶
