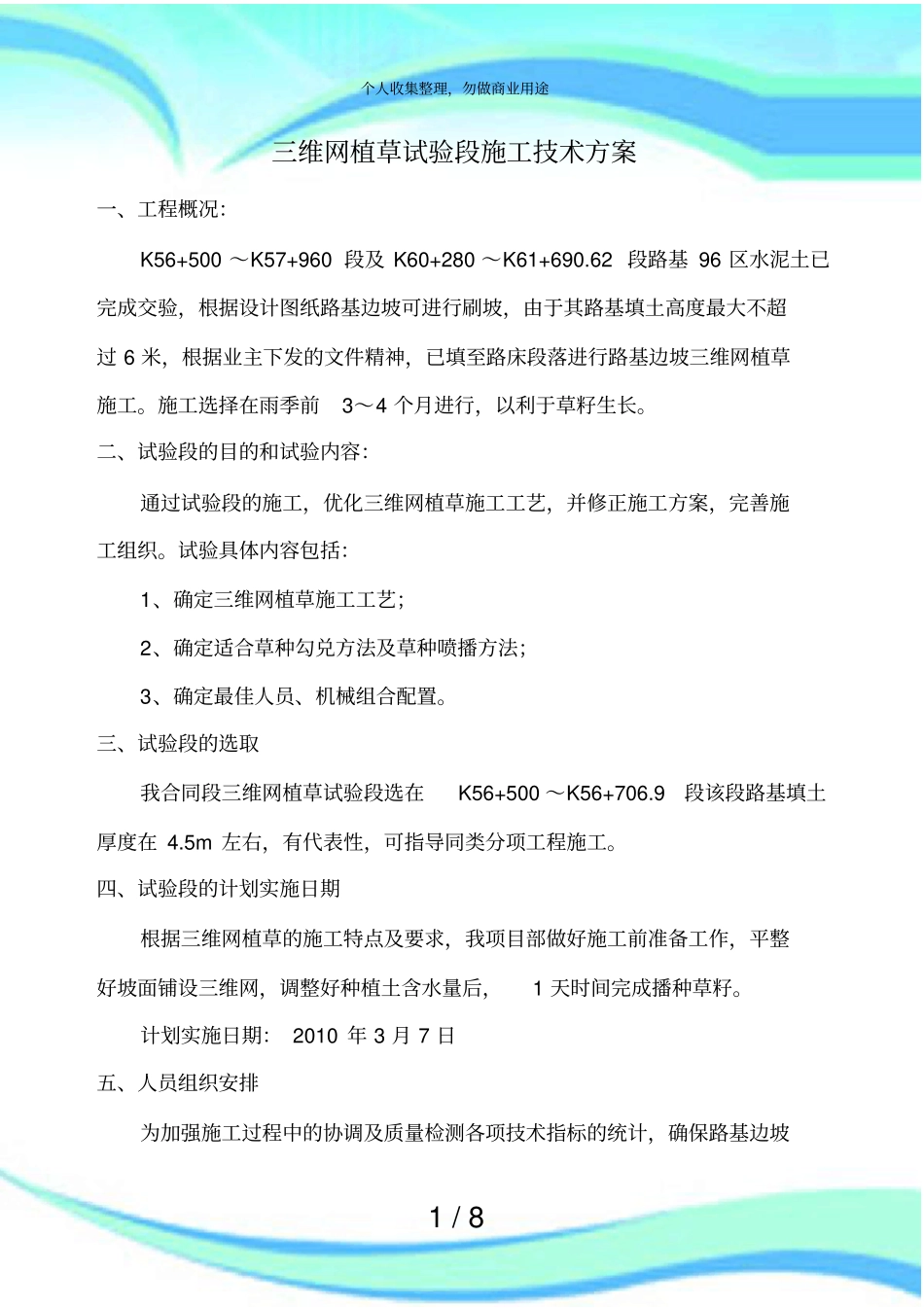

1/8三维网植草施工技术实施方案2/8————————————————————————————————作者:————————————————————————————————日期:个人收集整理,勿做商业用途1/8三维网植草试验段施工技术方案一、工程概况:K56+500~K57+960段及K60+280~K61+690
62段路基96区水泥土已完成交验,根据设计图纸路基边坡可进行刷坡,由于其路基填土高度最大不超过6米,根据业主下发的文件精神,已填至路床段落进行路基边坡三维网植草施工
施工选择在雨季前3~4个月进行,以利于草籽生长
二、试验段的目的和试验内容:通过试验段的施工,优化三维网植草施工工艺,并修正施工方案,完善施工组织
试验具体内容包括:1、确定三维网植草施工工艺;2、确定适合草种勾兑方法及草种喷播方法;3、确定最佳人员、机械组合配置
三、试验段的选取我合同段三维网植草试验段选在K56+500~K56+706
9段该段路基填土厚度在4
5m左右,有代表性,可指导同类分项工程施工
