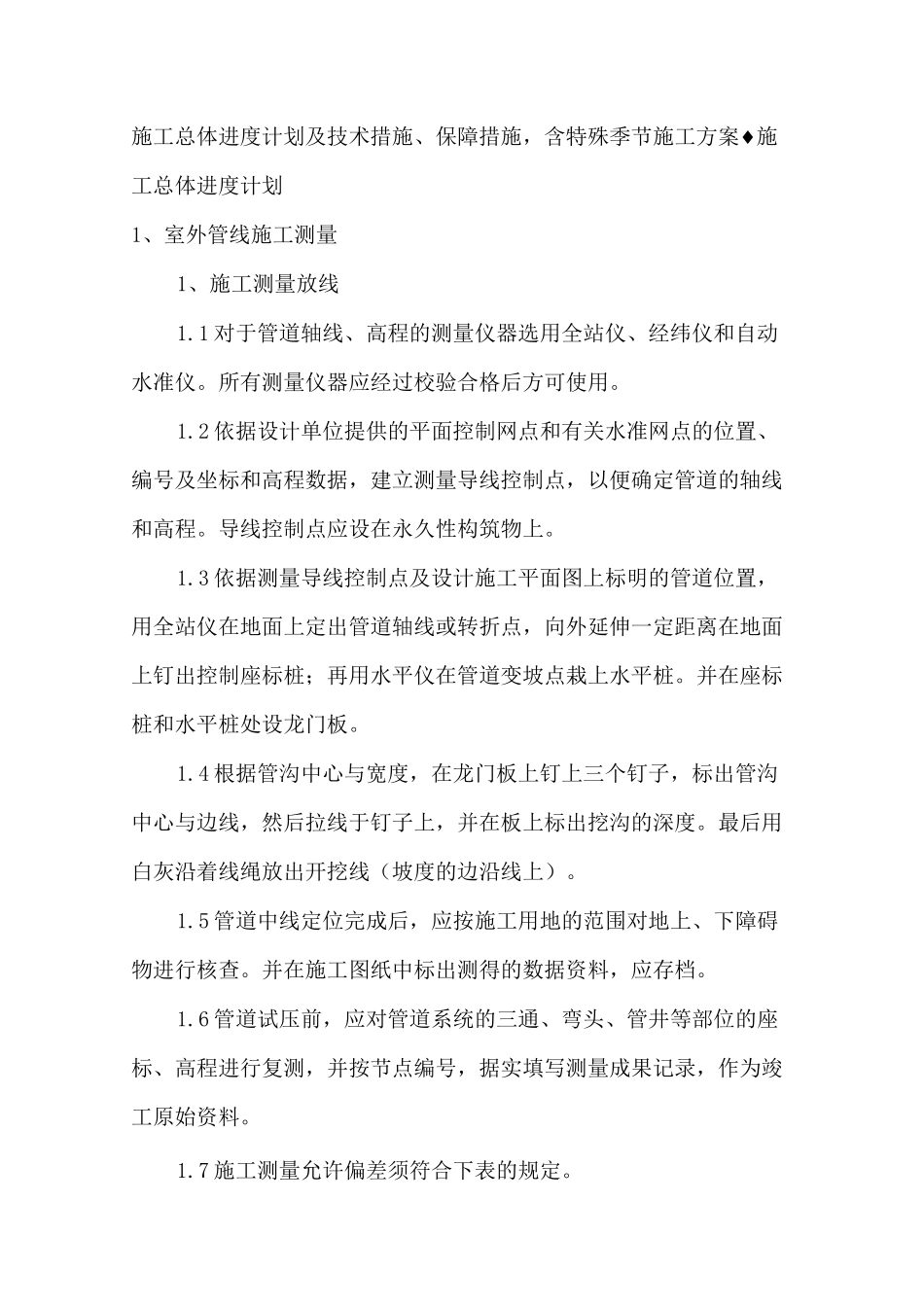

施工总体进度计划及技术措施、保障措施,含特殊季节施工方案♦施工总体进度计划1、室外管线施工测量1、施工测量放线1
1对于管道轴线、高程的测量仪器选用全站仪、经纬仪和自动水准仪
所有测量仪器应经过校验合格后方可使用
2依据设计单位提供的平面控制网点和有关水准网点的位置、编号及坐标和高程数据,建立测量导线控制点,以便确定管道的轴线和高程
导线控制点应设在永久性构筑物上
3依据测量导线控制点及设计施工平面图上标明的管道位置,用全站仪在地面上定出管道轴线或转折点,向外延伸一定距离在地面上钉出控制座标桩;再用水平仪在管道变坡点栽上水平桩
并在座标桩和水平桩处设龙门板
4根据管沟中心与宽度,在龙门板上钉上三个钉子,标出管沟中心与边线,然后拉线于钉子上,并在板上标出挖沟的深度
最后用白灰沿着线绳放出开挖线(坡度的边沿线上)
5管道中线定位完成后,应按施工用地的范围对地上、下障碍物进行核查
并在施工图纸中标出测得的数据资料,应存档
6管道试压前,应对管道系统的三通、弯头、管井等部位的座标、高程进行复测,并按节点编号,据实填写测量成果记录,作为竣工原始资料

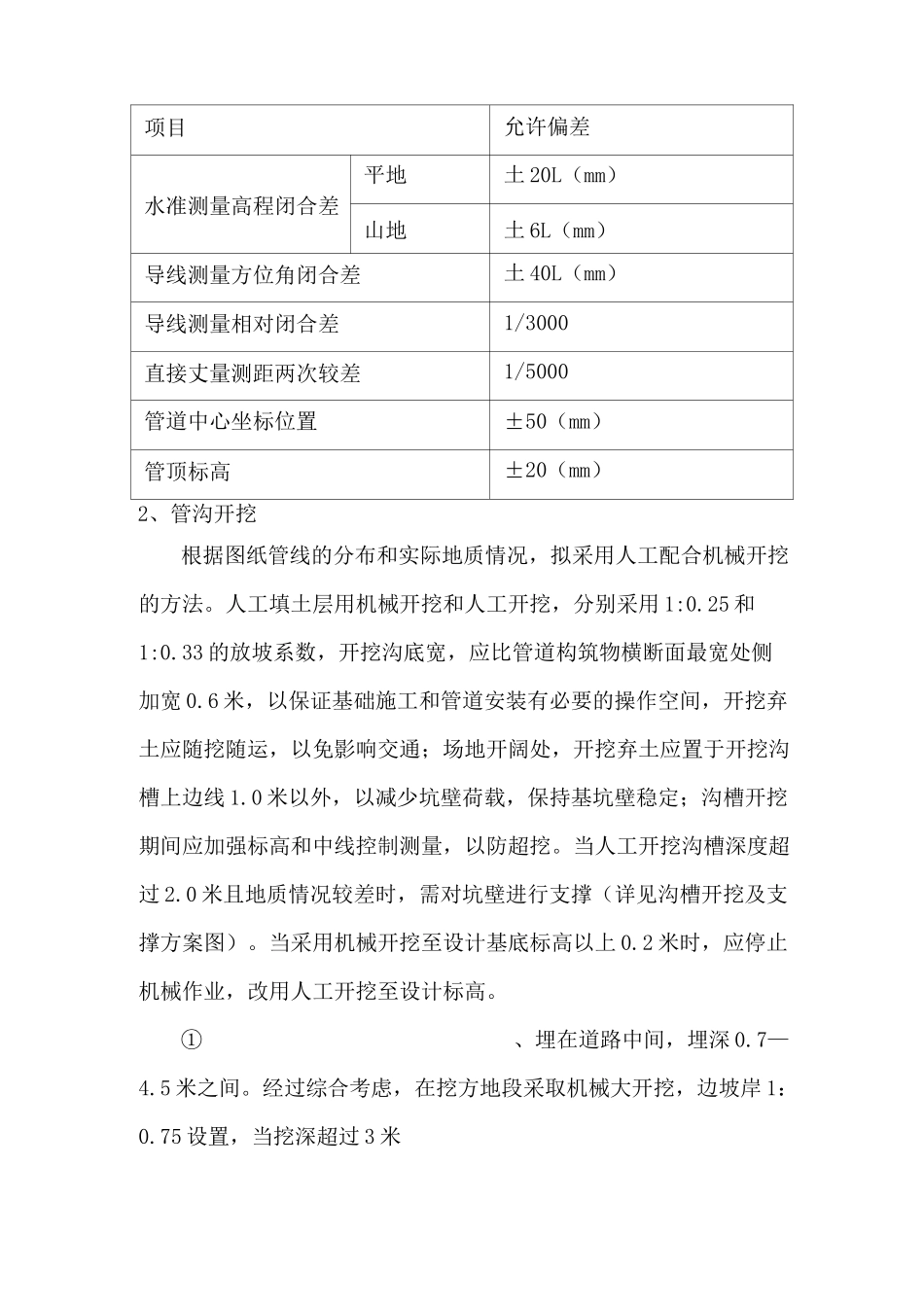

7施工测量允许偏差须符合下表的规定
项目允许偏差水准测量高程闭合差平地土20L(mm)山地土6L(mm)导线测量方位角闭合差土40L(mm)导线测量相对闭合差1/3000直接丈量测距两次较差1/5000管道中心坐标位置±50(mm)管顶标高±20(mm)2、管沟开挖根据图纸管线的分布和实际地质情况,拟采用人工配合机械开挖的方法
人工填土层用机械开挖和人工开挖,分别采用1:0
25和1:0
33的放坡系数,开挖沟底宽,应比管道构筑物横断面最宽处侧加宽0
6米,以保证基础施工和管道安装有必要的操作空间,开挖弃土应随挖随运,以免影响交通;场地开阔处,开挖弃土应置于开挖沟槽上边线1

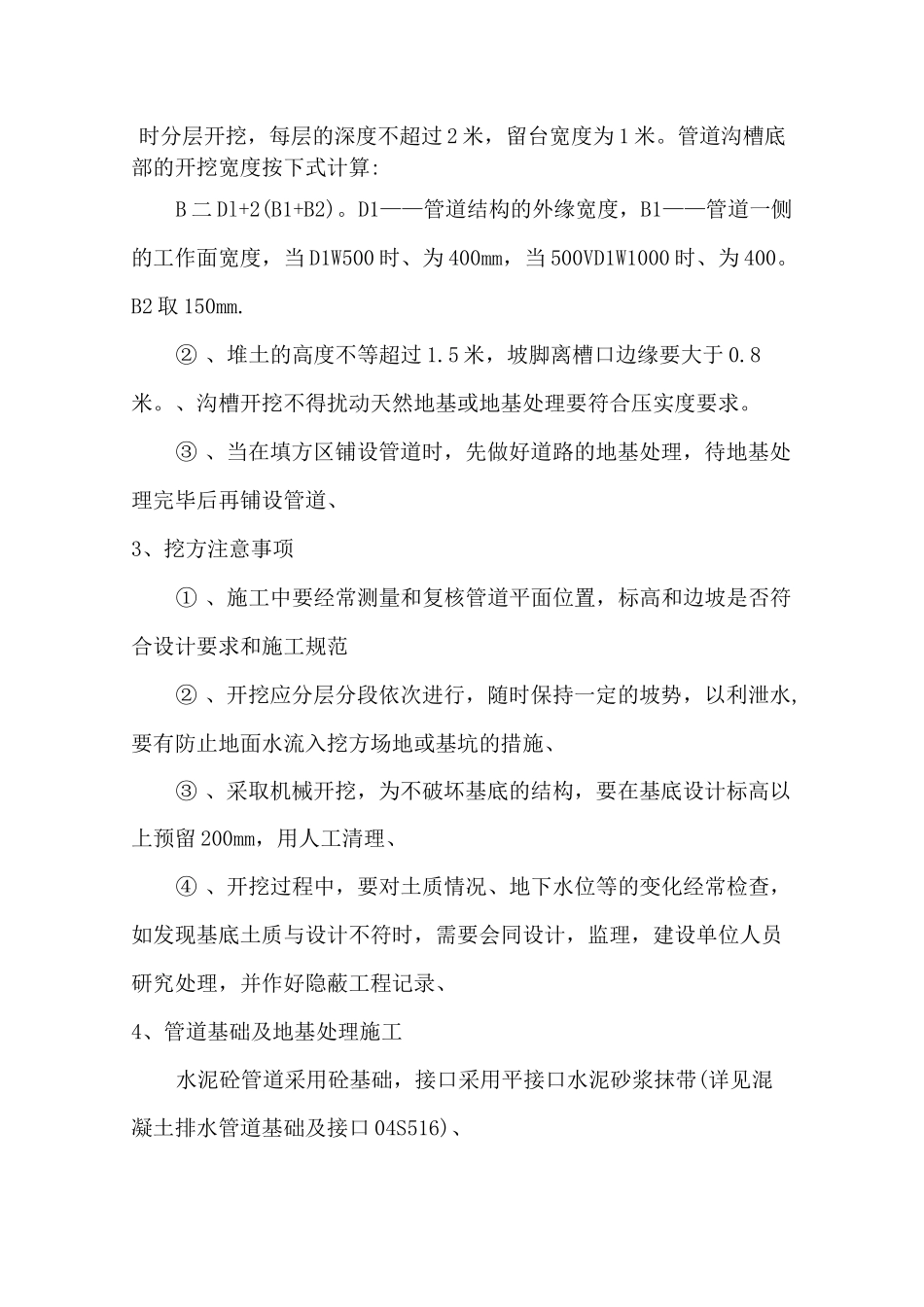

0米以外,以减少坑壁荷载,保持基坑壁稳定
