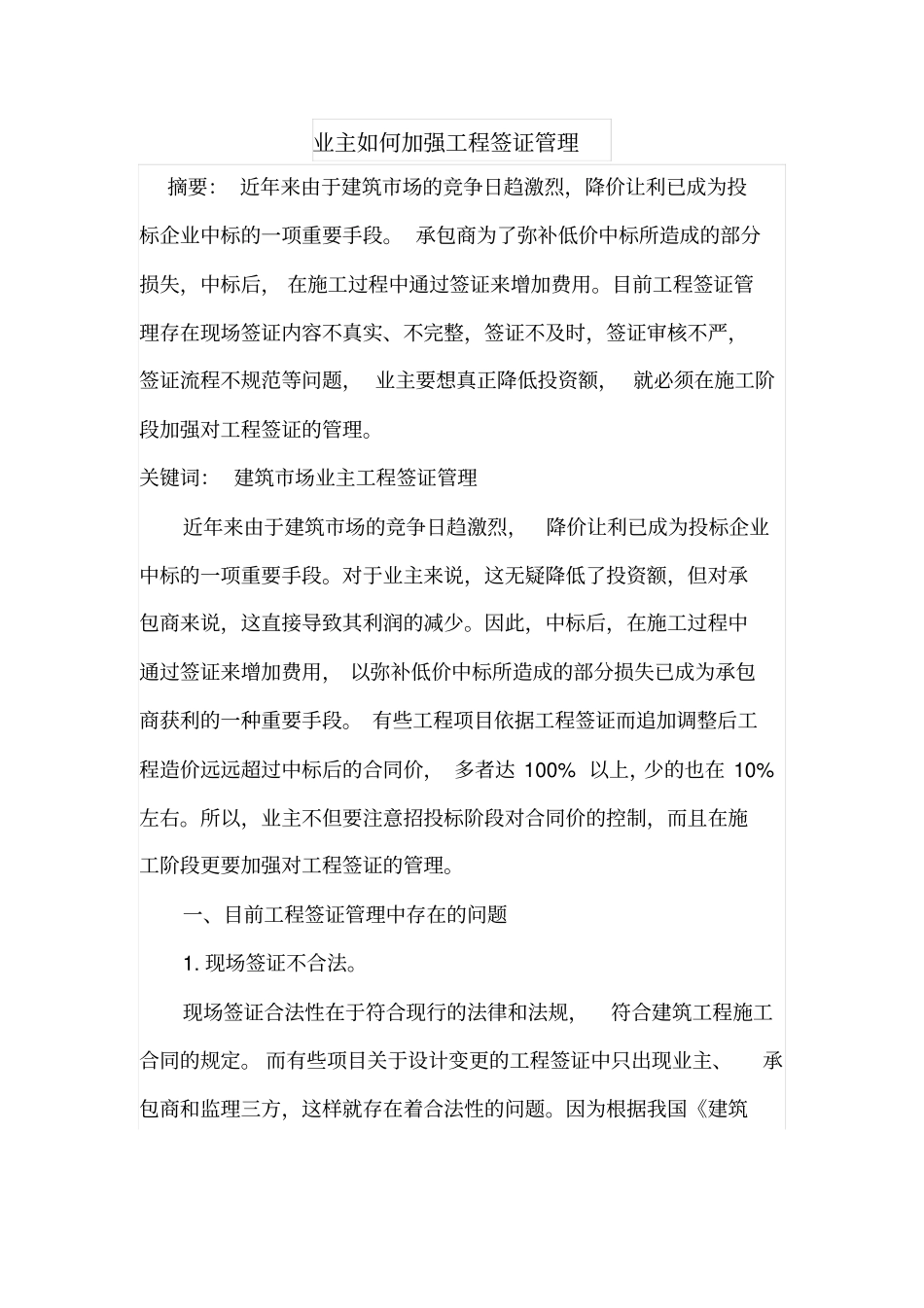

业主如何加强工程签证管理摘要:近年来由于建筑市场的竞争日趋激烈,降价让利已成为投标企业中标的一项重要手段
承包商为了弥补低价中标所造成的部分损失,中标后,在施工过程中通过签证来增加费用
目前工程签证管理存在现场签证内容不真实、不完整,签证不及时,签证审核不严,签证流程不规范等问题,业主要想真正降低投资额,就必须在施工阶段加强对工程签证的管理
关键词:建筑市场业主工程签证管理近年来由于建筑市场的竞争日趋激烈,降价让利已成为投标企业中标的一项重要手段
对于业主来说,这无疑降低了投资额,但对承包商来说,这直接导致其利润的减少
因此,中标后,在施工过程中通过签证来增加费用,以弥补低价中标所造成的部分损失已成为承包商获利的一种重要手段
有些工程项目依据工程签证而追加调整后工程造价远远超过中标后的合同价,多者达100%以上,少的也在10%左右
所以,业主不但要注意招投标阶段对合同价的控制,而且在施工阶段更要加强对工程签证的管理

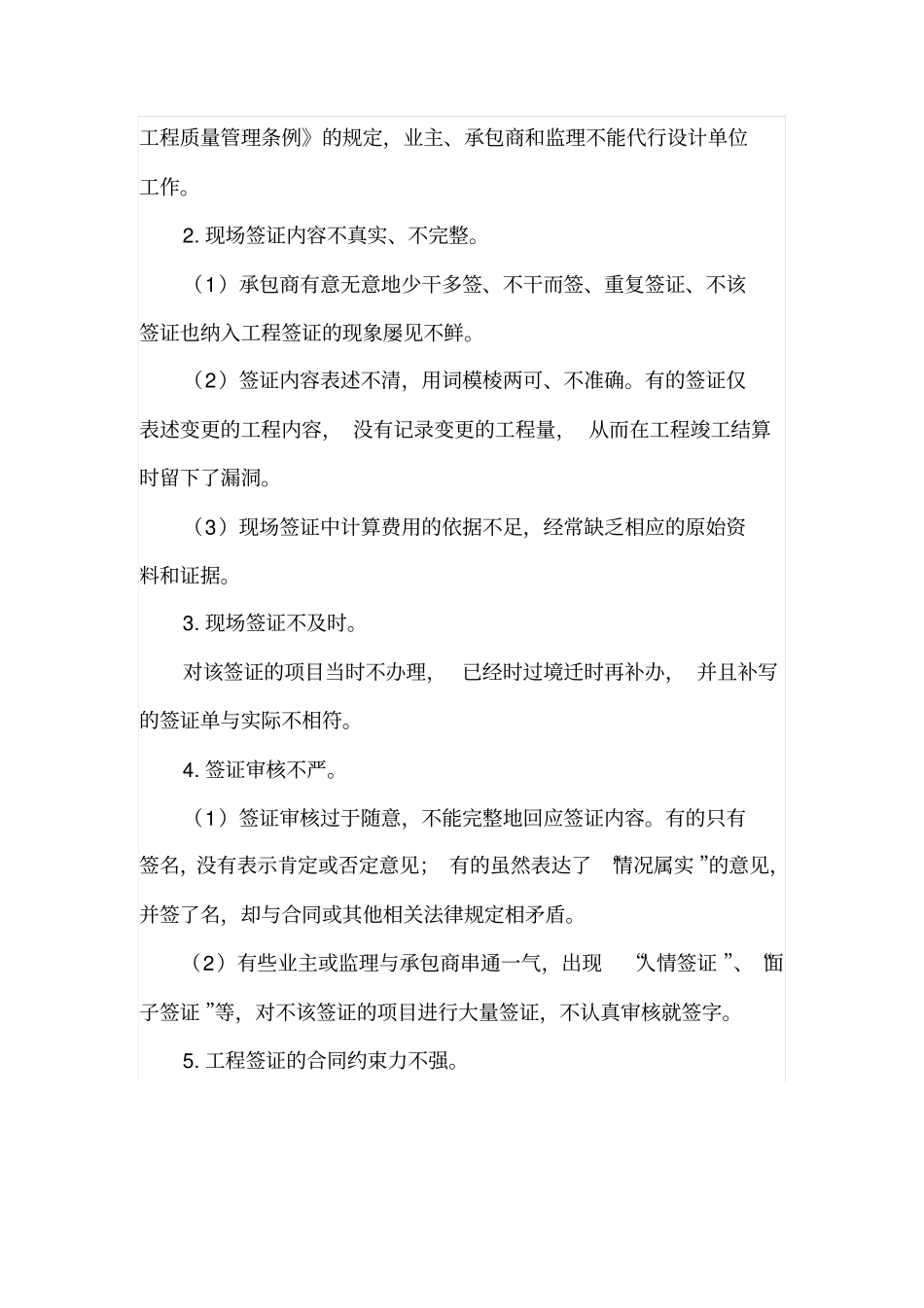

一、目前工程签证管理中存在的问题1
现场签证不合法
现场签证合法性在于符合现行的法律和法规,符合建筑工程施工合同的规定
而有些项目关于设计变更的工程签证中只出现业主、承包商和监理三方,这样就存在着合法性的问题
因为根据我国《建筑工程质量管理条例》的规定,业主、承包商和监理不能代行设计单位工作
现场签证内容不真实、不完整
(1)承包商有意无意地少干多签、不干而签、重复签证、不该签证也纳入工程签证的现象屡见不鲜
(2)签证内容表述不清,用词模棱两可、不准确
有的签证仅表述变更的工程内容,没有记录变更的工程量,从而在工程竣工结算时留下了漏洞
(3)现场签证中计算费用的依据不足,经常缺乏相应的原始资料和证据
现场签证不及时
对该签证的项目当时不办理,已经时过境迁时再补办,并且补写的签证单与实际不相符
签证审核不严

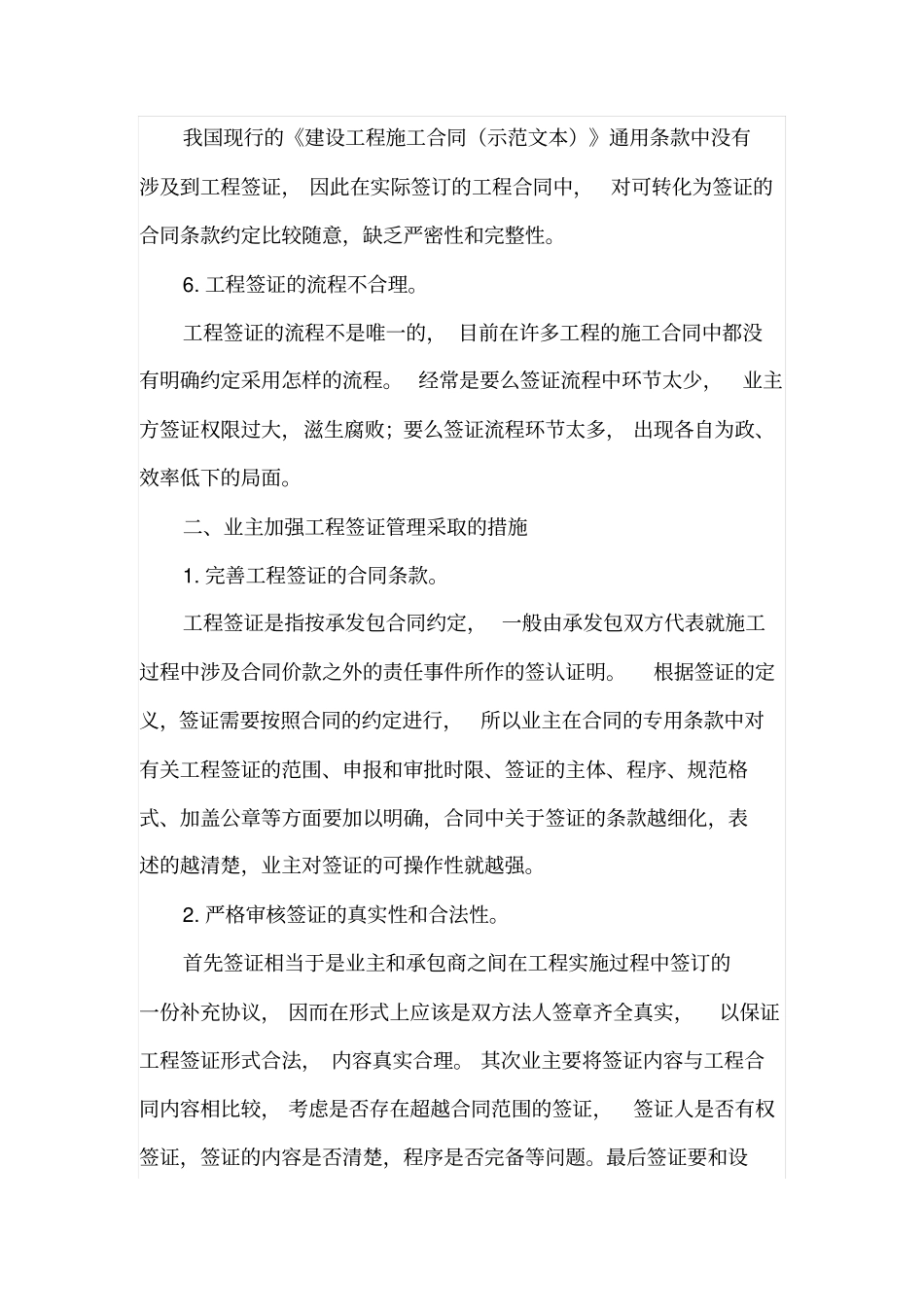

(1)签证审核过于随意,不能完整地回应签证内
