1系缆作业1
1严格按规定劳保着装,穿戴好救生衣
2船舶靠泊前2小时,码头管理员将指泊旗插在装卸接管区域,以便船舶出口集束法兰对正码头装卸软管或输油臂接口
3码头操作人员提前1个小时到达现场就位,检查操作平台有无妨碍作业和行走的其它障碍物
检查系船柱是否完好,确保系缆作业设施和现场环境符合有关安全要求
准备好消防和防污染器材以备紧急时用,备好防碰垫
4码头管理员与船上大副或引航人员通过VHF保持密切联系
船舶靠泊过程中,码头管理员应注意船舶靠泊速度和角度,若速度过或角度过大,应及时通知船方或引航员进行调整
系缆人员站在相应位置,听从船方和码头管理员指挥
码头系解缆作业规程1

5当船方抛来撇缆时,码头人员应及时接收,按照船方或引航员的要求进行系缆
1通常第一根为前倒缆,接着为后倒缆,在系好前后倒缆后,此时船舶调整船身,码头长应及时与船方沟通让船舶前移或后移,以便对准码头装卸口
2接着系横缆和头尾缆,如大船靠泊,每次系缆的缆数不超过2根
3系缆时小船的缆绳可以在同一系船柱上
如有两根以上的缆绳系在同一根系船柱,第二根缆绳应从第一根缆的琵琶头中穿过后再套到系船柱,便于解缆
4大船的缆绳不得超过两根缆绳系在同一个系船柱上,不同材质的缆绳不应使用在同一个方向
多根缆绳系在同一系船柱时,应确定缆绳的张力不得大于系船柱的安全负荷

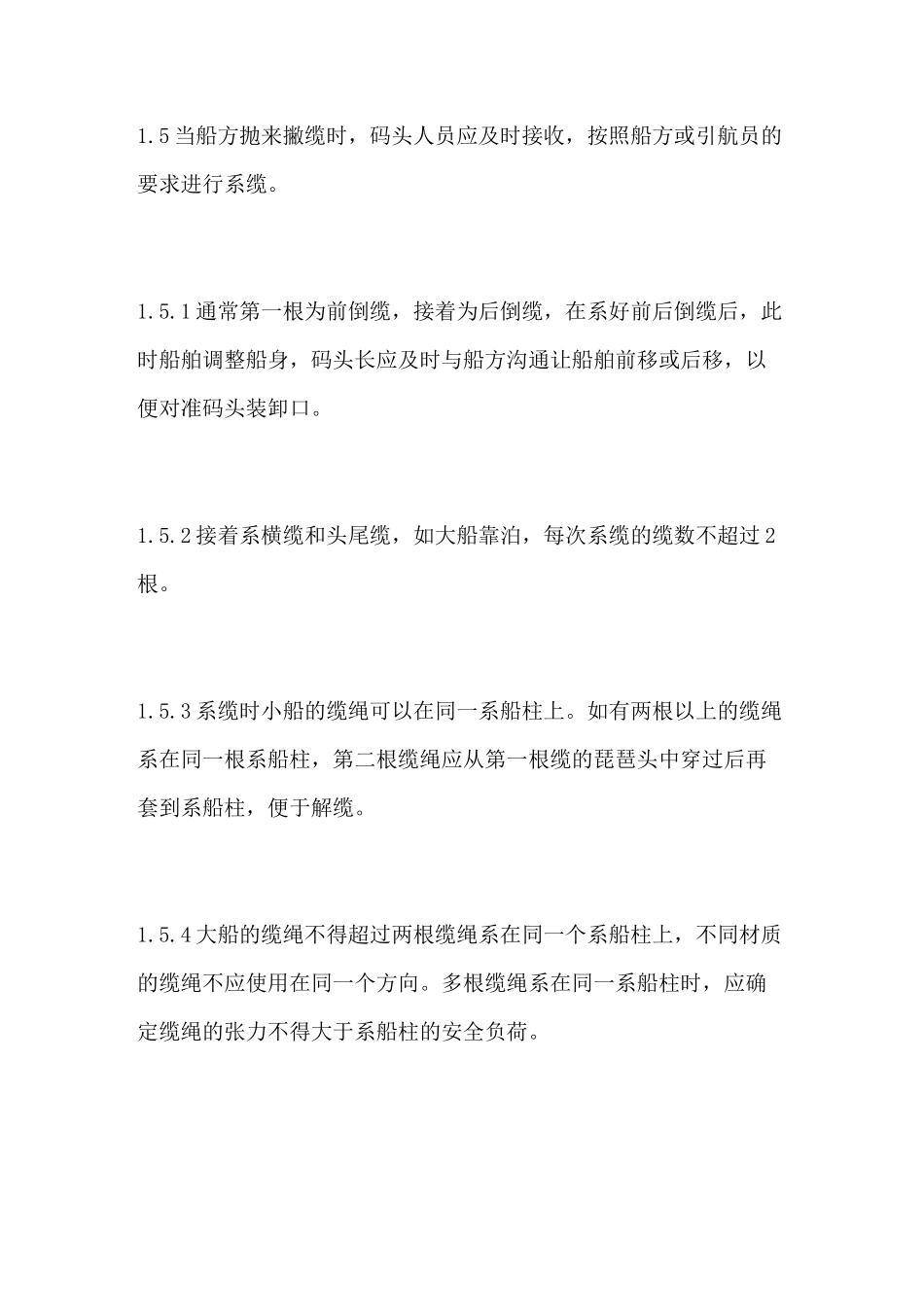

6系缆角度要适当,以码头前沿为基准线,头缆和尾缆与码头角度应保持在30-45°为最好,倒缆小于30°最好
特殊情况下可以按照实际进行调整
7系缆全部结束后,码头管理员应与船方或引航员确认靠泊位置是否到位,如需调整请告知船方或引航员前移或后退多少米
若到位码头管理员应及时告知船方以便船方及时刹缆车
8船舶在靠近码头或在码头挪正位置时,码头工作人员除及时提醒船方,还要注意船舶是否有非正常擦碰码头前沿的护舷等设施
