XXX隧道Ⅲ级围岩施工工法一、开挖工法当前XXX隧道已进入Ⅲ级围岩,隧道掘进采用两台阶法,上台阶高度约6m,长度约为5~10m,下台阶高度约3
5m,长度约为20~25m
两台阶法开挖纵断面图二、机械配备XXX隧道设备配置表序号机械称及型号数量备注1挖掘机12装载机13砼罐车(8m3)44砼湿喷机35注浆机16出碴运输车37风钻YT28188空压机(22m³)3合计34三、各工序时间1两台阶开挖、初期支护各工序使用时间表工序名称使用时间(h)钻孔、爆破3出渣3测量放线0

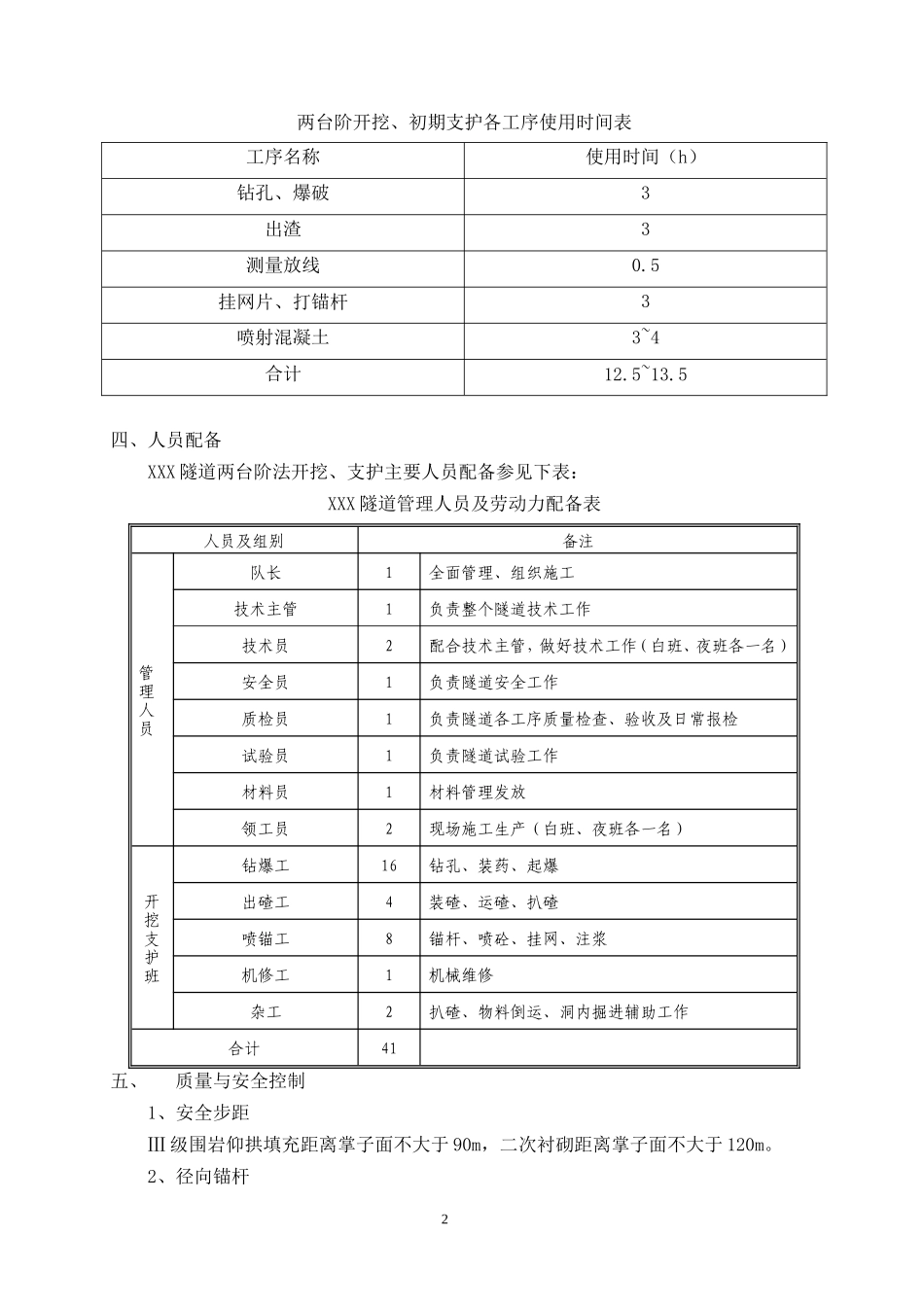

5挂网片、打锚杆3喷射混凝土3~4合计12
5四、人员配备XXX隧道两台阶法开挖、支护主要人员配备参见下表:XXX隧道管理人员及劳动力配备表人员及组别备注管理人员队长1全面管理、组织施工技术主管1负责整个隧道技术工作技术员2配合技术主管,做好技术工作(白班、夜班各一名)安全员1负责隧道安全工作质检员1负责隧道各工序质量检查、验收及日常报检试验员1负责隧道试验工作材料员1材料管理发放领工员2现场施工生产(白班、夜班各一名)开挖支护班钻爆工16钻孔、装药、起爆出碴工4装碴、运碴、扒碴喷锚工8锚杆、喷砼、挂网、注浆机修工1机械维修杂工2扒碴、物料倒运、洞内掘进辅助工作合计41五、质量与安全控制1、安全步距Ⅲ级围岩仰拱填充距离掌子面不大于90m,二次衬砌距离掌子面不大于120m
2、径向锚杆2⑴按照交底间距进行施工,允许偏差±15cm;中空锚杆必须按照交底进行注浆
⑵锚杆设置垫板,垫板与基面密贴
⑶锚杆孔距允许偏差为±15cm;锚杆孔深应大于锚杆长度10cm;锚杆插入长度不得小于设计长度的95%,且应位于孔中心
⑷锚杆方向应与衬砌法线方向垂直
3、钢筋网片搭接长度⑴钢筋网的网格间距应符合设计要求,网格尺寸允许偏差为±10mm;⑵钢筋网应与锚杆或其他固定装置连接牢固;搭接长度为1个网孔,允许偏差为±50mm
