管理程序手册QMP051,版次:C第2页/共7页版次日期章节页码修改范围及依据Rev
22全部全部根据业主意见修改Rev
18全部全部根据业主监查意见修改SEPCO修改记录管理程序手册QMP051,版次:C第3页/共7页目录1
附录管理程序手册QMP051,版次:C第4页/共7页1

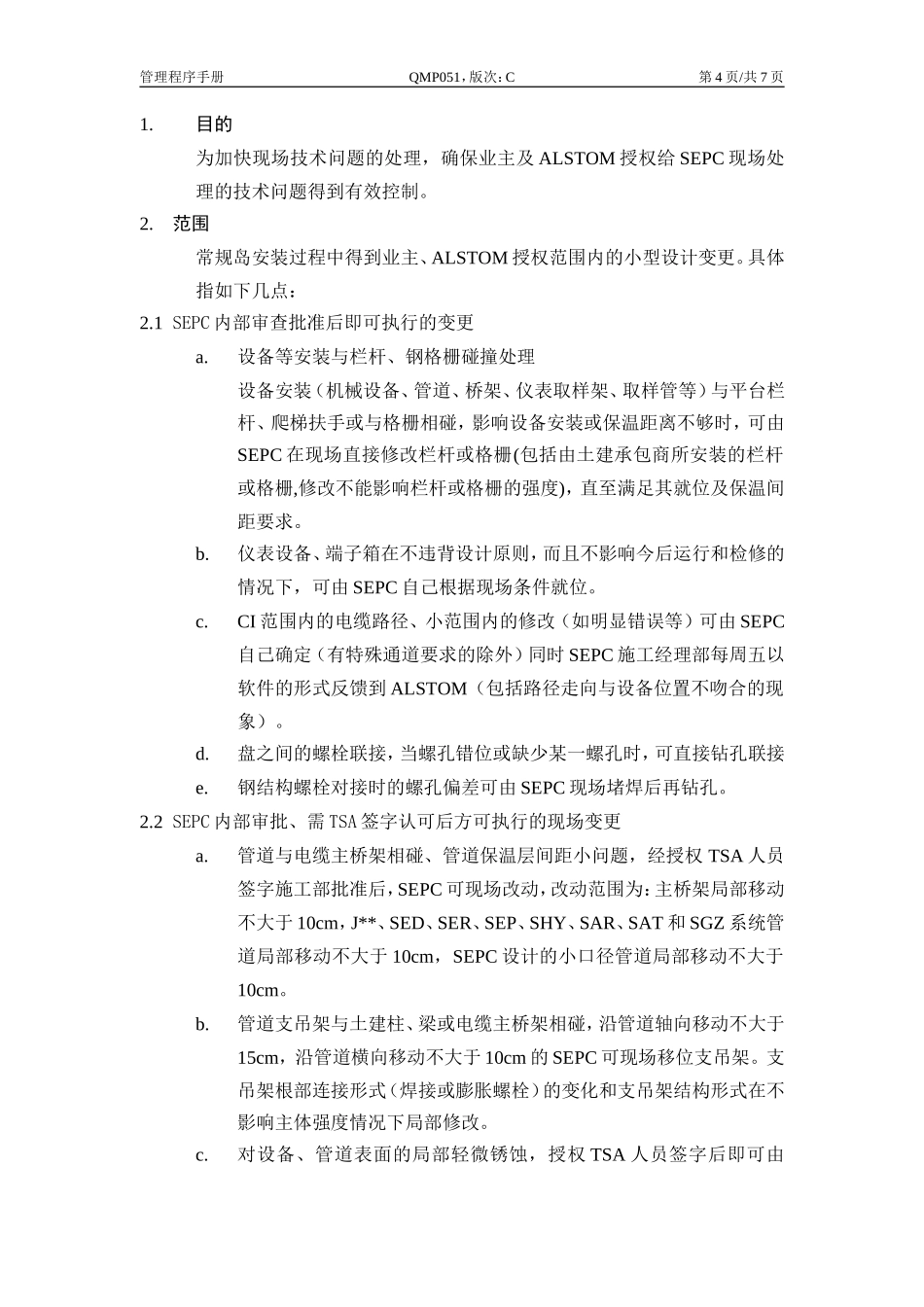

目的为加快现场技术问题的处理,确保业主及ALSTOM授权给SEPC现场处理的技术问题得到有效控制
范围常规岛安装过程中得到业主、ALSTOM授权范围内的小型设计变更
具体指如下几点:2
1SEPC内部审查批准后即可执行的变更a
设备等安装与栏杆、钢格栅碰撞处理设备安装(机械设备、管道、桥架、仪表取样架、取样管等)与平台栏杆、爬梯扶手或与格栅相碰,影响设备安装或保温距离不够时,可由SEPC在现场直接修改栏杆或格栅(包括由土建承包商所安装的栏杆或格栅,修改不能影响栏杆或格栅的强度),直至满足其就位及保温间距要求
仪表设备、端子箱在不违背设计原则,而且不影响今后运行和检修的情况下,可由SEPC自己根据现场条件就位
CI范围内的电缆路径、小范围内的修改(如明显错误等)可由SEPC自己确定(有特殊通道要求的除外)同时SEPC施工经理部每周五以软件的形式反馈到ALSTOM(包括路径走向与设备位置不吻合的现象)
盘之间的螺栓联接,当螺孔错位或缺少某一螺孔时,可直接钻孔联接e
钢结构螺栓对接时的螺孔偏差可由SEPC现场堵焊后再钻孔
2SEPC内部审批、需TSA签字认可后方可执行的现场变更a
管道与电缆主桥架相碰、管道保温层间距小问题,经授权TSA人员签字施工部批准后,SEPC可现场改动,改动范围为:主桥架局部移动不大于10cm,J**、SED、SER、SEP、SHY、SAR、SAT和SGZ系统管道局部
